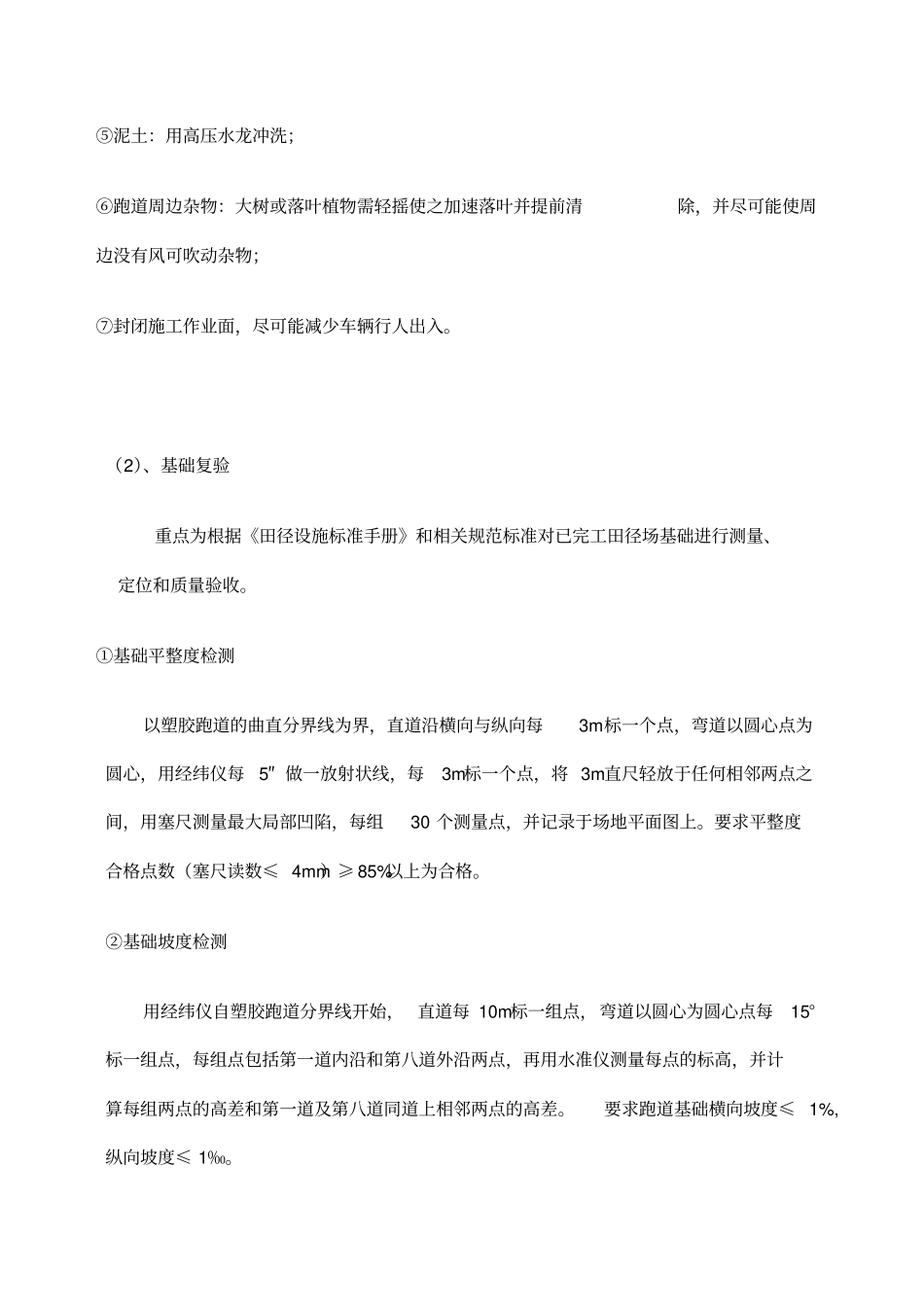

透气型塑胶跑道施工方案1、设计要求塑胶面层设计要求:跑道厚度 13 mm, 型号为透气型。塑胶材质要求达到GB/T14833-93国家标准。2、施工流程3、施工工艺(1)、场地清理和修补为了保证塑胶面层的质量,必须对基础面进行彻底清理,以利于充分发挥聚氨酯的粘接力和塑胶面层的厚度均匀。①油污:用专用清洗剂洗除,机油污染严重区域需挖出重补;②污灰:扫帚扫净后用吹风机吹干净;③较牢固的凸状物:用铲刀铲除并清理;④沥青层轮迹:用铁锤锤平,局部可加温后铁板压平;⑤泥土:用高压水龙冲洗;⑥跑道周边杂物:大树或落叶植物需轻摇使之加速落叶并提前清除,并尽可能使周边没有风可吹动杂物;⑦封闭施工作业面,尽可能减少车辆行人出入。(2)、基础复验重点为根据《田径设施标准手册》和相关规范标准对已完工田径场基础进行测量、定位和质量验收。①基础平整度检测以塑胶跑道的曲直分界线为界,直道沿横向与纵向每3m标一个点,弯道以圆心点为圆心,用经纬仪每5″ 做一放射状线,每3m标一个点,将 3m直尺轻放于任何相邻两点之间,用塞尺测量最大局部凹陷,每组30 个测量点,并记录于场地平面图上。要求平整度合格点数(塞尺读数≤ 4mm)≥ 85%以上为合格。②基础坡度检测用经纬仪自塑胶跑道分界线开始, 直道每 10m标一组点,弯道以圆心为圆心点每15°标一组点,每组点包括第一道内沿和第八道外沿两点,再用水准仪测量每点的标高,并计算每组两点的高差和第一道及第八道同道上相邻两点的高差。要求跑道基础横向坡度≤ 1%,纵向坡度≤ 1‰。③基本点复测用全站仪( 2″ 级)测量两个圆心和通过圆心的直径放射线与第一、八道相关点的准确性,如果发现误差须及时报告并作相应调整。④基础层质量验收1)、跑道基础要求无明显裂缝,表面均匀坚定,无麻面,接缝平顺光滑,边际线角清晰,无缺陷。2)、经洒水或大雨后无明显积水和波浪现象。3)、基础的养护期应达到21 天以上。(3)、面层施工准备①、施工作业平面布置准备1)、确定水电源位置,按规范搭接水电,确保安全;2)、确定材料进出通道和码放场地;3)、确定塑胶原料工作台面,要求地面平坦、坚实,并做好防护污染措施;②、施工工具准备,检查工具和搅拌运输机械性能状况要求试机一遍,按该工程实况进行操作,并最优化原则尽可能缩短物料运输距离,确定先后远近施工顺序。③、清点原料,按实际丈量面积计算每日用料量。(4)、基材机械摊铺在充分准备的前提下, 了解当日和近期...
