一、编制依据 21
1、施工图 21
2、规范标准 2二、工程概况 2三、施工部署 23
1、工程目标 23

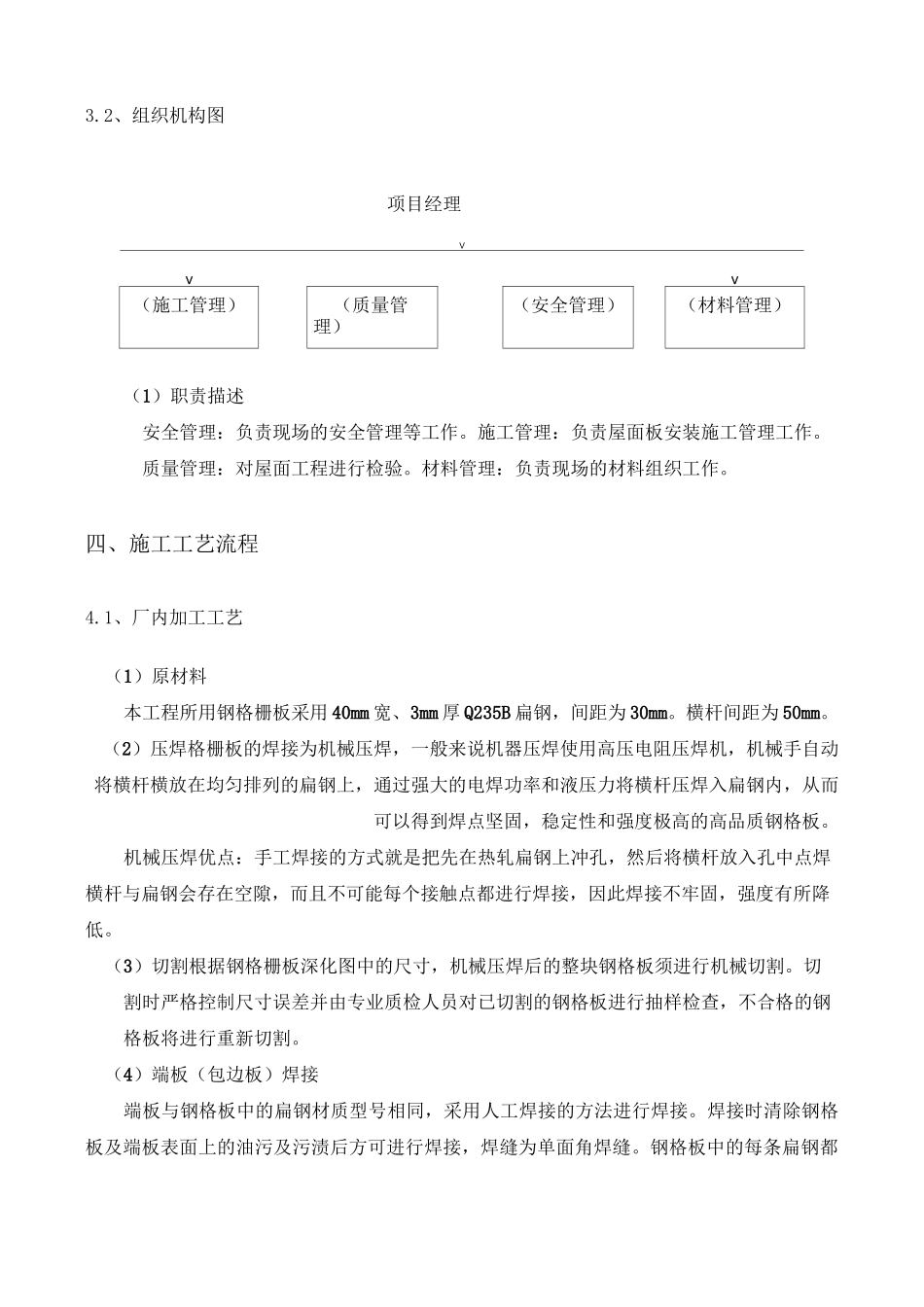

2、组织机构图 3四、施工工艺流程 34
1、厂内加工工艺 34
2、施工现场安装工艺 64
3、施工技术准备 94
4、各种资源准备 9五、施工进度计划 95
1、工期目标 95
2、进度计划 10六、施工平面布置图 10七、质量、安全、文明保证措施及钢格栅板的优点 107
1、质量保证措施 107
2、安全保证措施 127
3、高空作业防护措施 147
4、文明施工和环保措施 147
5、钢格栅板的优点 14八、成品保护及材料节约措施 158
1、成品保护措施 158
2、材料节约措施 15100%

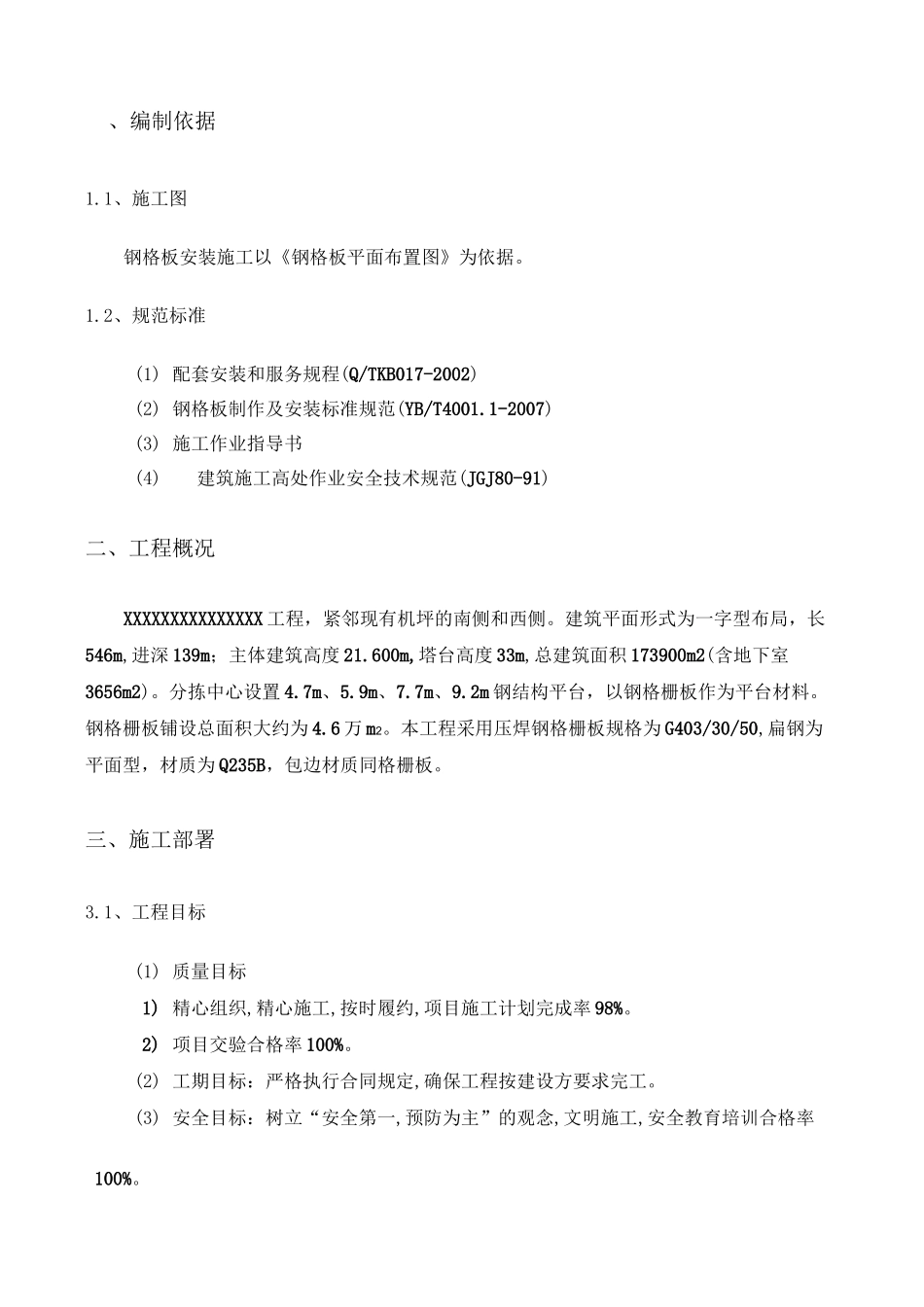

、编制依据1
1、施工图钢格板安装施工以《钢格板平面布置图》为依据
2、规范标准(1) 配套安装和服务规程(Q/TKB017-2002)(2) 钢格板制作及安装标准规范(YB/T4001
1-2007)(3) 施工作业指导书(4)建筑施工高处作业安全技术规范(JGJ80-91)二、工程概况XXXXXXXXXXXXXXX 工程,紧邻现有机坪的南侧和西侧
建筑平面形式为一字型布局,长546m,进深 139m;主体建筑高度 21
600m,塔台高度 33m,总建筑面积 173900m2(含地下室3656m2)
分拣中心设置 4
2m 钢结构平台,以钢格栅板作为平台材料
钢格栅板铺设总面积大约为 4
6 万 m2
本工程采用压焊钢格栅板规格为 G403/30/50,扁钢为平面型,材质为 Q235B,包边材质同格栅板
三、施工部署3
1、工程目标(1) 质量目标1) 精心组织,精心施工,按时履约,项目施工计划完成率 98%
2) 项目交验合格率 100%
(2) 工期目标:严格执行合同规定,确保工程按建设方要求完工
(3) 安全目标:树立“安
