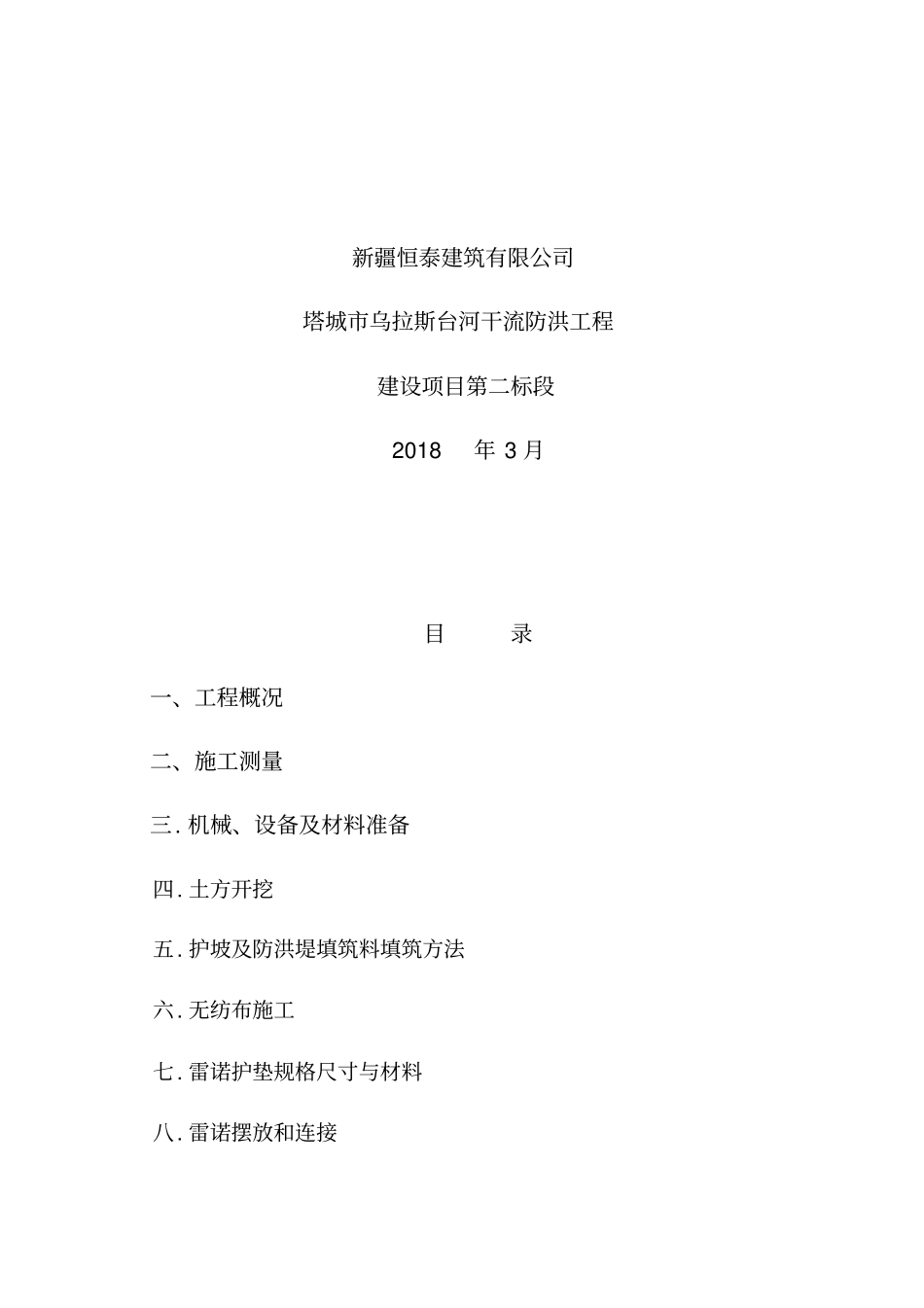

塔城市乌拉斯台河干流防洪工程建设项目第二标段雷诺护垫护坡施工方案编制人:姚解放审核人:韩荣批准人:刘建营新疆恒泰建筑有限公司塔城市乌拉斯台河干流防洪工程建设项目第二标段 2018年 3 月目录一、工程概况二、施工测量三
机械、设备及材料准备四
护坡及防洪堤填筑料填筑方法六
无纺布施工七
雷诺护垫规格尺寸与材料八
雷诺摆放和连接九
填充石料施工十
雷诺护垫封盖施工十一
文明施工技术组织措施及扬尘控制十二
质量控制十三
材料质量控制十四
雷诺护坡施工质量控制十五
塔城市乌拉斯台河干流防洪工程建设项目(二标段):防洪堤桩号 21+500~24+400段,长,分左右岸防洪堤总长为
采用无纺布铺设,网孔8cm×10cm雷诺护垫卵石填充护坡、护底防护,其中:护坡坡长~,深, 每 100m设宽深隔墙一道,单岸护底宽,深
河道底宽为 20m~25m~200m
施工单位必须根据设计文件,对有关数据、资料及施工图中的几何尺寸,设计高程进行检验
施工单位指定专人负责测量工作,开工前进行甲方、设计单位、监理单位、施工单位联合测量,用RTK仪器进行河道轴线定位、控制点高程检验测量,用水准仪进行原地面纵、横高程测量,并及时提供所需的测量资料
施工测量的精度指标应符合以下要求:平面位置允许误差± 30mm~± 40mm;高程允许误差± 30mm;坡面不平整度的相对高度差允许范围±30mm
施工中对借用或设置的施工控制标志、高程点,必须严加保护,并定期检测、校正
机械、设备及材料准备1
投入施工机械序号设备名称规格型号数量进场日期完好状况拟用工程项目生产能力1挖掘机924C3根据进程进场良好土方开挖与回填、配合雷诺护垫填充石料满足需要2铲车龙工 502根据进程进场良好土方开挖与回填、
