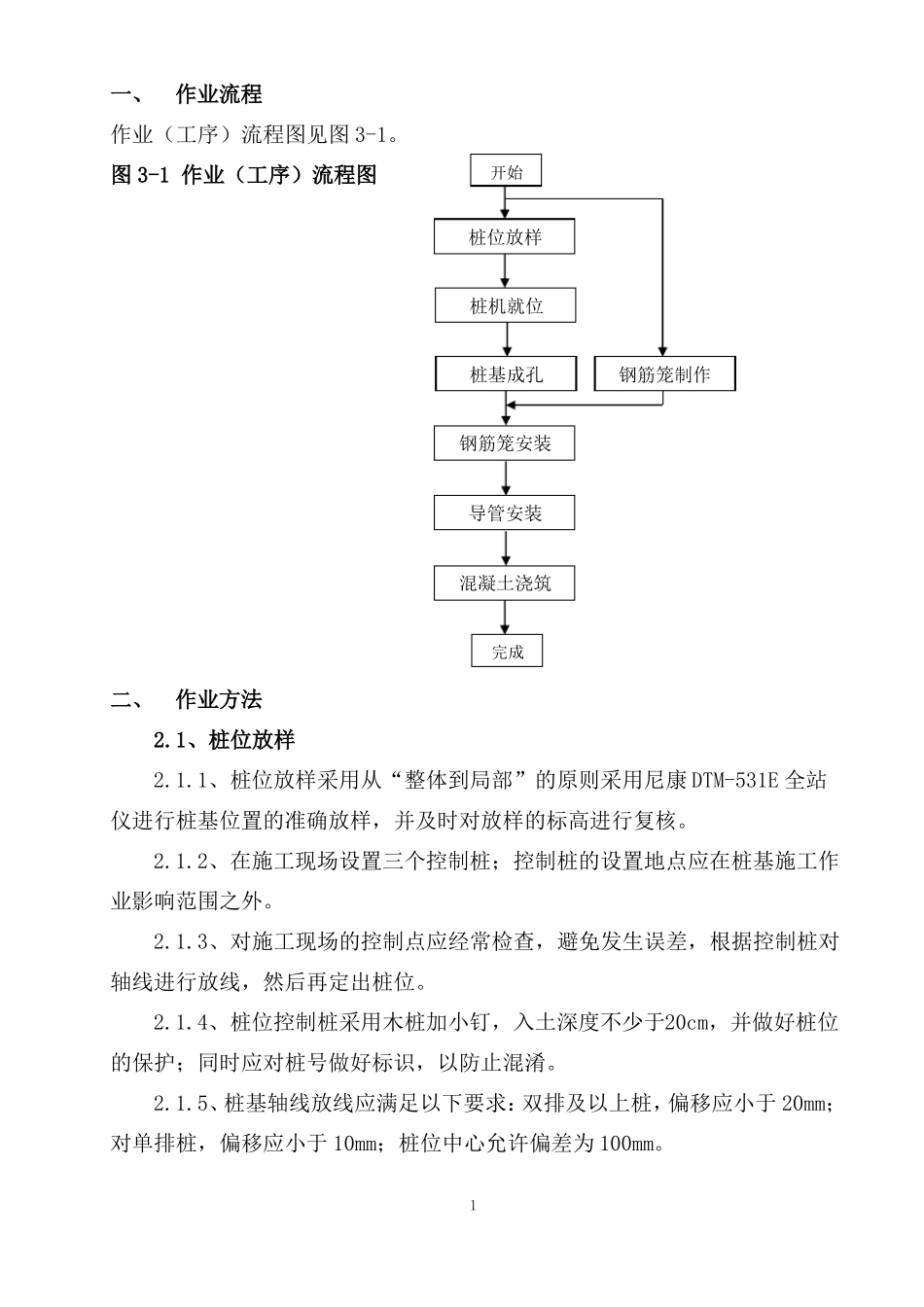

一、作业流程作业(工序)流程图见图 3-1
图 3-1 作业(工序)流程图二、作业方法2
1、桩位放样2
1、桩位放样采用从“整体到局部”的原则采用尼康 DTM-531E 全站仪进行桩基位置的准确放样,并及时对放样的标高进行复核
2、在施工现场设置三个控制桩;控制桩的设置地点应在桩基施工作业影响范围之外
3、对施工现场的控制点应经常检查,避免发生误差,根据控制桩对轴线进行放线,然后再定出桩位
4、桩位控制桩采用木桩加小钉,入土深度不少于20cm,并做好桩位的保护;同时应对桩号做好标识,以防止混淆
5、桩基轴线放线应满足以下要求:双排及以上桩,偏移应小于 20mm;对单排桩,偏移应小于 10mm;桩位中心允许偏差为 100mm
1开始桩位放样桩机就位桩基成孔钢筋笼制作钢筋笼安装导管安装混凝土浇筑完成2
2、桩机就位2
1、桩机就位时,应对准桩位,保证垂直稳定,在施工中部发生倾斜、移动,桩机就位时利用利用其行走装置完成
2、桩机作业时的地面应坚实,坡度小于2%,不宜直接置于不坚实的填土上,可在桩机下垫 20mm 厚的钢板以免产生不均匀沉陷,避免造成成孔竖向偏斜过大,垂直度不合格,甚至导致钻机倾倒事故发生

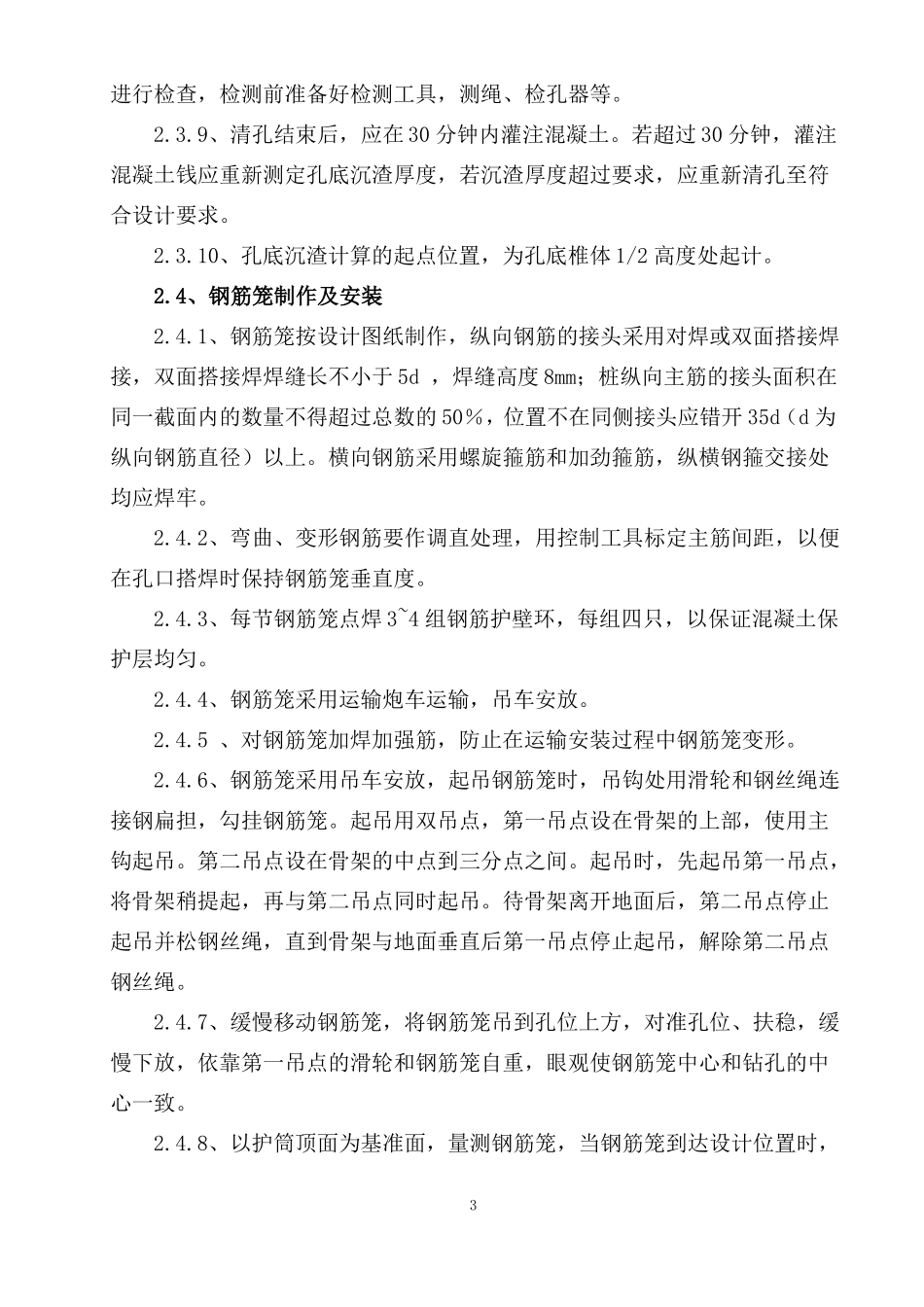

3、桩基成孔2
1、当采用旋挖钻机成孔时为干钻作业,无需泥浆护壁;冲击成孔灌注桩需要泥浆护壁
第一根桩施工时要慢速运转,掌握地层对钻机的影响情况,确定钻进参数
2、开始钻孔作业,钻进时应先慢后快,开始每次进尺为 40-50cm,确认地下是否不利地层,进尺 5 米后如钻进正常,可适当加大进尺,每次控制在 70-90cm
3、钻孔过程中应时刻关注地质变化情况,达到持力层后,通知地质工代对地质情况进行确认,然后按照设计要求,继续钻进以达到设计桩长和持力层要求
4、钻到预定的深度后,必须在孔底处进行空转清土
