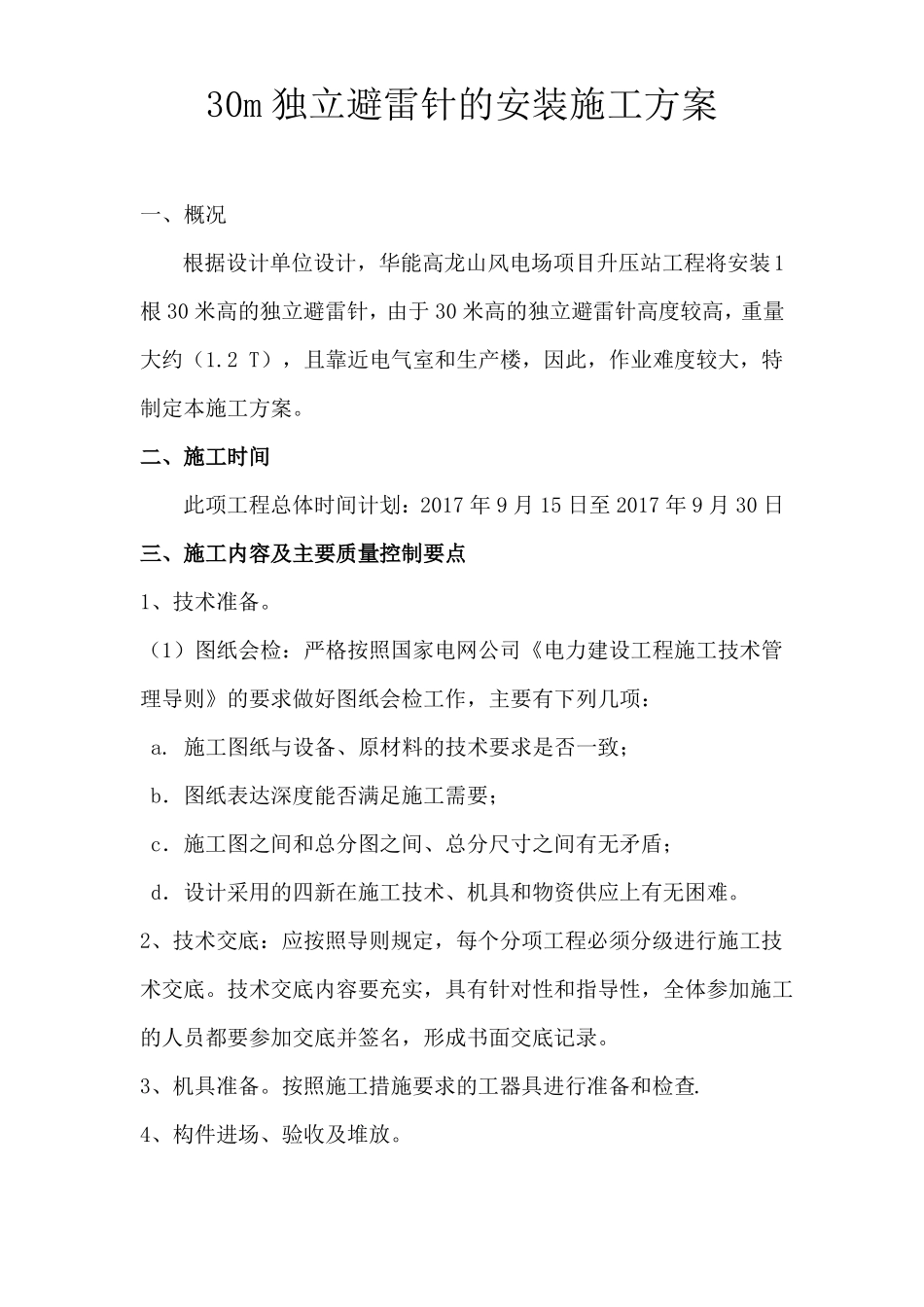

730m 独立避雷针的安装施工方案一、概况根据设计单位设计,华能高龙山风电场项目升压站工程将安装1根 30 米高的独立避雷针,由于 30 米高的独立避雷针高度较高,重量大约(1
2 T),且靠近电气室和生产楼,因此,作业难度较大,特制定本施工方案
二、施工时间此项工程总体时间计划:2017 年 9 月 15 日至 2017 年 9 月 30 日三、施工内容及主要质量控制要点1、技术准备
(1)图纸会检:严格按照国家电网公司《电力建设工程施工技术管理导则》的要求做好图纸会检工作,主要有下列几项:a
施工图纸与设备、原材料的技术要求是否一致;b.图纸表达深度能否满足施工需要;c.施工图之间和总分图之间、总分尺寸之间有无矛盾;d.设计采用的四新在施工技术、机具和物资供应上有无困难
2、技术交底:应按照导则规定,每个分项工程必须分级进行施工技术交底
技术交底内容要充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签名,形成书面交底记录
3、机具准备
按照施工措施要求的工器具进行准备和检查
4、构件进场、验收及堆放

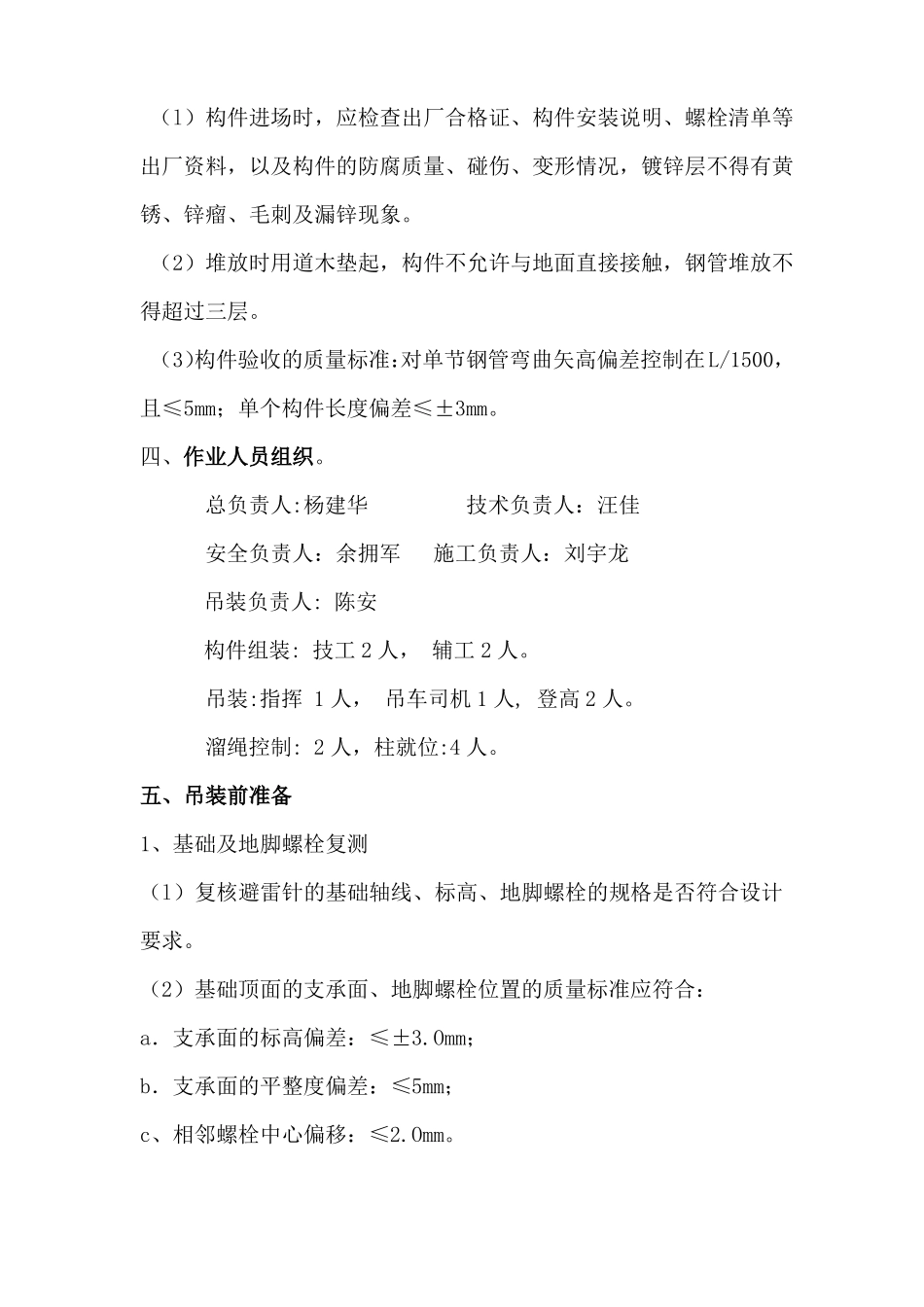

(l)构件进场时,应检查出厂合格证、构件安装说明、螺栓清单等出厂资料,以及构件的防腐质量、碰伤、变形情况,镀锌层不得有黄锈、锌瘤、毛刺及漏锌现象
(2)堆放时用道木垫起,构件不允许与地面直接接触,钢管堆放不得超过三层
(3)构件验收的质量标准:对单节
