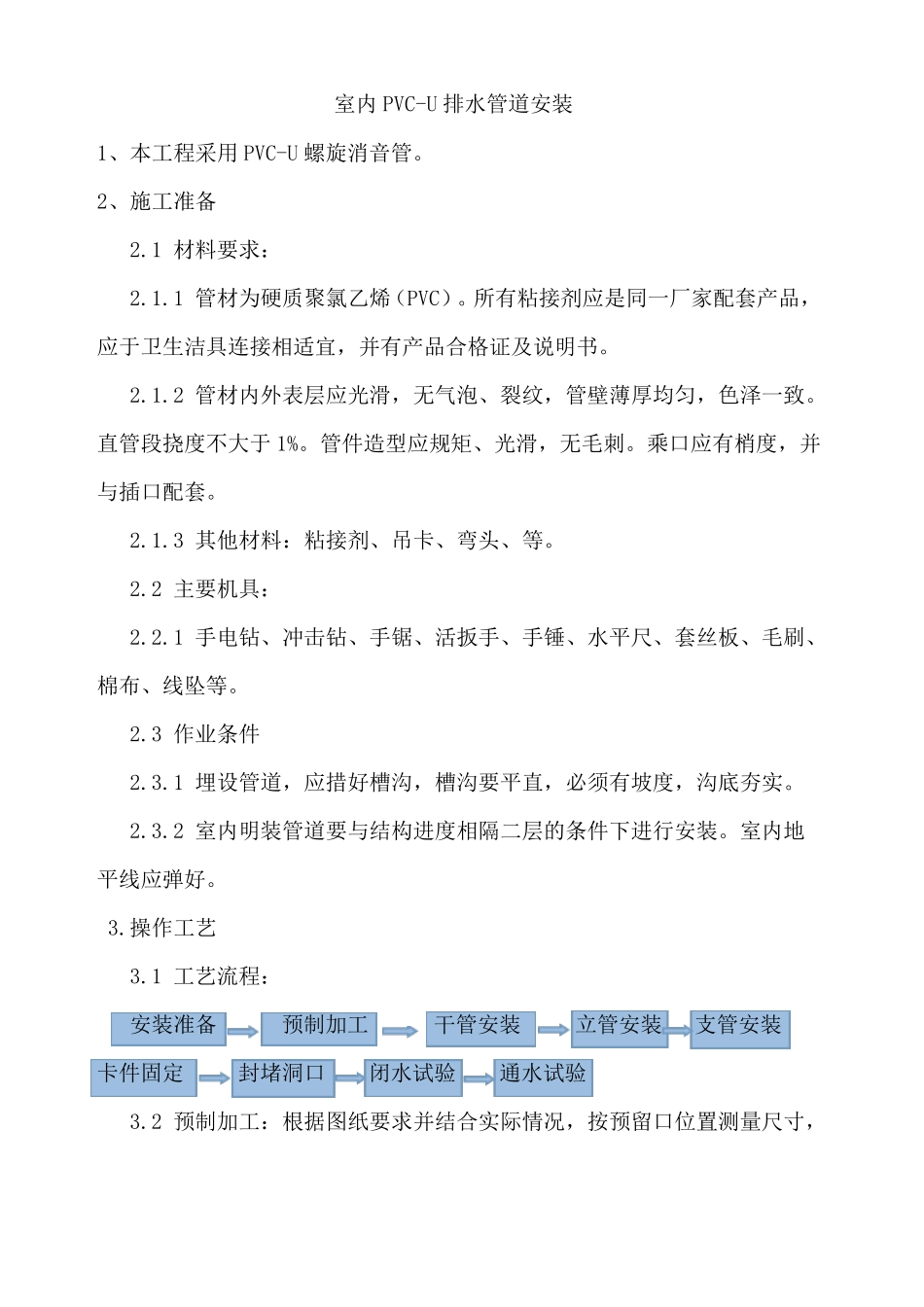

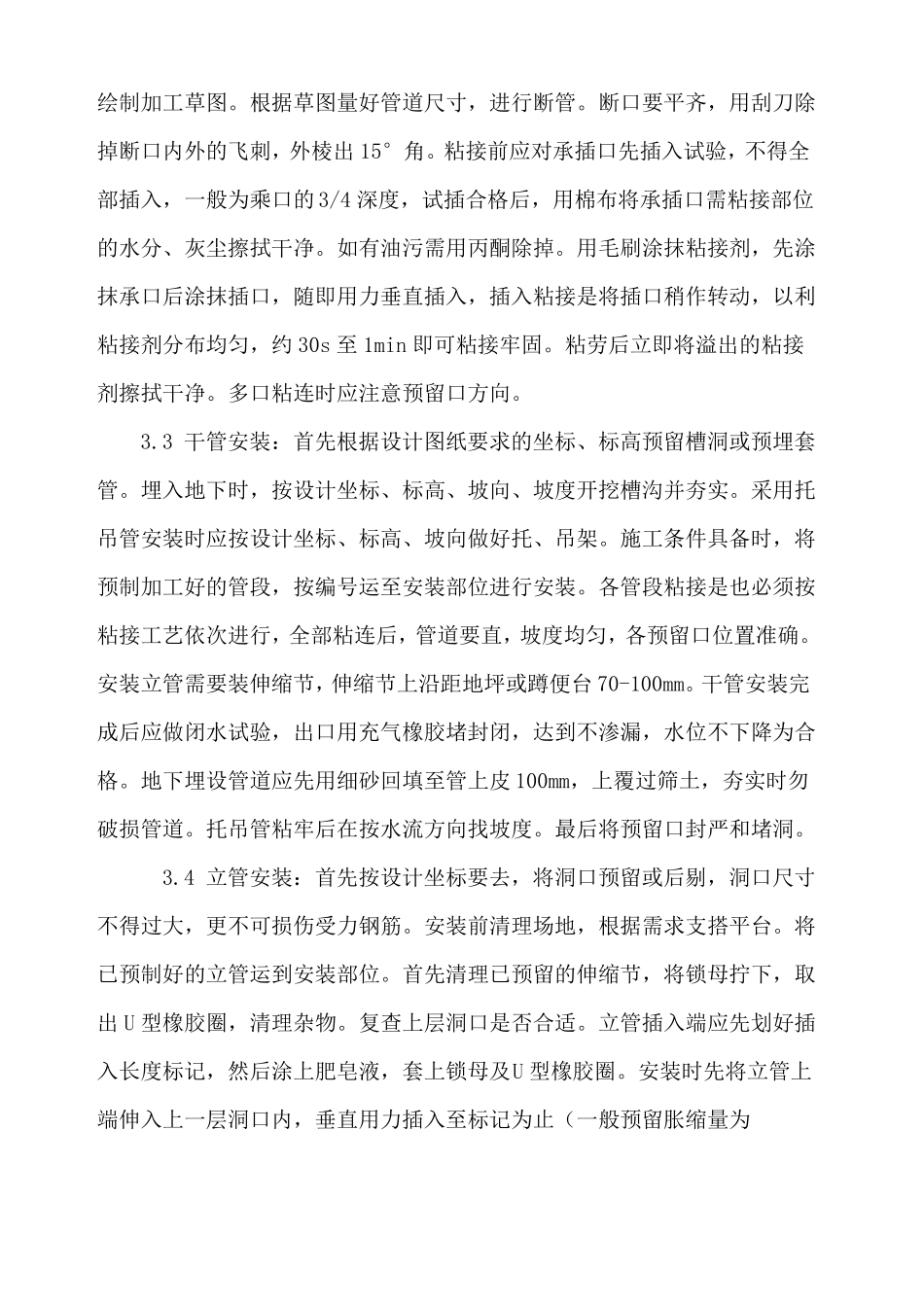

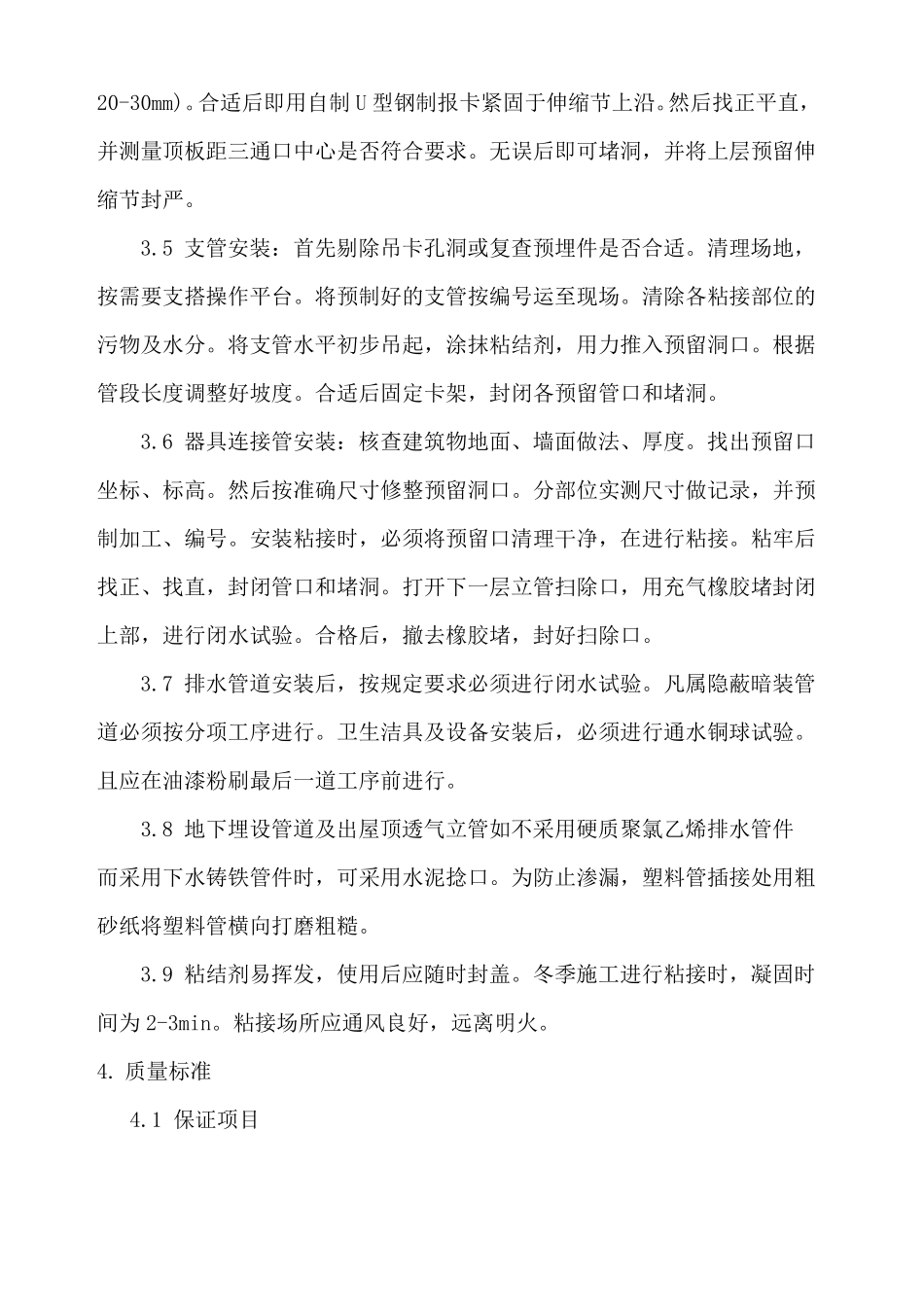

室内 PVC-U 排水管道安装1、本工程采用 PVC-U 螺旋消音管。2、施工准备 2.1 材料要求: 2.1.1 管材为硬质聚氯乙烯(PVC)。所有粘接剂应是同一厂家配套产品,应于卫生洁具连接相适宜,并有产品合格证及说明书。 2.1.2 管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。直管段挠度不大于 1%。管件造型应规矩、光滑,无毛刺。乘口应有梢度,并与插口配套。 2.1.3 其他材料:粘接剂、吊卡、弯头、等。 2.2 主要机具: 2.2.1 手电钻、冲击钻、手锯、活扳手、手锤、水平尺、套丝板、毛刷、棉布、线坠等。 2.3 作业条件 2.3.1 埋设管道,应措好槽沟,槽沟要平直,必须有坡度,沟底夯实。 2.3.2 室内明装管道要与结构进度相隔二层的条件下进行安装。室内地平线应弹好。 3.操作工艺 3.1 工艺流程:安装准备预制加工干管安装立管安装支管安装卡件固定封堵洞口闭水试验通水试验 3.2 预制加工:根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图。根据草图量好管道尺寸,进行断管。断口要平齐,用刮刀除掉断口内外的飞刺,外棱出 15°角。粘接前应对承插口先插入试验,不得全部插入,一般为乘口的 3/4 深度,试插合格后,用棉布将承插口需粘接部位的水分、灰尘擦拭干净。如有油污需用丙酮除掉。用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接是将插口稍作转动,以利粘接剂分布均匀,约 30s 至 1min 即可粘接牢固。粘劳后立即将溢出的粘接剂擦拭干净。多口粘连时应注意预留口方向。3.3 干管安装:首先根据设计图纸要求的坐标、标高预留槽洞或预埋套管。埋入地下时,按设计坐标、标高、坡向、坡度开挖槽沟并夯实。采用托吊管安装时应按设计坐标、标高、坡向做好托、吊架。施工条件具备时,将预制加工好的管段,按编号运至安装部位进行安装。各管段粘接是也必须按粘接工艺依次进行,全部粘连后,管道要直,坡度均匀,各预留口位置准确。安装立管需要装伸缩节,伸缩节上沿距地坪或蹲便台 70-100mm。干管安装完成后应做闭水试验,出口用充气橡胶堵封闭,达到不渗漏,水位不下降为合格。地下埋设管道应先用细砂回填至管上皮 100mm,上覆过筛土,夯实时勿破损管道。托吊管粘牢后在按水流方向找坡度。最后将预留口封严和堵洞。 3.4 立管安装:首先按设计坐标要去,将洞口预留或后剔,洞口尺寸不得过大,更不可损伤受力钢筋。安装前清理场地,根据需求支搭平台。将已预制好的...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

PVCU螺旋消声管施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
