中铁 X 局三建公司提高城市道路绿化工程种植成活率提高城市道路绿化工程种植成活率中铁 X 局第建设有限公司长沙交通工程项目部 QC 小组一、工程概况1、工程简述黄金大道(S207 南延线空港城段)道路工程(黄江大道-机场高速),以下简称“黄金大道 B 段”,位于长沙市空港城内,是为满足空港城开发建设而设置的一条南北向城市主干路
A段自机场高速至长永高速段,已于 2012 年完成设计工作,目前已竣工交验
本次选用的工程为 B 段,即 S207 南段,南起黄江大道(K0+851
793),北至 A 段工程起点(K6+525),全长约 5673
207m,采用主辅路形式,主线双向 6 车道,设计速度 60km/h,辅道双向 2 车道,设计速度 30km/h
绿化工程包含行道树、乔木、灌木及地被植物,行道树以香樟为主,乔木以银杏为主,灌木以红叶石楠球为
共计 2354 株

图 1-1:黄金大道(黄江大道-机场高速)工程施工总体平面布置图2、技术背景苗木成活率是城市道路绿化施工的一大难题,它关系到城市道路的长期效益,是创建绿色交通,美化行车环境,改善修建道路时被破坏的生态自然平衡,促进道路边坡稳定,增强行车视线诱导功能等绿化工程,占有很重要的位置与作用
而如何运用成熟的施工技术,提高绿化种植施工成活率的问题,是本次 QC 小组攻关研究的重中之重
通过本次 QC 小组采用的一系列新施工控制措施,对新建城市道路绿化种植成活率的提高有了明显的提高,解决了我公司在长沙片区新建城市道路中绿化成活率低、既有处理方法的处理效果、费用、工期不能兼顾的难题,有效地保证了道路绿化种植的有效性,降低了成本,经济和社会效益显著

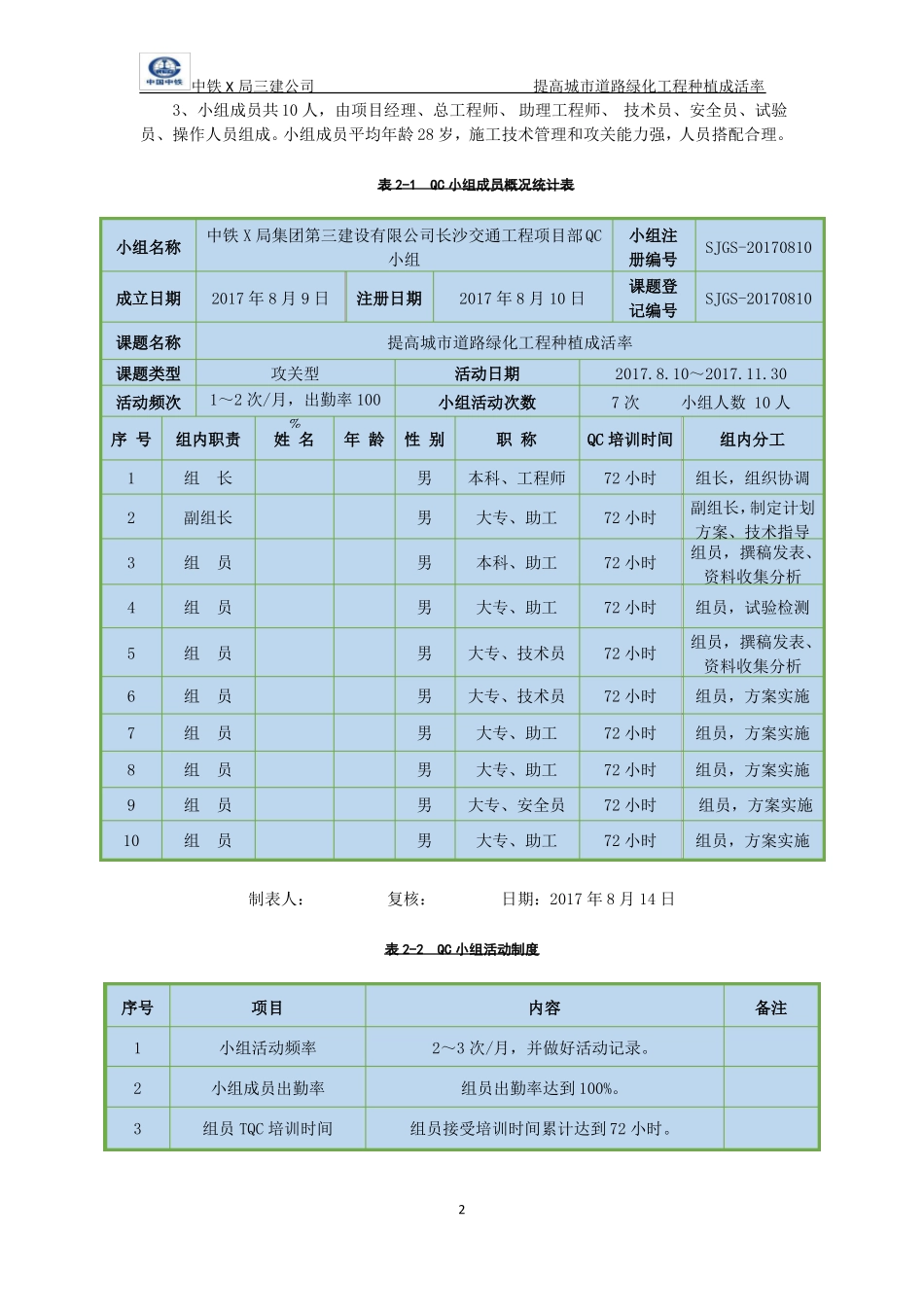

二、QC 小组概况1、QC 小组简介1、中铁 X 局集团第三建设有限公司长沙交通工程 QC 小组成立于 2017 年 8 月 9 日

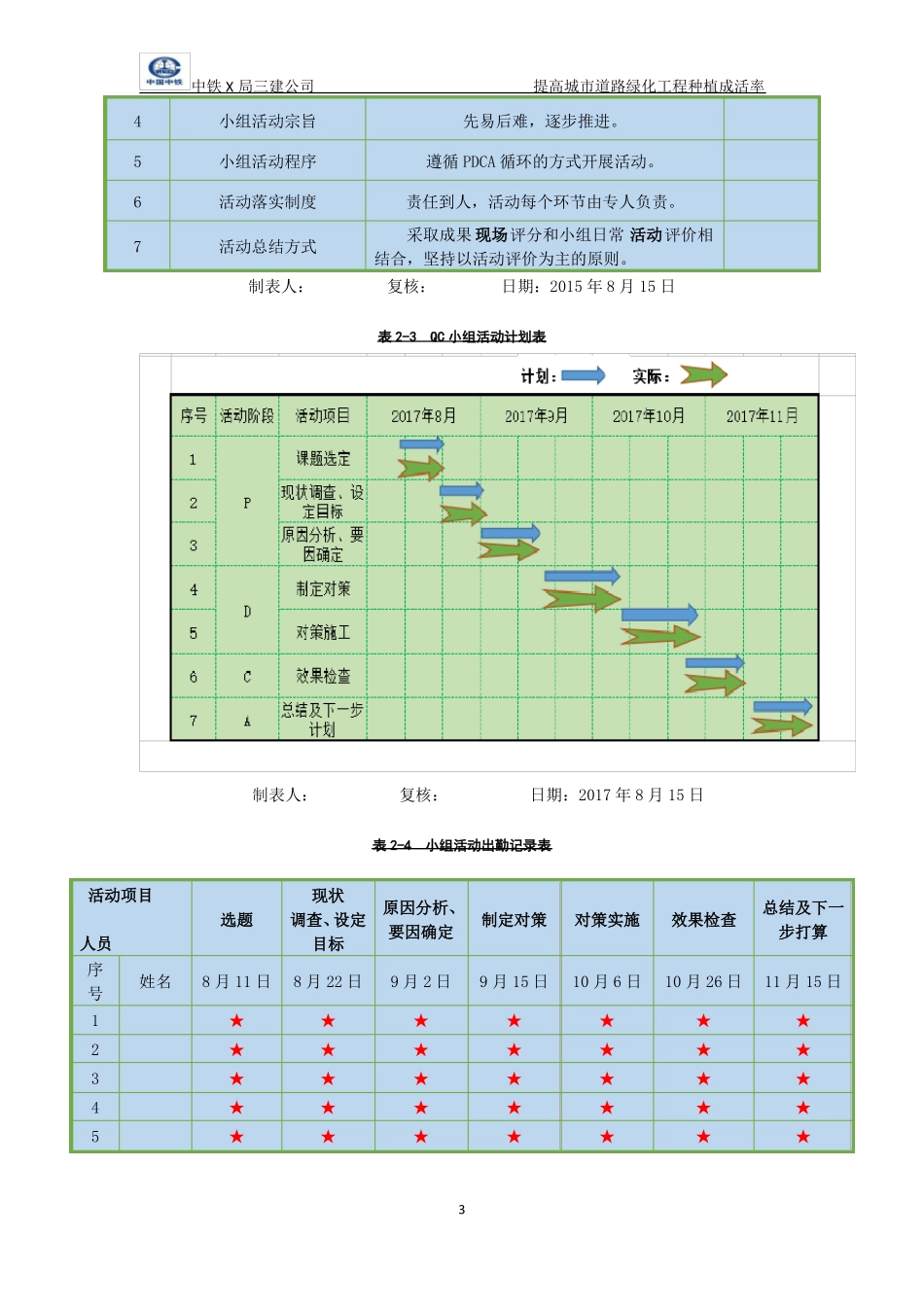

课题《提高城市道路绿化种植施工成活率》于 201
