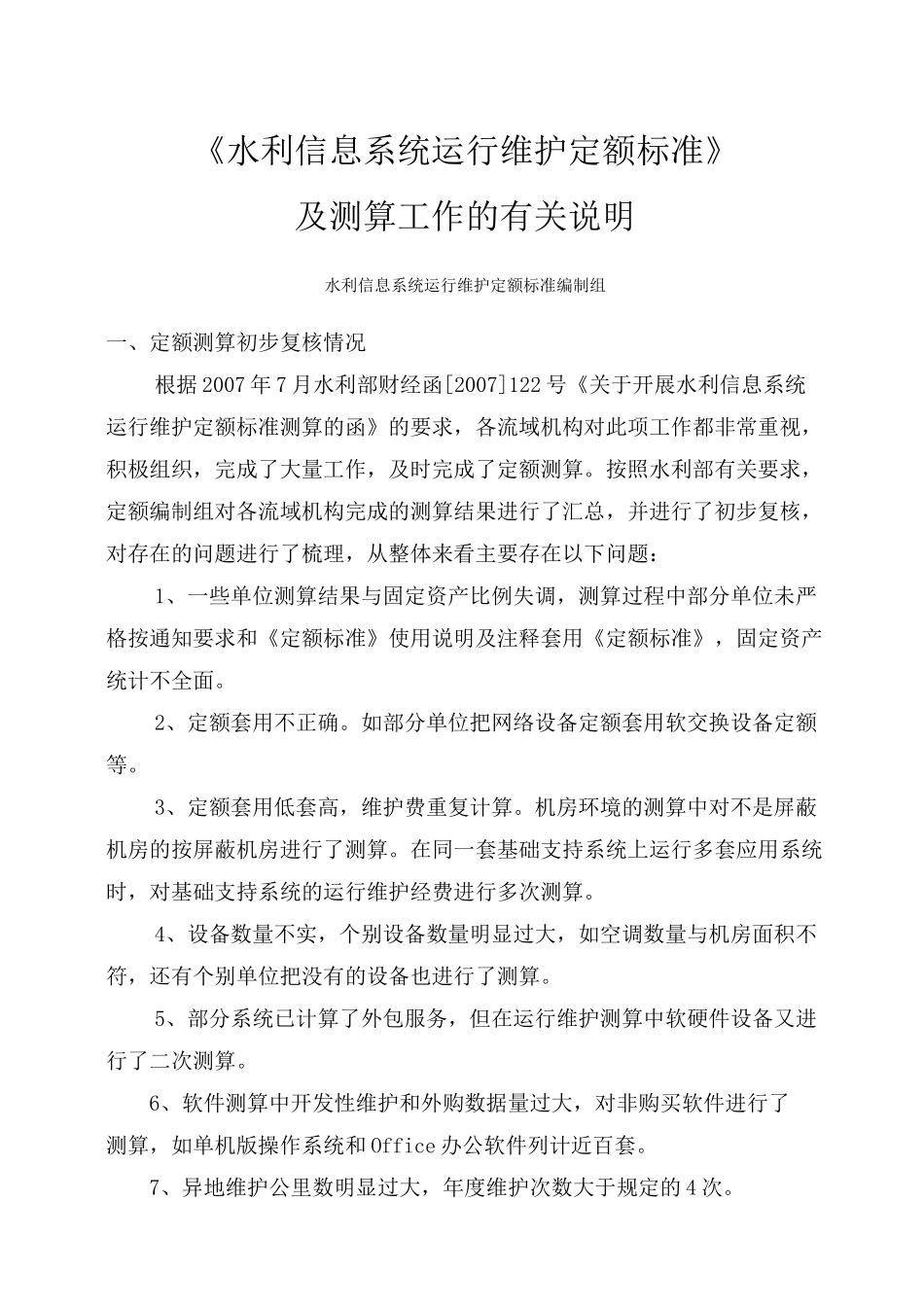

《水利信息系统运行维护定额标准》及测算工作的有关说明水利信息系统运行维护定额标准编制组一、定额测算初步复核情况根据 2007 年 7 月水利部财经函[2007]122 号《关于开展水利信息系统运行维护定额标准测算的函》的要求,各流域机构对此项工作都非常重视,积极组织,完成了大量工作,及时完成了定额测算
按照水利部有关要求,定额编制组对各流域机构完成的测算结果进行了汇总,并进行了初步复核,对存在的问题进行了梳理,从整体来看主要存在以下问题:1、一些单位测算结果与固定资产比例失调,测算过程中部分单位未严格按通知要求和《定额标准》使用说明及注释套用《定额标准》,固定资产统计不全面
2、定额套用不正确
如部分单位把网络设备定额套用软交换设备定额等
3、定额套用低套高,维护费重复计算
机房环境的测算中对不是屏蔽机房的按屏蔽机房进行了测算
在同一套基础支持系统上运行多套应用系统时,对基础支持系统的运行维护经费进行多次测算
4、设备数量不实,个别设备数量明显过大,如空调数量与机房面积不符,还有个别单位把没有的设备也进行了测算
5、部分系统已计算了外包服务,但在运行维护测算中软硬件设备又进行了二次测算
6、软件测算中开发性维护和外购数据量过大,对非购买软件进行了测算,如单机版操作系统和 Office 办公软件列计近百套
7、异地维护公里数明显过大,年度维护次数大于规定的 4 次
8、测算的设备不匹配,如一台开关电源测算了 2 组以上电池组;主设备与附属设备数量不符
9、测算了大量的办公计算机、打印机,配置高的计算机占大部分
10、测算方法不正确
如测算不是先测算项目的基本定额、再测该项目的增加定额,而只测算了该项目的增加定额
出现以上问题的原因主要有:一是对水利信息系统的固定资产统计不全面;二是没有深刻理解《定额标准》和使用说明的要求;三是对信息系统的构成及相关设施设备不清楚

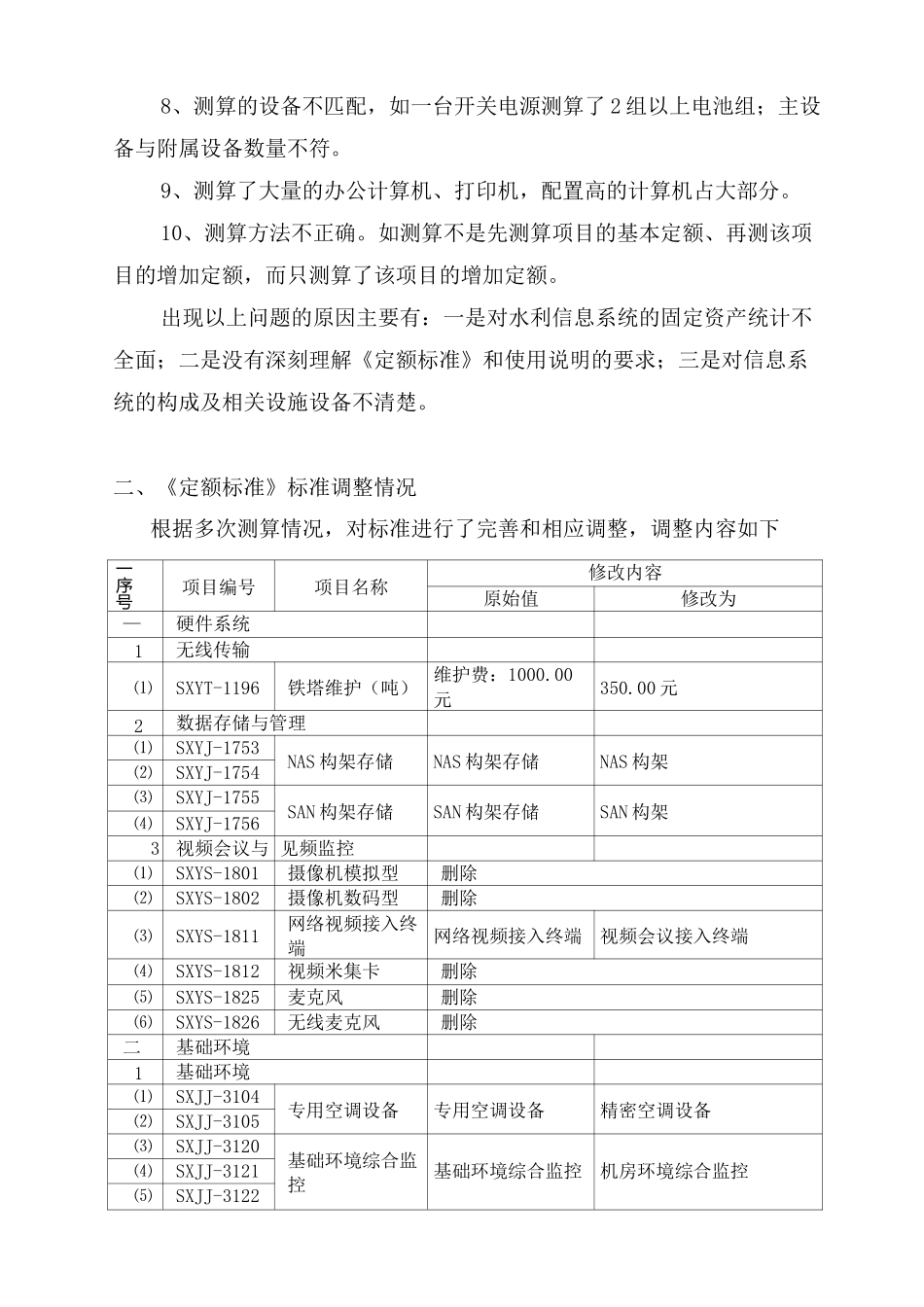

二、《定额标
