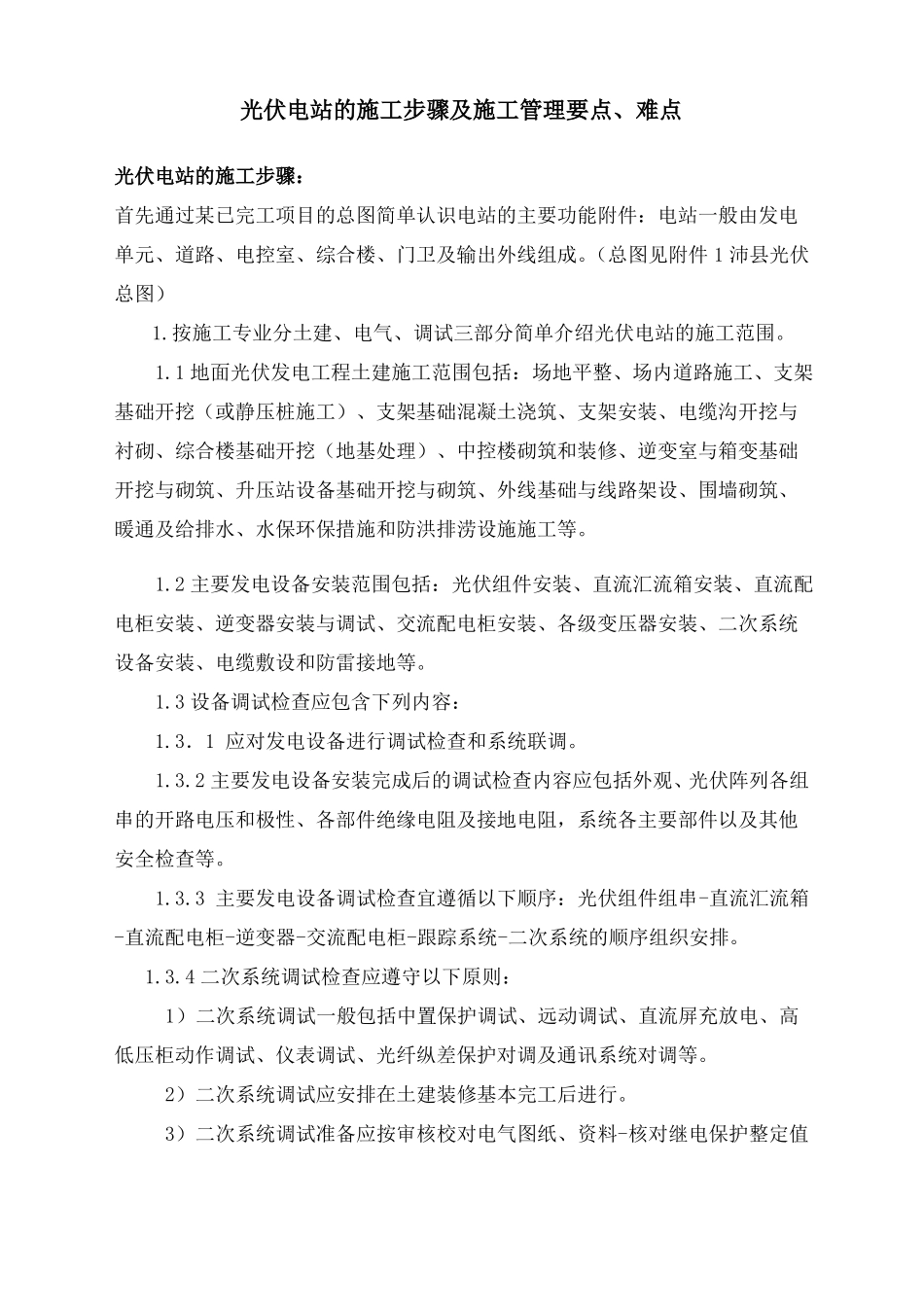

光伏电站的施工步骤及施工管理要点、难点光伏电站的施工步骤:首先通过某已完工项目的总图简单认识电站的主要功能附件:电站一般由发电单元、道路、电控室、综合楼、门卫及输出外线组成。(总图见附件 1 沛县光伏总图)1.按施工专业分土建、电气、调试三部分简单介绍光伏电站的施工范围。1.1 地面光伏发电工程土建施工范围包括:场地平整、场内道路施工、支架基础开挖(或静压桩施工)、支架基础混凝土浇筑、支架安装、电缆沟开挖与衬砌、综合楼基础开挖(地基处理)、中控楼砌筑和装修、逆变室与箱变基础开挖与砌筑、升压站设备基础开挖与砌筑、外线基础与线路架设、围墙砌筑、暖通及给排水、水保环保措施和防洪排涝设施施工等。1.2 主要发电设备安装范围包括:光伏组件安装、直流汇流箱安装、直流配电柜安装、逆变器安装与调试、交流配电柜安装、各级变压器安装、二次系统设备安装、电缆敷设和防雷接地等。1.3 设备调试检查应包含下列内容: 1.3.1 应对发电设备进行调试检查和系统联调。1.3.2 主要发电设备安装完成后的调试检查内容应包括外观、光伏阵列各组串的开路电压和极性、各部件绝缘电阻及接地电阻,系统各主要部件以及其他安全检查等。1.3.3 主要发电设备调试检查宜遵循以下顺序:光伏组件组串-直流汇流箱-直流配电柜-逆变器-交流配电柜-跟踪系统-二次系统的顺序组织安排。1.3.4 二次系统调试检查应遵守以下原则:1)二次系统调试一般包括中置保护调试、远动调试、直流屏充放电、高低压柜动作调试、仪表调试、光纤纵差保护对调及通讯系统对调等。2)二次系统调试应安排在土建装修基本完工后进行。3)二次系统调试准备应按审核校对电气图纸、资料-核对继电保护整定值-编写调试方案-检查二次系统设备接地保护、电气保护等安全措施的顺序组织安排。4)二次系统调试时,应做到人员清场。5)应在主要发电设备调试检查完成后组织系统联合调试。2.光伏电站的施工进度(见附件 2:光伏电站进度计划 Project)光伏电站站内施工总工期需要控制在 90 天以内。主要包括施工图设计阶段(土建、安装),进场准备阶段(临设、施工用水、临电、临时道路、施工场地二次平整、测量、土建安装队伍进场),土建施工阶段、设备进场阶段、安装施工阶段、调试试验、系统倒送电、联调、并网。初步设计 10 天施工图设计 15 天设备采购 60 天(含提资、招标、制造、运输)综合楼 60 天光伏电站发电区土建 35 天光伏组件支架安装施工 30 天...
