电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

现场工程签证单样本

现场工程签证单样本_第1页
1/8
现场工程签证单样本_第2页
2/8
现场工程签证单样本_第3页
3/8

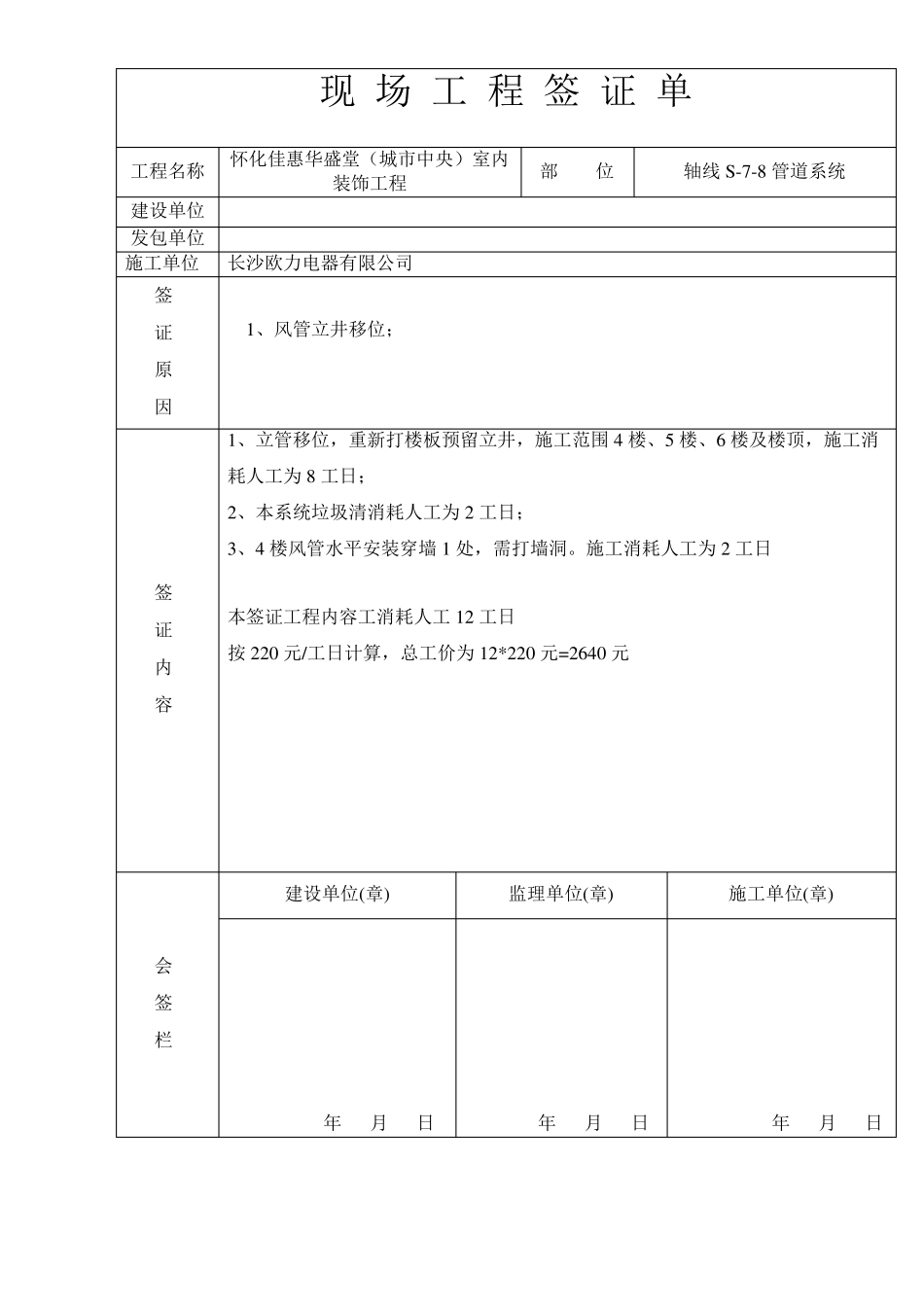

现 场 工 程 签 证 单 工程名称 怀化佳惠华盛堂(城市中央)室内装饰工程 部 位 轴线R-2 管道系统 建设单位 发包单位 施工单位 长沙欧力电器有限公司 签 证 原 因 1、立管管道井不再同一条线上; 2、风管水平安装开墙洞; 签 证 内 容 1、由于原立管预留过小、楼层管井不是在垂直线上,现将管道井开直。施工范围为 4 楼、5 楼、6 楼、及楼顶管井,施工消耗人工12 工日; 2、4 楼风管水平安装穿墙,需打墙洞 1 处。施工消耗人工为 2 工日; 3、本系统垃圾清消耗人工为 2 工日; 本签证工程内容工消耗人工16 工日 按 220 元/工日计算,总工价为 16*220 元=3520 元 会 签 栏 建设单位(章) 监理单位(章) 施工单位(章) 年 月 日 年 月 日 年 月 日 现 场 工 程 签 证 单 工程名称 怀化佳惠华盛堂(城市中央)室内装饰工程 部 位 轴线S-7 管道系统 建设单位 发包单位 施工单位 长沙欧力电器有限公司 签 证 原 因 1、风管立井预留太小; 2、管道井已经封闭; 签 证 内 容 1、拆除原全部封闭立井墙,施工范围 4 楼、5 楼、6 楼及楼顶,施工消耗人工 为 26 工日; 2、4 楼顶、5 楼顶、6 楼顶穿楼板预留洞口加大,需打梁结构,楼板扩大施工消耗人工为 8 工日; 3、4 楼风管水平安装穿墙 2 处,需打墙洞。施工消耗人工为 4 工日。 4、本系统垃圾清消耗人工为 4 工日; 本签证工程内容工消耗人工42 工日 按 220 元/工日计算,总工价为 42*220 元=9240 元 会 签 栏 建设单位(章) 监理单位(章) 施工单位(章) 年 月 日 年 月 日 年 月 日 现 场 工 程 签 证 单 工程名称 怀化佳惠华盛堂(城市中央)室内装饰工程 部 位 轴线S-7-8 管道系统 建设单位 发包单位 施工单位 长沙欧力电器有限公司 签 证 原 因 1、风管立井移位; 签 证 内 容 1、立管移位,重新打楼板预留立井,施工范围 4 楼、5 楼、6 楼及楼顶,施工消耗人工为 8 工日; 2、本系统垃圾清消耗人工为 2 工日; 3、4 楼风管水平安装穿墙 1 处,需打墙洞。施工消耗人工为 2 工日 本签证工程内容工消耗人工12 工日 按 220 元/工日计算,总工价为 12*220 元=2640 元 会 签 栏 建设单位(章) 监理单位(章) 施工单位(章) 年 月 日 年 月 日 年 月 日 现 场 工 程 签 证 单 工程名称 怀...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

现场工程签证单样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
