1 珠海港高栏港区南迳湾作业区宝塔公用液体化工品 码头工程 现浇磨耗层施工方案 广东金东海集团有限公司宝塔 石化码头工程项目经理部 2014 年 11 月 26 日 2 一、工程概述 现 浇 磨 耗 层 按 部 位 分 为 5 千 吨 工 作 平 台 、 5 万 吨 工 作 平 台 、 管 线 桥 、 墩 台 T梁 面 层 等 四 部 分 ; 其 中 码 头 工 作 平 台 磨 耗 层 浇 注 范 围 最 大 , 共 8 个 结 构 段 ,全 部采 用 C40 砼 , 浇 注 厚 度 3~ 9cm,浇 注 面 积 约 2 万 平 方

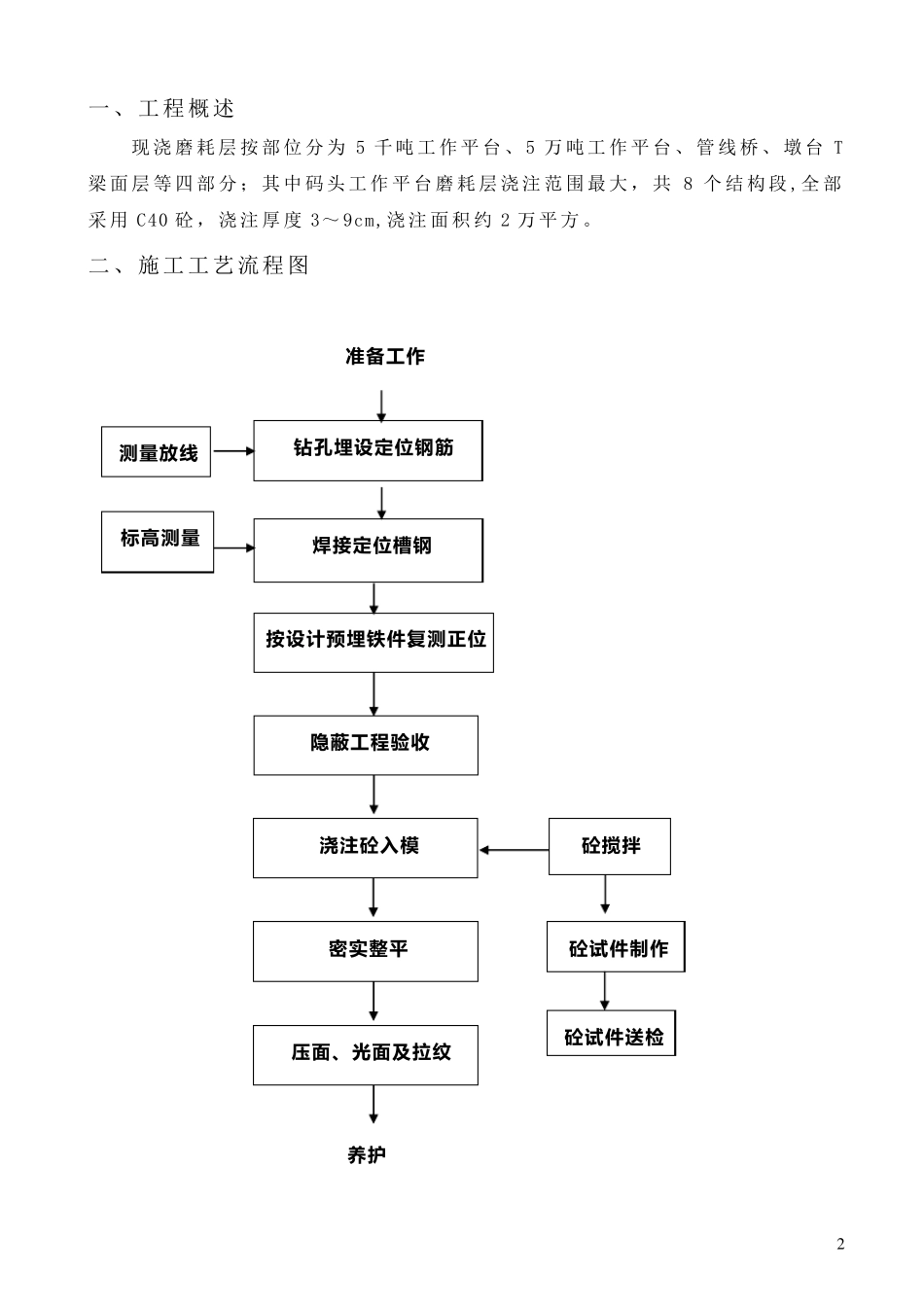

二、施工工艺流程图 准 备 工 作 按 设 计 预 埋 铁 件 、复测正位 隐蔽工 程验收 浇注砼入模 密实整平 压面、光面及拉纹 养护 钻孔埋 设 定位钢筋 测量放线 焊接定位槽钢 砼试件 制作 砼试件 送检 砼搅拌 标高测量 3 三 、 施 工 工 艺 1、 施 工 顺 序 现 浇 磨 耗 层 施 工 按 结 构 缝 分 段 分 块 进 行 施 工 , 管 线 桥 按 纵 向 中 线 分 四 块 浇注 ; 码 头 平 台 磨 耗 层 以 中 轴 线 为 界 向 前 后 沿 两 边 进 行 分 条 分 块 , 双 坡 向 , 按0
5%放 坡 , 每 一 结 构 段 共 分10 块 施 工 , 前 沿 半 幅 分 条 施 工 宽 度 为4
6m3 块 、 3
75m1块 、 0
6m1 块 , 后 沿 半 幅 分 条 施 工 宽 度 为4
6m2 块 、 4
7m1 块 、 4
0m1 块 、 0
6m1块 , 长 度66m( 5Q) 及68m( 5W),( 详 见 附 图 )
浇 注 时 采 用 跳 格 施 工 , 局 部 部 位可 根 据 实 际 平 面 尺 寸 按 分 块 施 工 并 最 终 形 成 一 个 整 体 处 理
