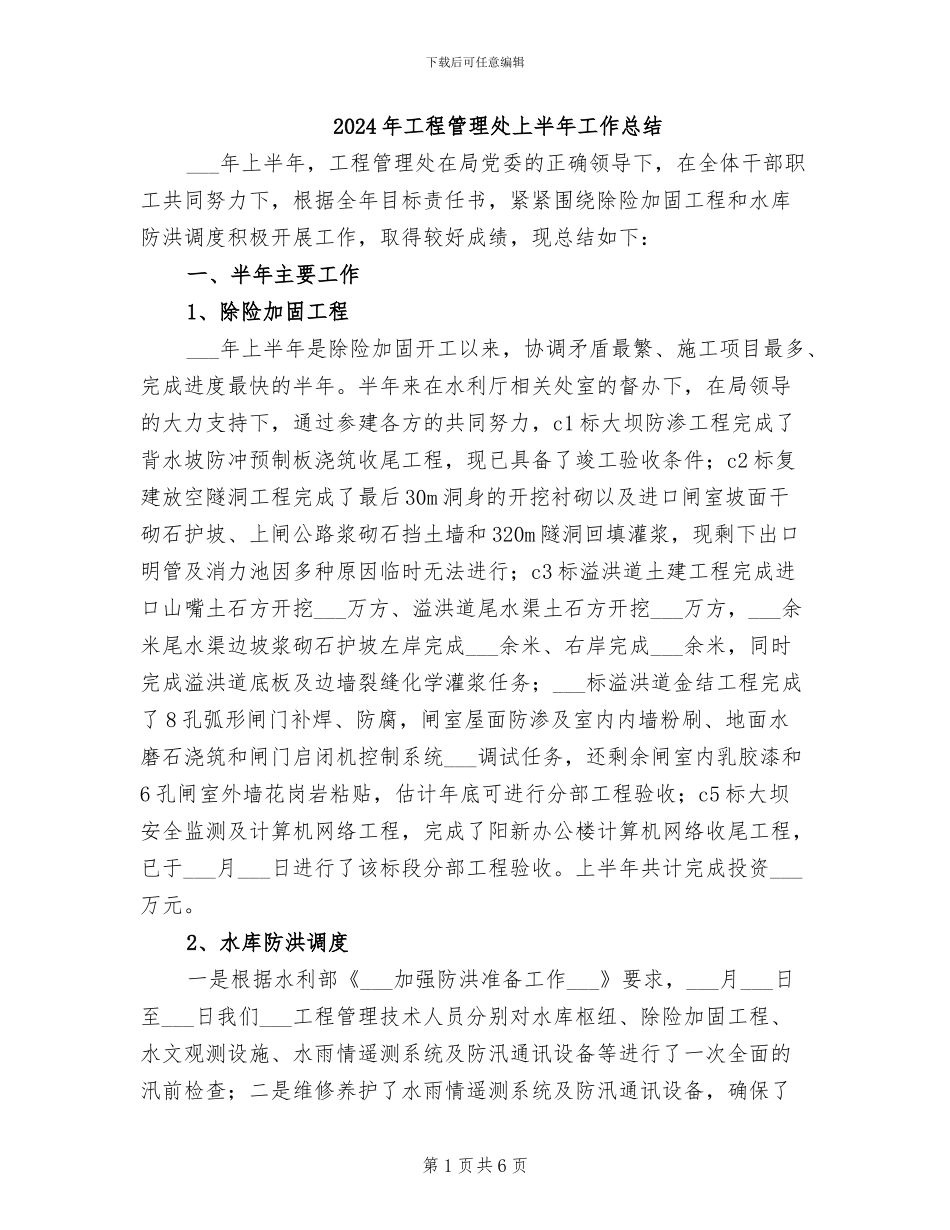

下载后可任意编辑2024 年工程管理处上半年工作总结___年上半年,工程管理处在局党委的正确领导下,在全体干部职工共同努力下,根据全年目标责任书,紧紧围绕除险加固工程和水库防洪调度积极开展工作,取得较好成绩,现总结如下:一、半年主要工作1、除险加固工程___年上半年是除险加固开工以来,协调矛盾最繁、施工项目最多、完成进度最快的半年。半年来在水利厅相关处室的督办下,在局领导的大力支持下,通过参建各方的共同努力,c1 标大坝防渗工程完成了背水坡防冲预制板浇筑收尾工程,现已具备了竣工验收条件;c2 标复建放空隧洞工程完成了最后 30m 洞身的开挖衬砌以及进口闸室坡面干砌石护坡、上闸公路浆砌石挡土墙和 320m 隧洞回填灌浆,现剩下出口明管及消力池因多种原因临时无法进行;c3 标溢洪道土建工程完成进口山嘴土石方开挖___万方、溢洪道尾水渠土石方开挖___万方,___余米尾水渠边坡浆砌石护坡左岸完成___余米、右岸完成___余米,同时完成溢洪道底板及边墙裂缝化学灌浆任务;___标溢洪道金结工程完成了 8 孔弧形闸门补焊、防腐,闸室屋面防渗及室内内墙粉刷、地面水磨石浇筑和闸门启闭机控制系统___调试任务,还剩余闸室内乳胶漆和6 孔闸室外墙花岗岩粘贴,估计年底可进行分部工程验收;c5 标大坝安全监测及计算机网络工程,完成了阳新办公楼计算机网络收尾工程,已于___月___日进行了该标段分部工程验收。上半年共计完成投资___万元。2、水库防洪调度一是根据水利部《___加强防洪准备工作___》要求,___月___日至___日我们___工程管理技术人员分别对水库枢纽、除险加固工程、水文观测设施、水雨情遥测系统及防汛通讯设备等进行了一次全面的汛前检查;二是维修养护了水雨情遥测系统及防汛通讯设备,确保了第 1 页共 6 页下载后可任意编辑防汛电话畅通、传真机工作正常,视频会商系统成功与省防办调试对接,局域网、网站运行正常,水雨情遥测系统在设备严重老化,备品备件严重不足的情况下,经过维修基本上能正常运行;三是根据水库防汛行政___负责制的要求,上报批复了___年___防汛抗旱指挥部组成人员,水库防汛行政责任人、主管部门责任人、水库技术负责人和水库岗位责任人明确,同时结合水库除险加固工程实际,与各施工标段负责人签订了___年安全度汛责任书;四是及时___召开了___年___防汛抗旱工作会议,对水库防汛抗旱工作作了全面的部署,对存在的问题提出了具体的意见;五是针对局机关搬迁阳新办公的实际,为...
