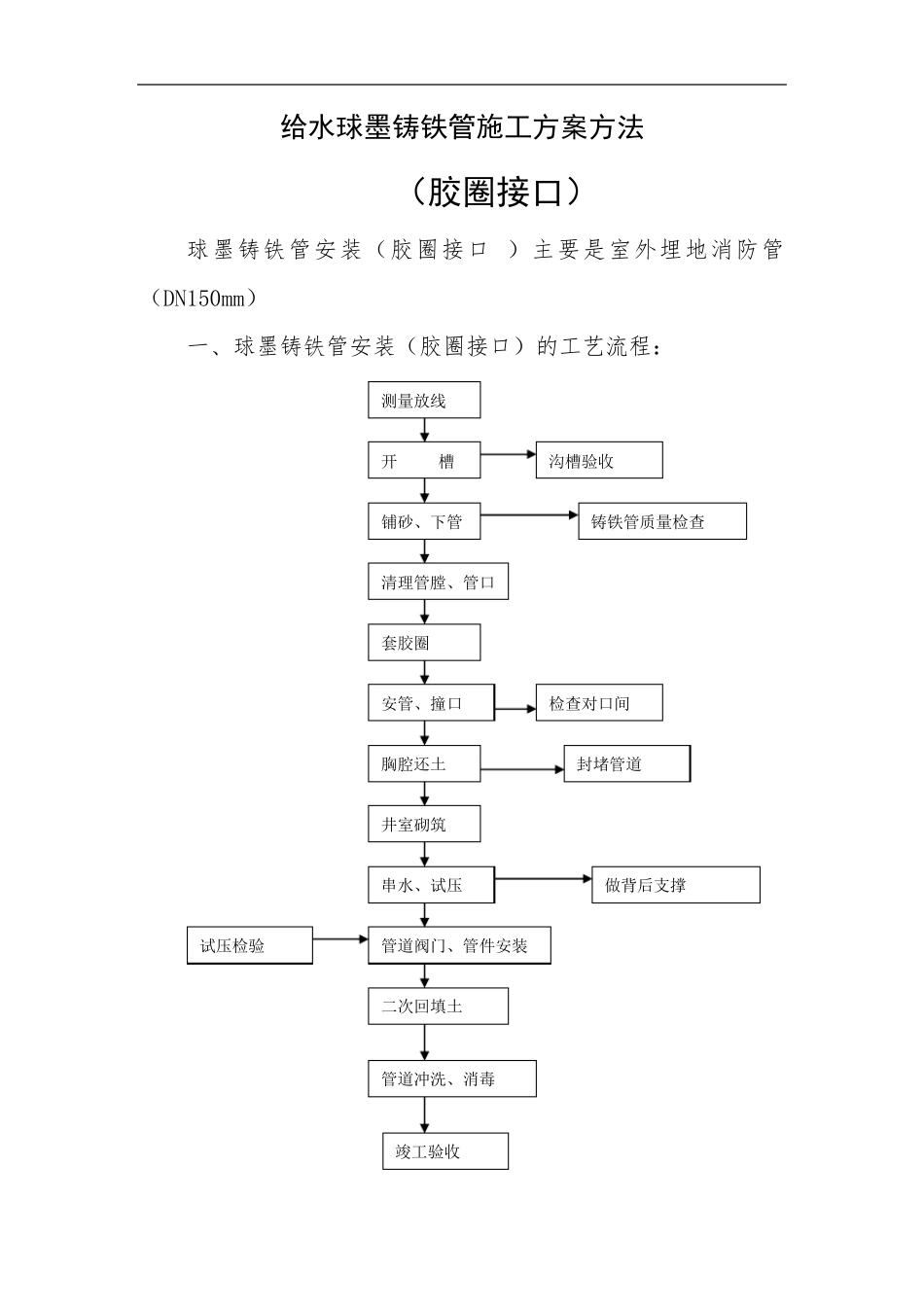

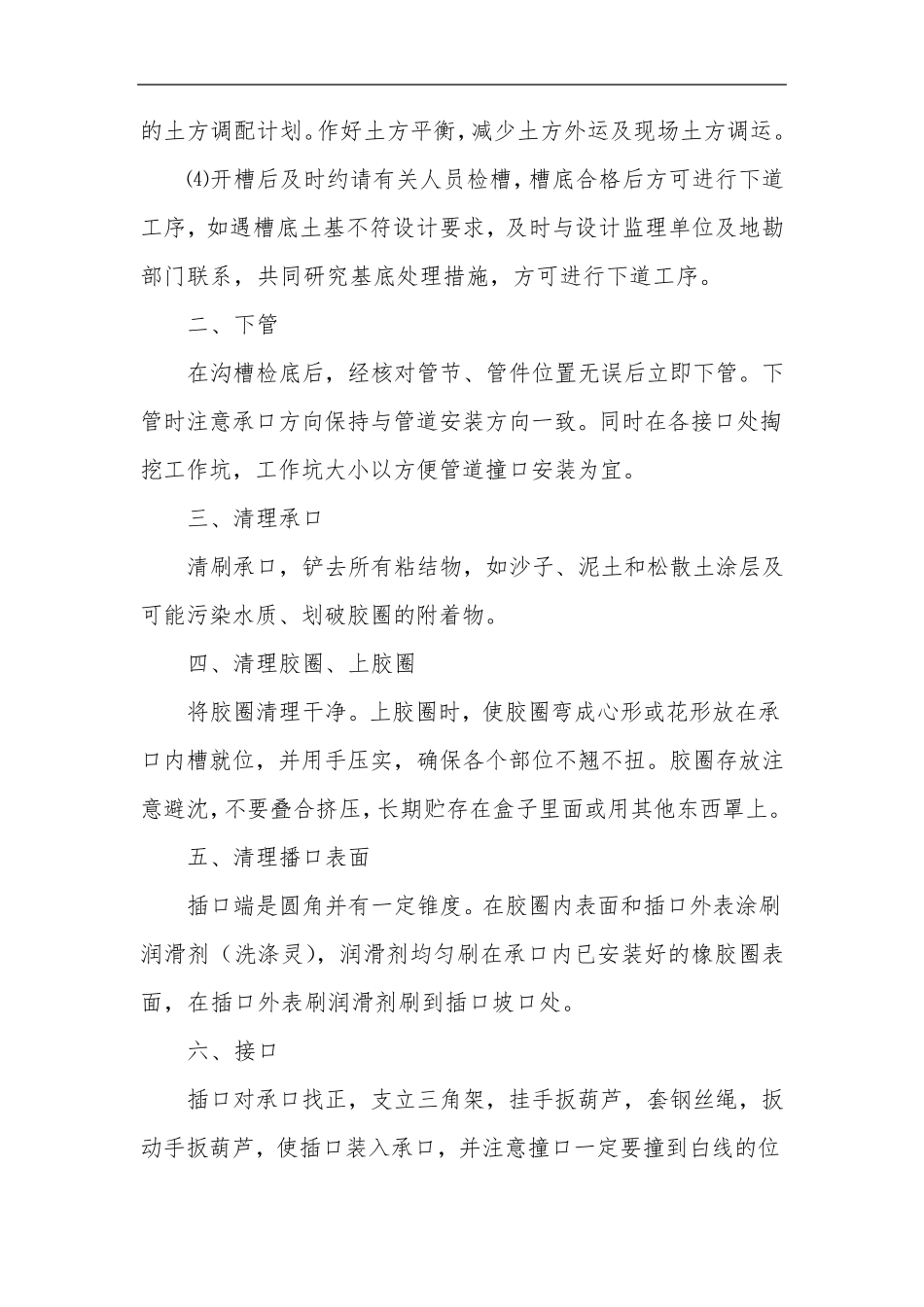

给水球墨铸铁管施工方案方法 (胶圈接口) 球墨铸铁管安装(胶圈接口 )主要是室外埋地消防管(DN150mm) 一、球墨铸铁管安装(胶圈接口)的工艺流程: 测量放线 开 槽 铺砂、下管 清理管膛、管口 套胶圈 安管、撞口 胸腔还土 井室砌筑 串水、试压 管道阀门、管件安装 二次回填土 管道冲洗、消毒 竣工验收 试压检验 做背后支撑 封堵管道 检查对口间 铸铁管质量检查 沟槽验收 二、沟槽开挖 1、沟槽开挖前工作 开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查,统计出现况地下情况,采取有效措施加以保护。 2、沟槽开挖形式 根据设计图中设计管道的规格及埋置深度以及规范要求来确定沟槽开挖的形式。 ⑴槽帮坡度的确定:槽深h<3.0 米时,槽帮坡度i 为1:0.33; ⑵管道一侧工作面宽度情况详见下表: 管道结构外径D1 管道一侧的工作面b1 金属管道 D1≤500 300 ⑶沟槽断面形式(见下图) 3、开挖方法 ⑴土方开挖采用机械开挖,槽底预留 20 ㎝由人工清底。开挖过程中严禁超挖,以防扰动地基,对有地下障碍物(现况管线)的地段由人工开挖,严禁破坏。 ⑵沟槽开挖按先深后浅顺序进行,以利排水。 ⑶挖槽土方处置,按现场暂存、场外暂存和外弃相结合的原则。开槽土方凡适宜回填的土选择妥善位置进行堆放,但不得覆盖 测 量 等 标 注 ,均 暂存于 现场用于 沟槽回填,回填土施工前合理 的土方调配计划。作好土方平衡,减少土方外运及现场土方调运。 ⑷开槽后及时约请有关人员检槽,槽底合格后方可进行下道工序,如遇槽底土基不符设计要求,及时与设计监理单位及地勘部门联系,共同研究基底处理措施,方可进行下道工序。 二、下管 在沟槽检底后,经核对管节、管件位置无误后立即下管。下管时注意承口方向保持与管道安装方向一致。同时在各接口处掏挖工作坑,工作坑大小以方便管道撞口安装为宜。 三、清理承口 清刷承口,铲去所有粘结物,如沙子、泥土和松散土涂层及可能污染水质、划破胶圈的附着物。 四、清理胶圈、上胶圈 将胶圈清理干净。上胶圈时,使胶圈弯成心形或花形放在承口内槽就位,并用手压实,确保各个部位不翘不扭。胶圈存放注意避沈,不要叠 合挤 压,长 期 贮 存在盒 子里 面 或用其 他 东 西 罩 上。 五 、清理播 口表 面 插 口端 是 圆 角 并有一定 锥 度 。在胶圈内表 ...
