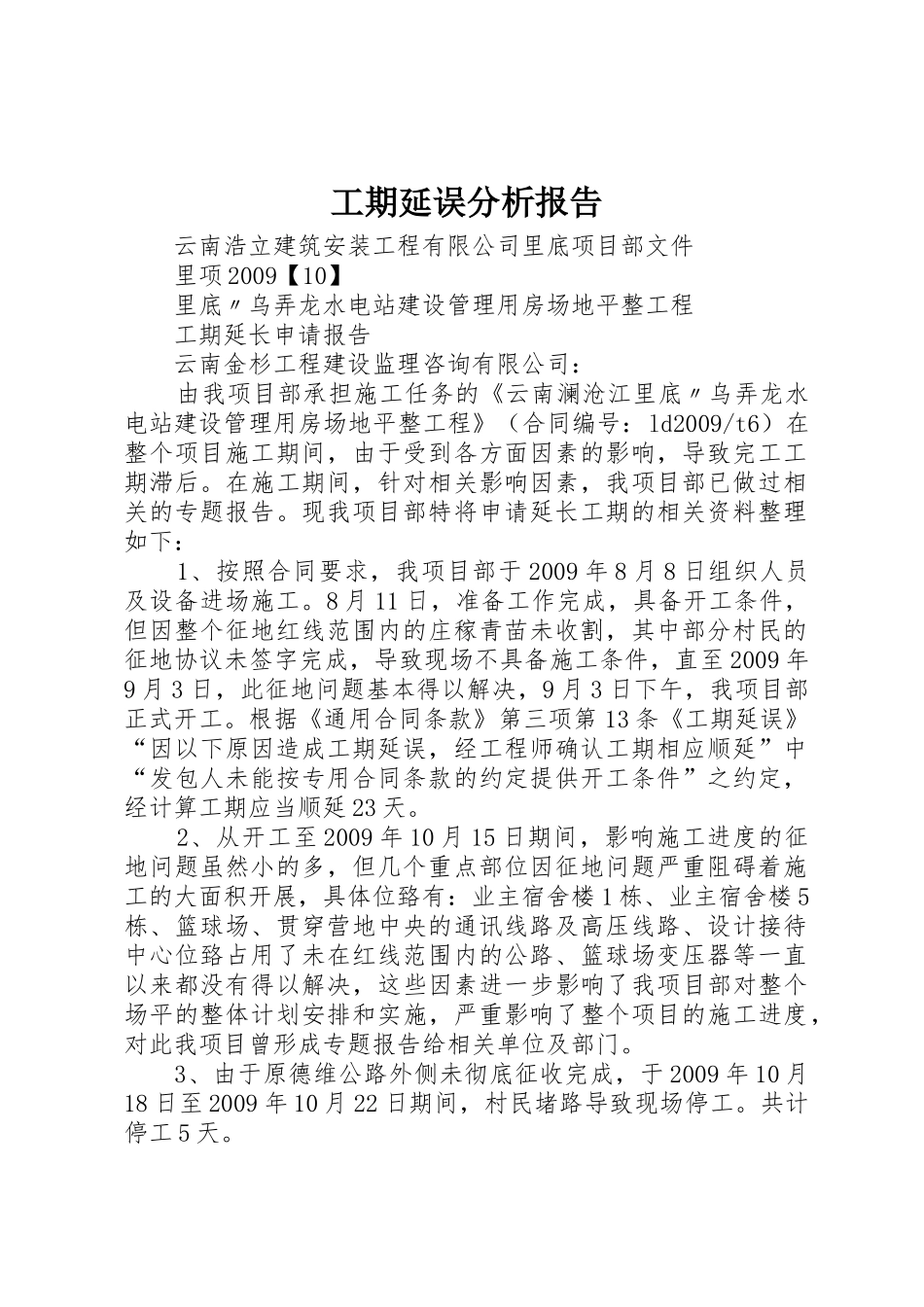

工期延误分析报告 云南浩立建筑安装工程有限公司里底项目部文件 里项 2009【10】 里底〃乌弄龙水电站建设管理用房场地平整工程 工期延长申请报告 云南金杉工程建设监理咨询有限公司: 由我项目部承担施工任务的《云南澜沧江里底〃乌弄龙水电站建设管理用房场地平整工程》(合同编号:ld2009/t6)在整个项目施工期间,由于受到各方面因素的影响,导致完工工期滞后
在施工期间,针对相关影响因素,我项目部已做过相关的专题报告
现我项目部特将申请延长工期的相关资料整理如下: 1、按照合同要求,我项目部于 2009 年 8 月 8 日组织人员及设备进场施工
8 月 11 日,准备工作完成,具备开工条件,但因整个征地红线范围内的庄稼青苗未收割,其中部分村民的征地协议未签字完成,导致现场不具备施工条件,直至 2009 年9 月 3 日,此征地问题基本得以解决,9 月 3 日下午,我项目部正式开工
根据《通用合同条款》第三项第 13 条《工期延误》“因以下原因造成工期延误,经工程师确认工期相应顺延”中“发包人未能按专用合同条款的约定提供开工条件”之约定,经计算工期应当顺延 23 天
2、从开工至 2009 年 10 月 15 日期间,影响施工进度的征地问题虽然小的多,但几个重点部位因征地问题严重阻碍着施工的大面积开展,具体位臵有:业主宿舍楼 1 栋、业主宿舍楼 5栋、篮球场、贯穿营地中央的通讯线路及高压线路、设计接待中心位臵占用了未在红线范围内的公路、篮球场变压器等一直以来都没有得以解决,这些因素进一步影响了我项目部对整个场平的整体计划安排和实施,严重影响了整个项目的施工进度,对此我项目曾形成专题报告给相关单位及部门
3、由于原德维公路外侧未彻底征收完成,于 2009 年 10 月18 日至 2009 年 10 月 22 日期间,村民堵路导致现场停工
共计停工 5 天

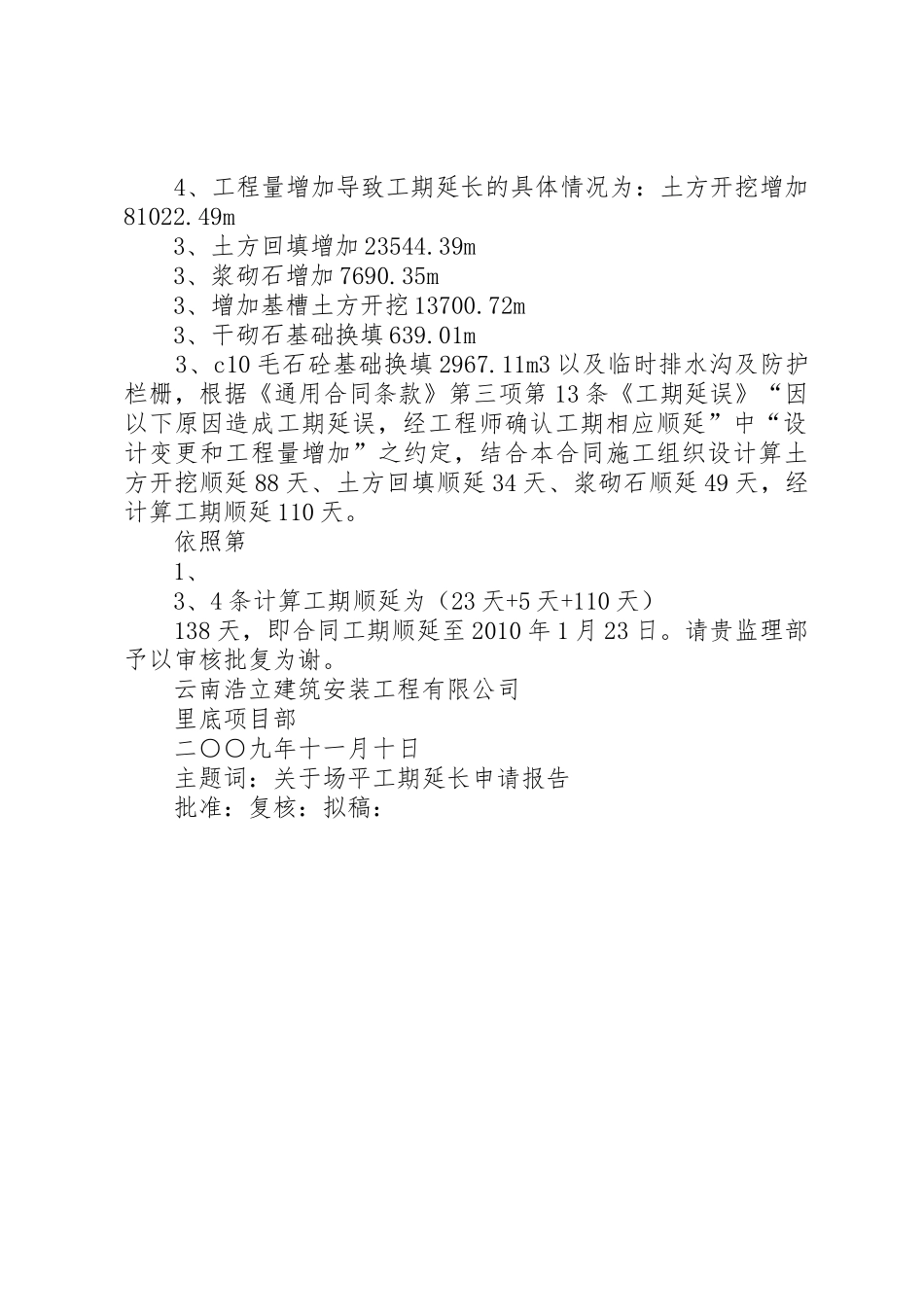

4、工程量增加导致
