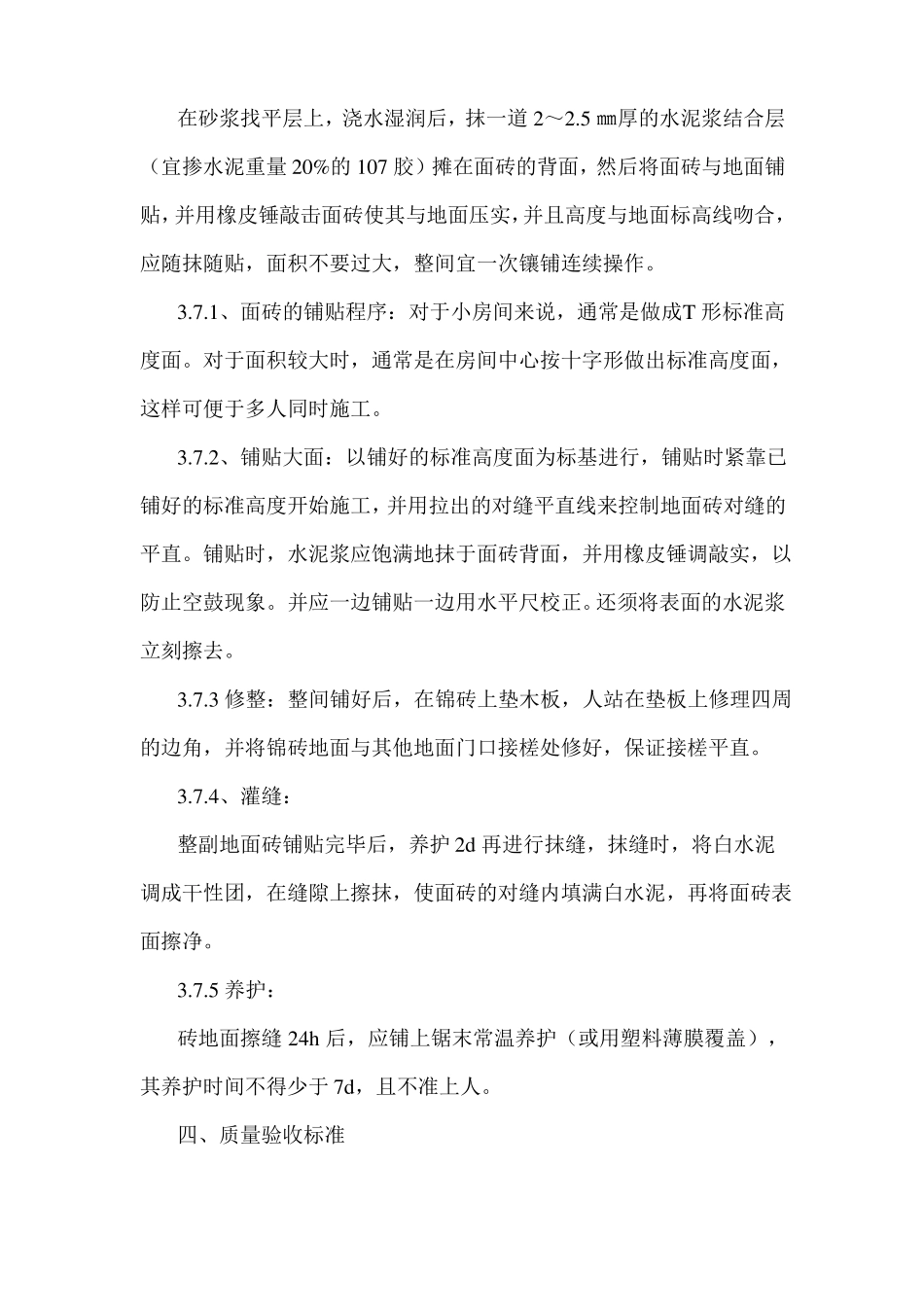

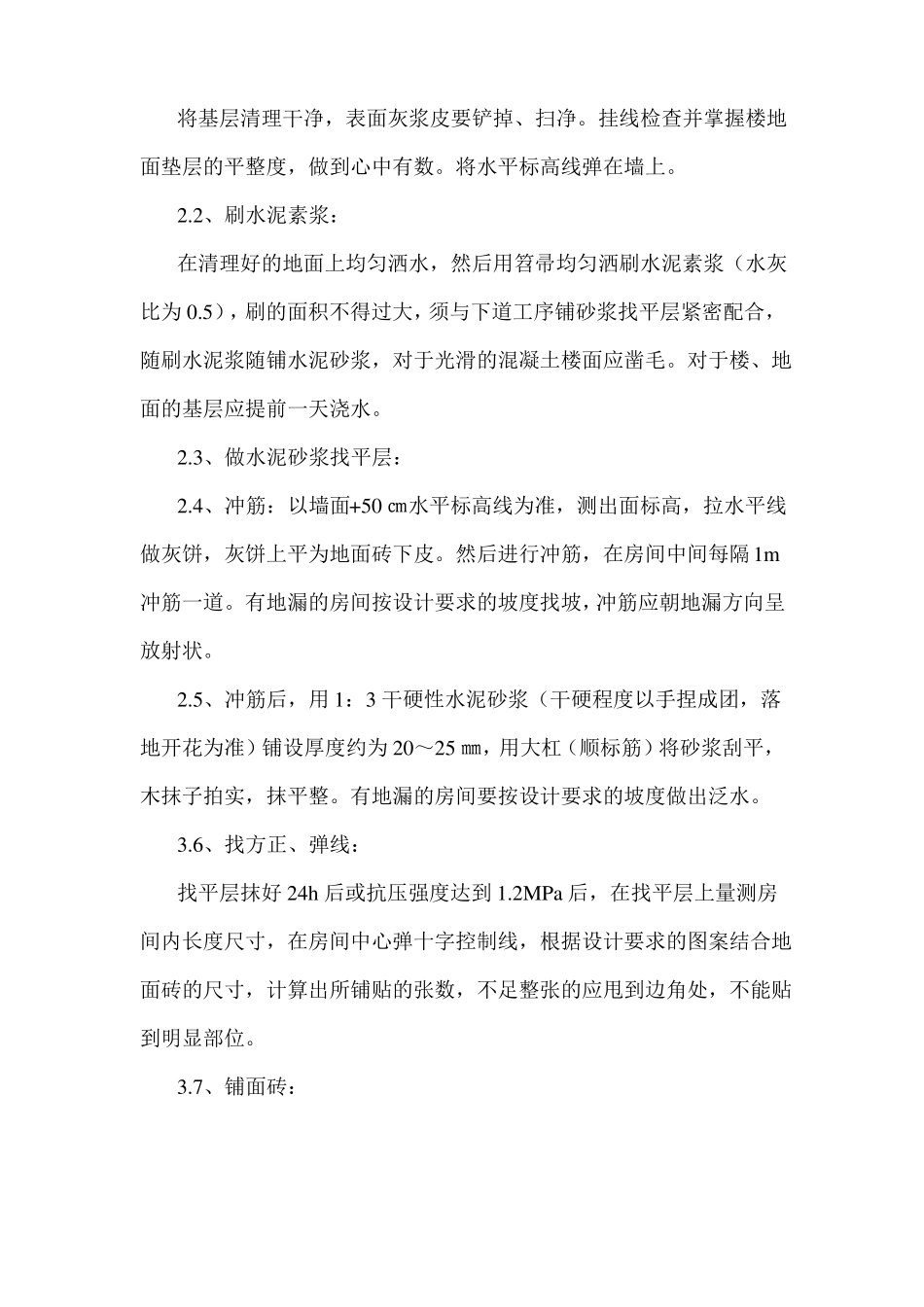

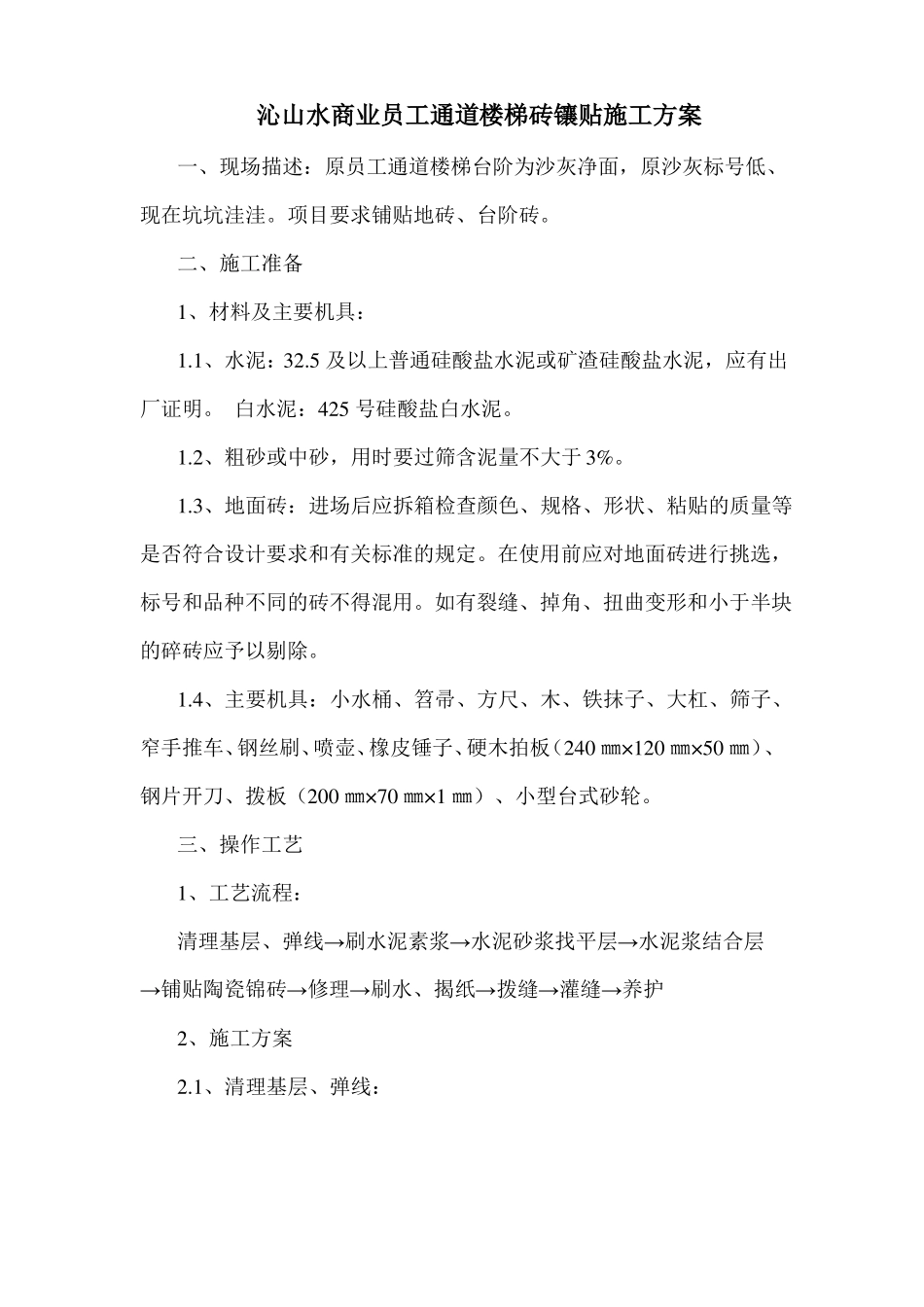

沁山水商业员工通道楼梯砖镶贴施工方案一、现场描述:原员工通道楼梯台阶为沙灰净面,原沙灰标号低、现在坑坑洼洼。项目要求铺贴地砖、台阶砖。二、施工准备1、材料及主要机具:1.1、水泥:32.5 及以上普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂证明。 白水泥:425 号硅酸盐白水泥。1.2、粗砂或中砂,用时要过筛含泥量不大于 3%。1.3、地面砖:进场后应拆箱检查颜色、规格、形状、粘贴的质量等是否符合设计要求和有关标准的规定。在使用前应对地面砖进行挑选,标号和品种不同的砖不得混用。如有裂缝、掉角、扭曲变形和小于半块的碎砖应予以剔除。1.4、主要机具:小水桶、笤帚、方尺、木、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤子、硬木拍板(240 ㎜×120 ㎜×50 ㎜)、钢片开刀、拨板(200 ㎜×70 ㎜×1 ㎜)、小型台式砂轮。三、操作工艺1、工艺流程:清理基层、弹线→刷水泥素浆→水泥砂浆找平层→水泥浆结合层→铺贴陶瓷锦砖→修理→刷水、揭纸→拨缝→灌缝→养护2、施工方案2.1、清理基层、弹线:将基层清理干净,表面灰浆皮要铲掉、扫净。挂线检查并掌握楼地面垫层的平整度,做到心中有数。将水平标高线弹在墙上。2.2、刷水泥素浆:在清理好的地面上均匀洒水,然后用笤帚均匀洒刷水泥素浆(水灰比为 0.5),刷的面积不得过大,须与下道工序铺砂浆找平层紧密配合,随刷水泥浆随铺水泥砂浆,对于光滑的混凝土楼面应凿毛。对于楼、地面的基层应提前一天浇水。2.3、做水泥砂浆找平层:2.4、冲筋:以墙面+50 ㎝水平标高线为准,测出面标高,拉水平线做灰饼,灰饼上平为地面砖下皮。然后进行冲筋,在房间中间每隔1m冲筋一道。有地漏的房间按设计要求的坡度找坡,冲筋应朝地漏方向呈放射状。2.5、冲筋后,用 1:3 干硬性水泥砂浆(干硬程度以手捏成团,落地开花为准)铺设厚度约为 20~25 ㎜,用大杠(顺标筋)将砂浆刮平,木抹子拍实,抹平整。有地漏的房间要按设计要求的坡度做出泛水。3.6、找方正、弹线:找平层抹好 24h 后或抗压强度达到 1.2MPa 后,在找平层上量测房间内长度尺寸,在房间中心弹十字控制线,根据设计要求的图案结合地面砖的尺寸,计算出所铺贴的张数,不足整张的应甩到边角处,不能贴到明显部位。3.7、铺面砖:在砂浆找平层上,浇水湿润后,抹一道 2~2.5 ㎜厚的水泥浆结合层(宜掺水泥重量 20%的 107 胶)摊在面砖的背面,然后将面砖与地面铺贴,并用橡皮锤敲击面砖使其与地面压实,并...
