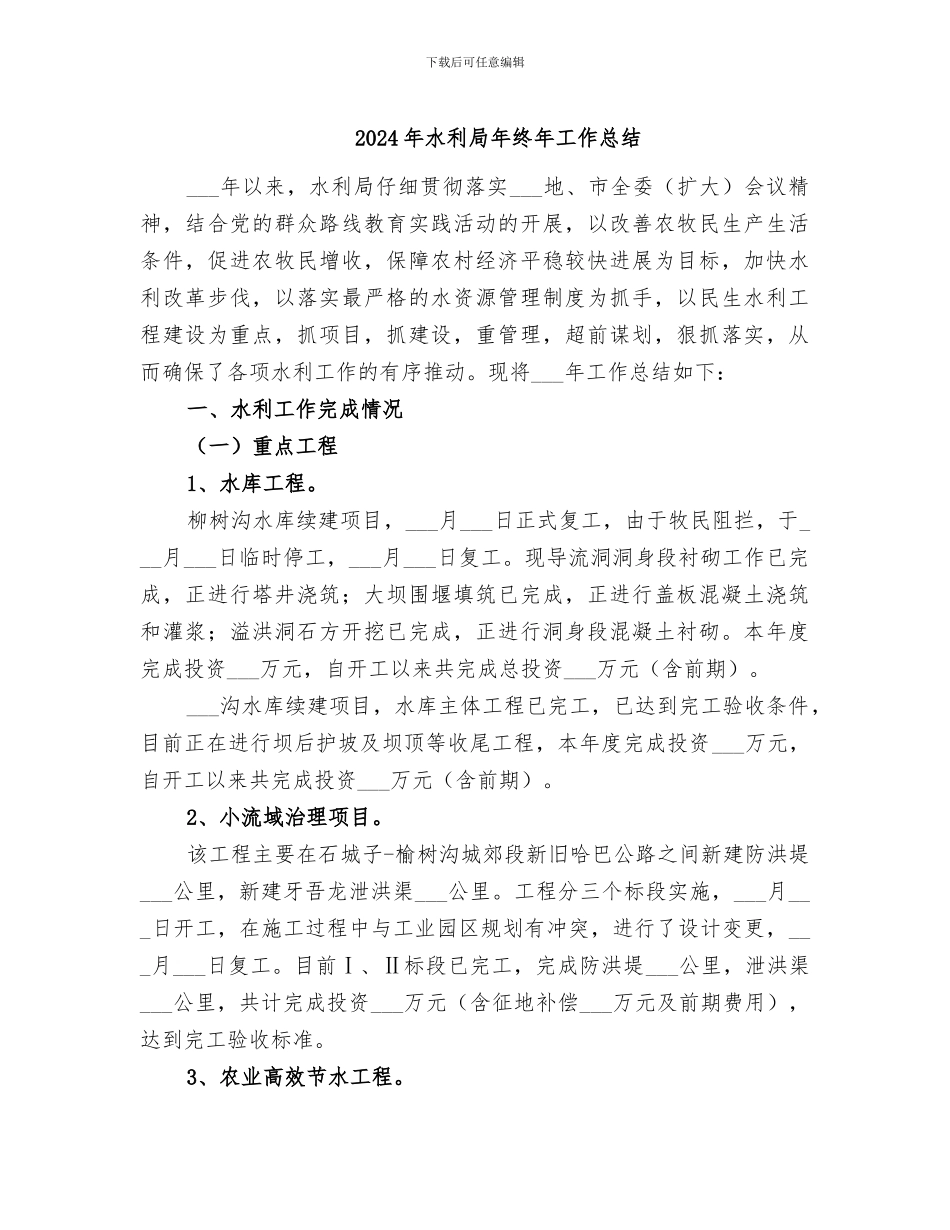

下载后可任意编辑2024 年水利局年终年工作总结___年以来,水利局仔细贯彻落实___地、市全委(扩大)会议精神,结合党的群众路线教育实践活动的开展,以改善农牧民生产生活条件,促进农牧民增收,保障农村经济平稳较快进展为目标,加快水利改革步伐,以落实最严格的水资源管理制度为抓手,以民生水利工程建设为重点,抓项目,抓建设,重管理,超前谋划,狠抓落实,从而确保了各项水利工作的有序推动
现将___年工作总结如下:一、水利工作完成情况(一)重点工程1、水库工程
柳树沟水库续建项目,___月___日正式复工,由于牧民阻拦,于___月___日临时停工,___月___日复工
现导流洞洞身段衬砌工作已完成,正进行塔井浇筑;大坝围堰填筑已完成,正进行盖板混凝土浇筑和灌浆;溢洪洞石方开挖已完成,正进行洞身段混凝土衬砌
本年度完成投资___万元,自开工以来共完成总投资___万元(含前期)
___沟水库续建项目,水库主体工程已完工,已达到完工验收条件,目前正在进行坝后护坡及坝顶等收尾工程,本年度完成投资___万元,自开工以来共完成投资___万元(含前期)
2、小流域治理项目

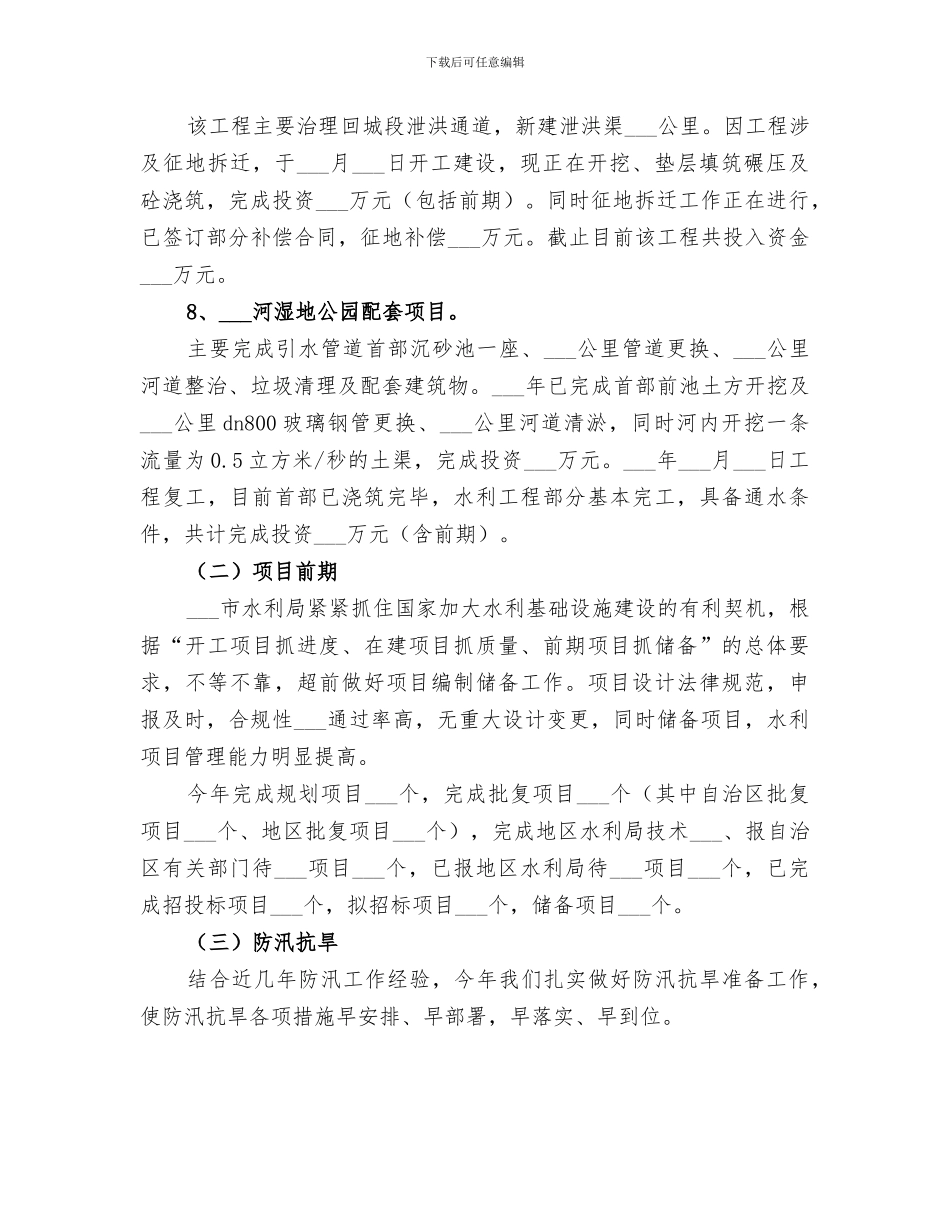

该工程主要在石城子-榆树沟城郊段新旧哈巴公路之间新建防洪堤___公里,新建牙吾龙泄洪渠___公里
工程分三个标段实施,___月___日开工,在施工过程中与工业园区规划有冲突,进行了设计变更,___月___日复工
目前Ⅰ、Ⅱ标段已完工,完成防洪堤___公里,泄洪渠___公里,共计完成投资___万元(含征地补偿___万元及前期费用),达到完工验收标准
3、农业高效节水工程
下载后可任意编辑今年计划新建农业高效节水面积___万亩,其中沁城乡___万亩、石城子灌区___万亩
目前完成___万亩(含升级改造___万亩),完成投资___万
4、___市天生圈渠道改建工程计划改建干渠___公里,配套建筑物___座
工程于___月___日开工,
