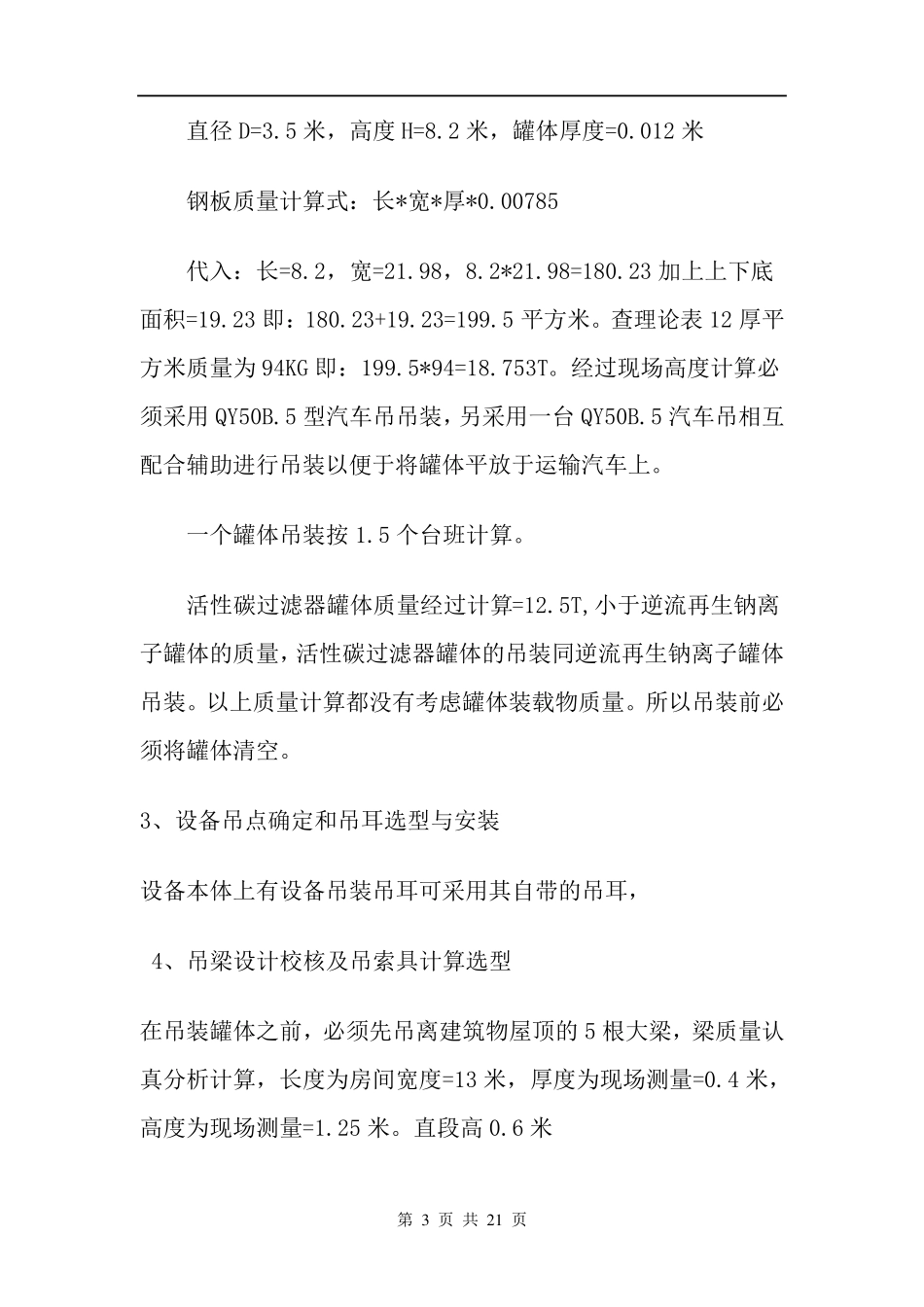

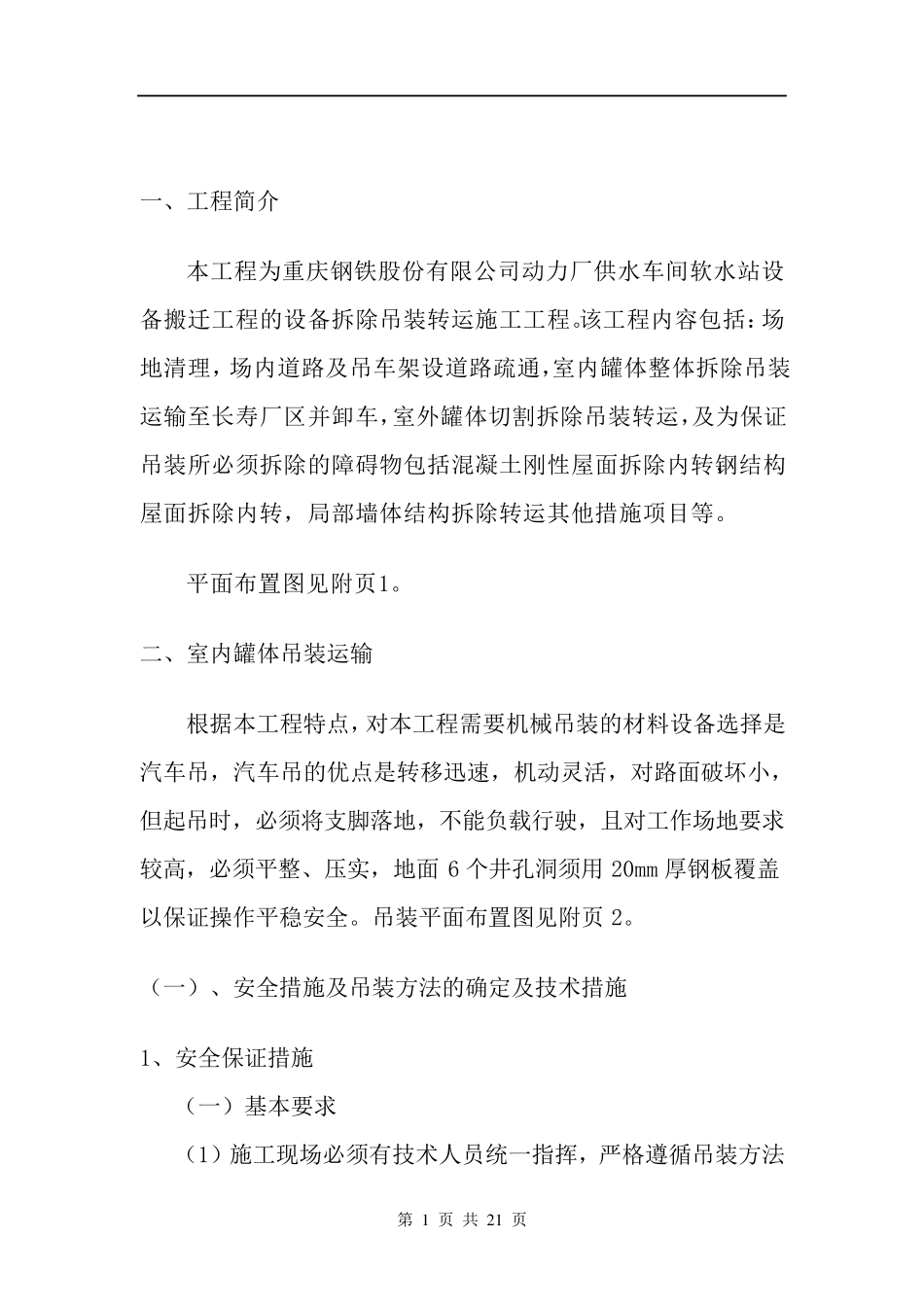

第 1 页 共 2 1 页 一、工程简介 本工程为重庆钢铁股份有限公司动力厂供水车间软水站设备搬迁工程的设备拆除吊装转运施工工程。该工程内容包括:场地清理,场内道路及吊车架设道路疏通,室内罐体整体拆除吊装运输至长寿厂区并卸车,室外罐体切割拆除吊装转运,及为保证吊装所必须拆除的障碍物包括混凝土刚性屋面拆除内转,钢结构屋面拆除内转,局部墙体结构拆除转运其他措施项目等。 平面布置图见附页1。 二、室内罐体吊装运输 根据本工程特点,对本工程需要机械吊装的材料设备选择是汽车吊,汽车吊的优点是转移迅速,机动灵活,对路面破坏小,但起吊时,必须将支脚落地,不能负载行驶,且对工作场地要求较高,必须平整、压实,地面 6 个井孔洞须用20mm 厚钢板覆盖以 保证操 作平稳 安 全 。吊装平面布置图见附页2。 ( 一) 、安 全 措施及吊装方 法 的确 定 及技 术 措施 1、安 全 保证措施 ( 一) 基 本要求 ( 1) 施工现 场必须有技 术 人 员 统 一指 挥 ,严 格 遵 循 吊装方 法 第 2 页 共 2 1 页 和吊装程序。 (2)现场施工人员,必须经过行业主管部门指定的培训机构培训,并取得资格证方可施工。(主要人员证书复印件附后)。 (3)现场作业人员全部购买商业保险,施工人员进入施工现场,必须戴安全帽,扣紧帽带;高空作业必须系安全带、安全带应高挂低用,挂点牢靠。 (4)施工现场必须设置醒目的警世标志,采取警戒措施派专人负责。非工作人员不得随意进入施工现场。 (5)障碍物拆除时,应自上而下,顺序进行,禁止数层同时拆除。当拆除某一部分的时候应防止其它部分倒塌。 (6)吊装项目完工后,达到工完、料清、场地净,并确保周围环境整洁和相邻建筑、管线的安全。 (7)吊装工程受自然气候、环境影响较大,密切注意,防患与未然。每个工作日结束后,工程技 术 人员必须去 现场检 查 ,确认 拆除物是 否 用加 固 ,作到安全无 隐 患。 2、施工方法 的确定 根 据 本 工程实 际 吊装的罐 体 参 数、罐 体 特 点和施工现场的条件,采用不同的吊装设备 和方法 ,经过计 算 逆 流 再 生 钠 离 子 罐 体的质 量 : 第 3 页 共 2 1 页 直径D=3.5 米,高度H=8.2 米,罐体厚度=0.012 米 钢板质量计算式:长*宽*厚*0.00785 代入:长=8.2,宽=21.98,8.2*21.98=180.23 加上上下底面积=19.23 即:180.23+19.23=1...
