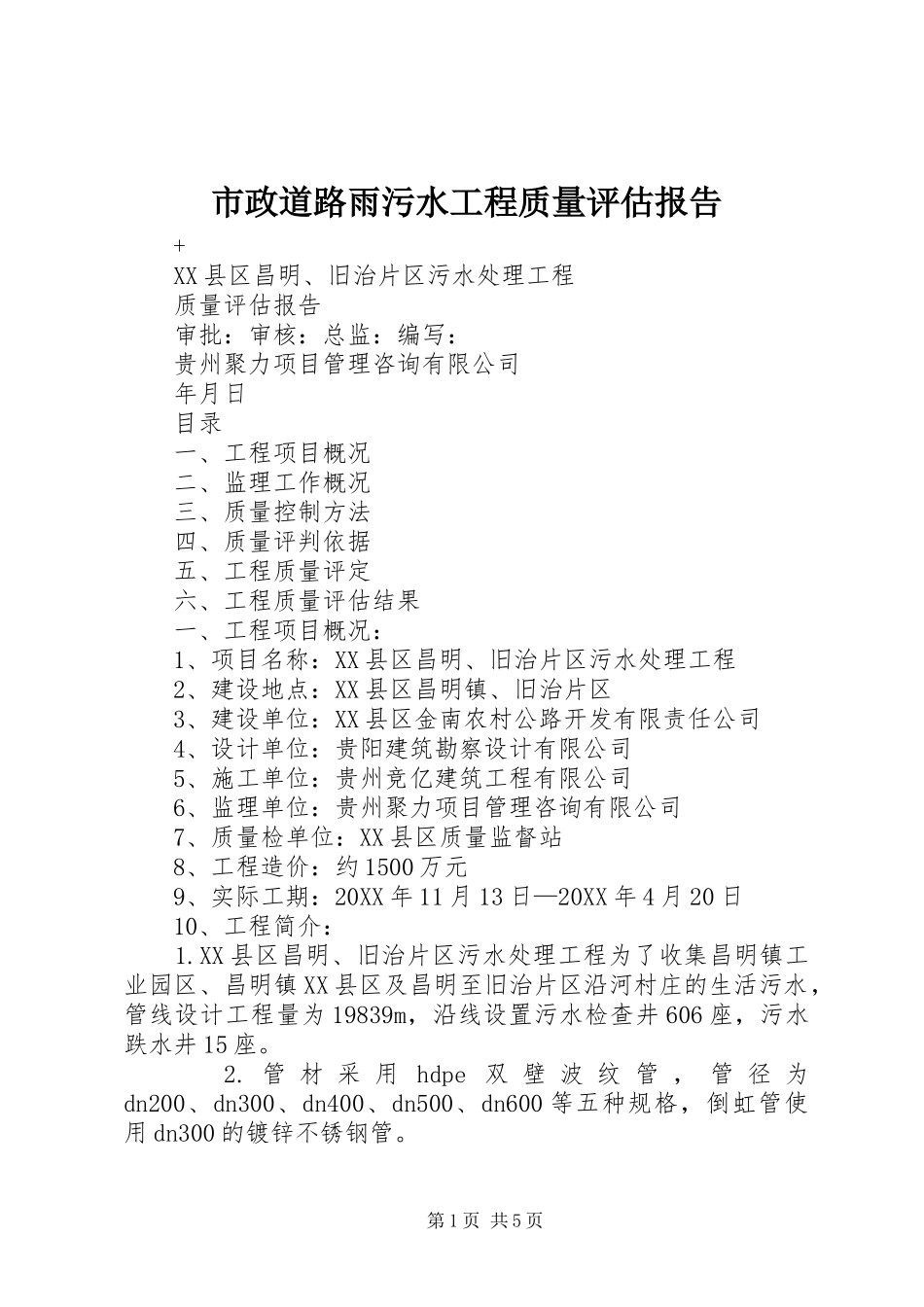

市政道路雨污水工程质量评估报告+XX县区昌明、旧治片区污水处理工程质量评估报告审批:审核:总监:编写:贵州聚力项目管理咨询有限公司年月日目录一、工程项目概况二、监理工作概况三、质量控制方法四、质量评判依据五、工程质量评定六、工程质量评估结果一、工程项目概况:1、项目名称:XX县区昌明、旧治片区污水处理工程2、建设地点:XX县区昌明镇、旧治片区3、建设单位:XX县区金南农村公路开发有限责任公司4、设计单位:贵阳建筑勘察设计有限公司5、施工单位:贵州竞亿建筑工程有限公司6、监理单位:贵州聚力项目管理咨询有限公司7、质量检单位:XX县区质量监督站8、工程造价:约1500万元9、实际工期:20XX年11月13日—20XX年4月20日10、工程简介:1.XX县区昌明、旧治片区污水处理工程为了收集昌明镇工业园区、昌明镇XX县区及昌明至旧治片区沿河村庄的生活污水,管线设计工程量为19839m,沿线设置污水检查井606座,污水跌水井15座。2.管材采用hdpe双壁波纹管,管径为dn200、dn300、dn400、dn500、dn600等五种规格,倒虹管使用dn300的镀锌不锈钢管。第1页共5页3、污水检查井采用Ф1250mm、Ф1000mm、Ф700mm等不同规格的砖砌筑检修井。二、监理工作概况监理公司委派张财辉、陈宇驻地项目监理部,由向品文担任总监,余烨担任监理工程师。全面负责委托合同的履行,主持项目监理机构工作。本工程使用的主要检测设备和工具有全站仪、水准仪、三米直尺,环刀、钢尺、混凝土及砂浆试模等。2、施工准备阶段监理工作情况:工程质量是监理工作的核心,与进度和工程质量相互制约,监理部采取切实可行的措施,从保证工序质量入手来保证工程质量,采用试验、检验手段对工序进行抽检、检查,隐蔽工程做好签认验收工作。对一般工序进行现场巡视检查,关键工序、特殊工序、重要部位和关键工序控制点进行旁站监督,保证工程质量目标的实现。(1)对施工单位报验的导线点、水准点、控制点、临时水准点、中线桩进行了复核,导线相对闭合差1/50000,水准点闭合差-6mm,偏差均处于限差范围内,为后续施工线位的准确性提供了可靠保障。(2)对现场的原材料、半成品质量严格把关,要求提供材料的合格证和质量证明文件,具体如下:1、提供水泥合格证两份。2、hdpe双壁波纹管质量证明文件dn200、dn300、dn400的各1份,dn500、dn600的各两份,不锈钢镀锌管i份。3、fn-8早强剂质量证明文件1份,井圈、塑料检查井质量证明文件各1份,4、防水材料质量证明文件1份。(3)同施工单位质检人员一同取样送检,具体如下:1、混凝土普通砖,应取样2组,见证取样2组,见证率:100%,实验结果合格,报告编号:yzy140318001、yzy140318002。2、碎石,应取样数量1组,见证取样1组,见证率:100%,实验结果:符合规范要求。第2页共5页3、砂,应取样数量1组,见证取样1组,见证率:100%,实验结果:符合规范要求。4、水泥,应取样数量1组,见证取样1组,见证率:100%,实验结果:符合规范要求。5、混凝土:c15砼,应取样,数量6组,见证取样6组,见证率:100%,实验结果:满足设计强度要求,c25砼,应取样,数量2组,见证取样2组,见证率:100%,实验结果:满足设计强度要求,c20砼,应取样,数量2组,见证取样2组,见证率:100%,实验结果:满足要求。6、砂浆:m5水泥砂浆,应取样,数量6组,见证取样6组,见证率:100%,实验结果:满足要求,m7.5水泥砂浆,应取样,数量2组,见证取样2组,见证率:100%,实验结果:满足要求.(3)工程质量实行三级质量管理,即施工单位自检、质检部门复查、监理检验,坚持科学公正原则,采取书面与实际抽查相结合的方法,对工序质量严格控制。对关键部位、工序加大旁站力度,以确保工程质量。在工程施工中无质量及安全事故发生。一、质量控制方法:1.质量事前控制:监理人员在工程质量的事前控制环节上,做了大量细致入微的工作。在审核施工单位递交施工组织设计中,提出了若干施工单位未注意到的问题。如:施工进度图与现场实际情况不符,要求施工单位重新修订方案,优化工期。监理人员对所报的技术方案,技术交底记录以及混凝土、砂浆配合比申请单,标准击实试验报告等有关资料予以严...
