技 术 交 底 记 录资料编号表 C2-1工程名称施工单位交底提要交底内容:厨房、卫生间墙地砖交底日期分项工程名称一、 施工准备(一)作业条件1
根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好
镶贴前,基体必须经验收,无空鼓
墙面有防水房间要做好蓄水试验,并隐检完毕,结构已验收,沉降稳定,基体表面平整度必须经过处理,饰面砖施工图(排砖图)应根据基体的几何表面状况确定
墙上四周弹好+0
5m 水平控制线
穿楼地面的管洞已经堵严塞实
楼地面垫层已经做完
板块应预先用水浸湿,并码放好,铺时达到表面无明水
复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工(二) 材料要求1
5 级普通硅酸盐水泥,应有出厂质量证明或复试报告
若出厂超过三个月,应按试验结果使用
砂:中砂或粗砂,用前过筛
内墙面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,应表面平整,颜色一致,尺寸正确,边棱整齐,无掉梭、缺角,色号不同的严禁混用
(三) 施工机具磅秤,孔径 5mm 筛子,手推车,大桶,水平尺,方尺,靠尺板,合金錾子,托线板,盒尺,云石机,铁抹子,钢丝刷,橡皮锤等
二、质量要求厨房卫生间内尺寸必须与图纸尺寸保持完全一致,特别是橱柜位置
其他质量要求应符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001)的规定

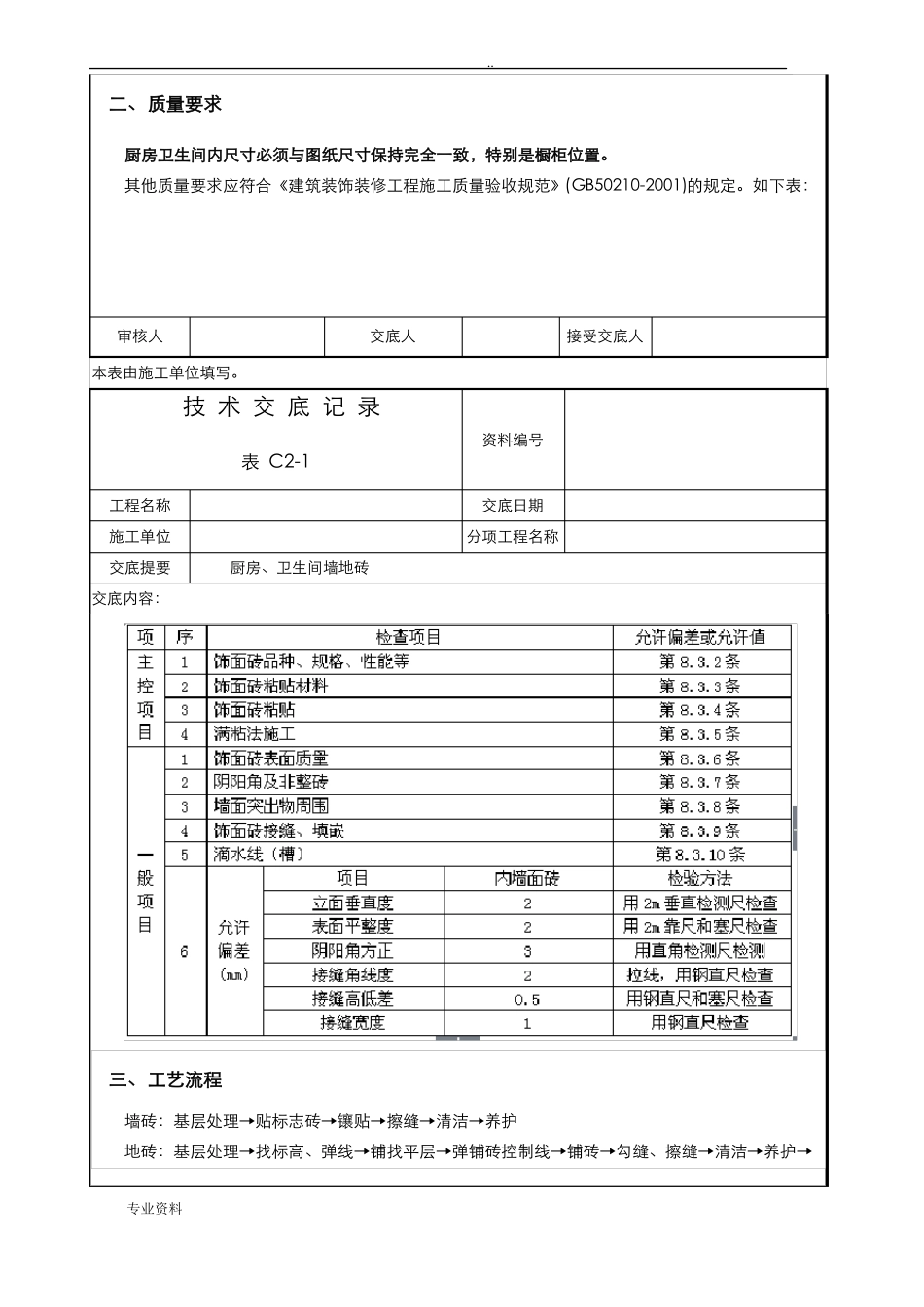

如下表:审核人本表由施工单位填写
交底人接受交底人技 术 交 底 记 录资料编号表 C2-1工程名称施工单位交底提要交底内容:厨房、卫生间墙地砖交底日期分项工程名称三、工艺流程墙砖:基层处理→贴标志砖→镶贴→擦缝→清洁→养护地砖:基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→清洁→养护→专业资料
