外墙岩棉板保温技术交底大全

外墙岩棉板保温技术交底大全_第1页
1/7
外墙岩棉板保温技术交底大全_第2页
2/7
外墙岩棉板保温技术交底大全_第3页
3/7

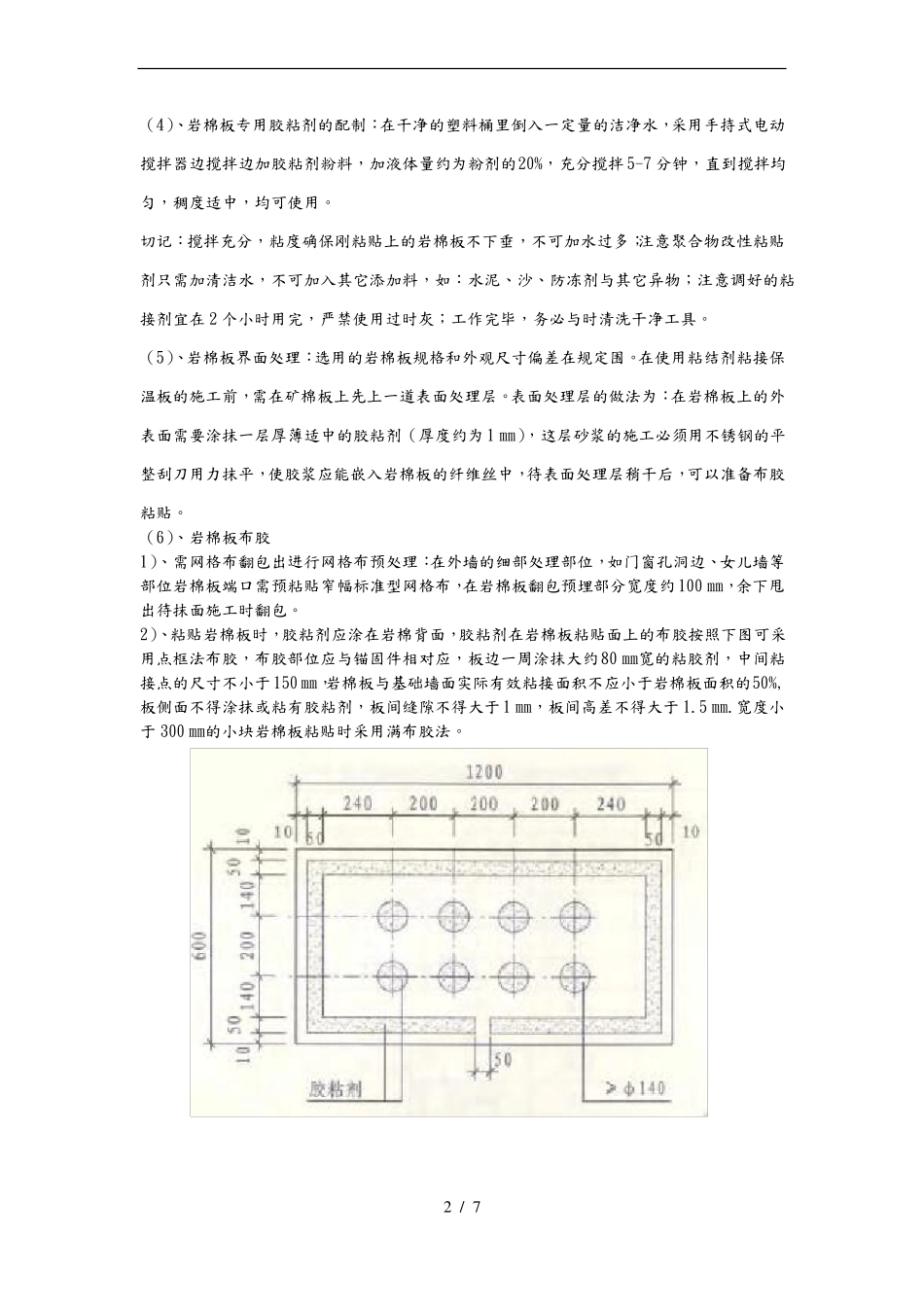

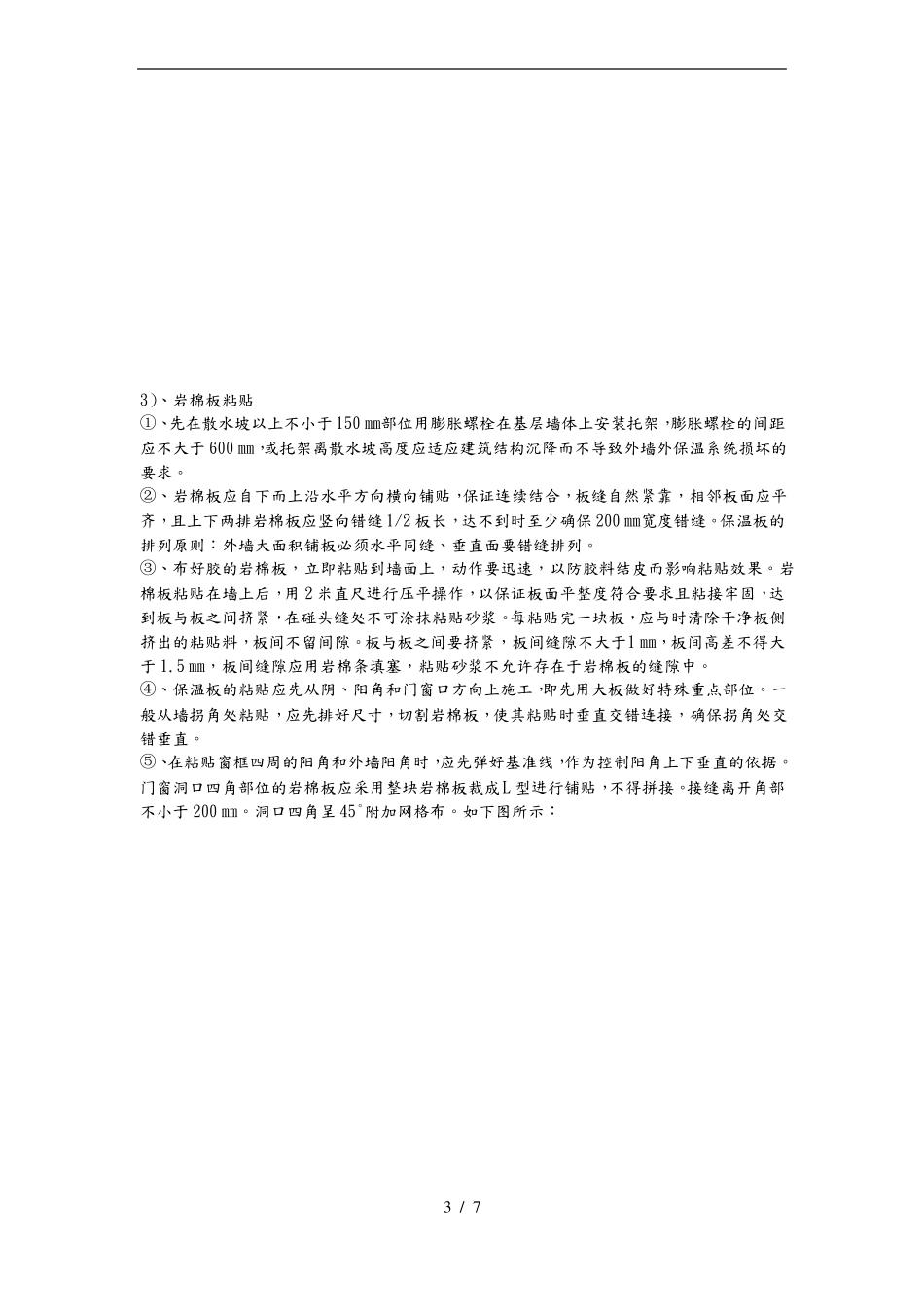

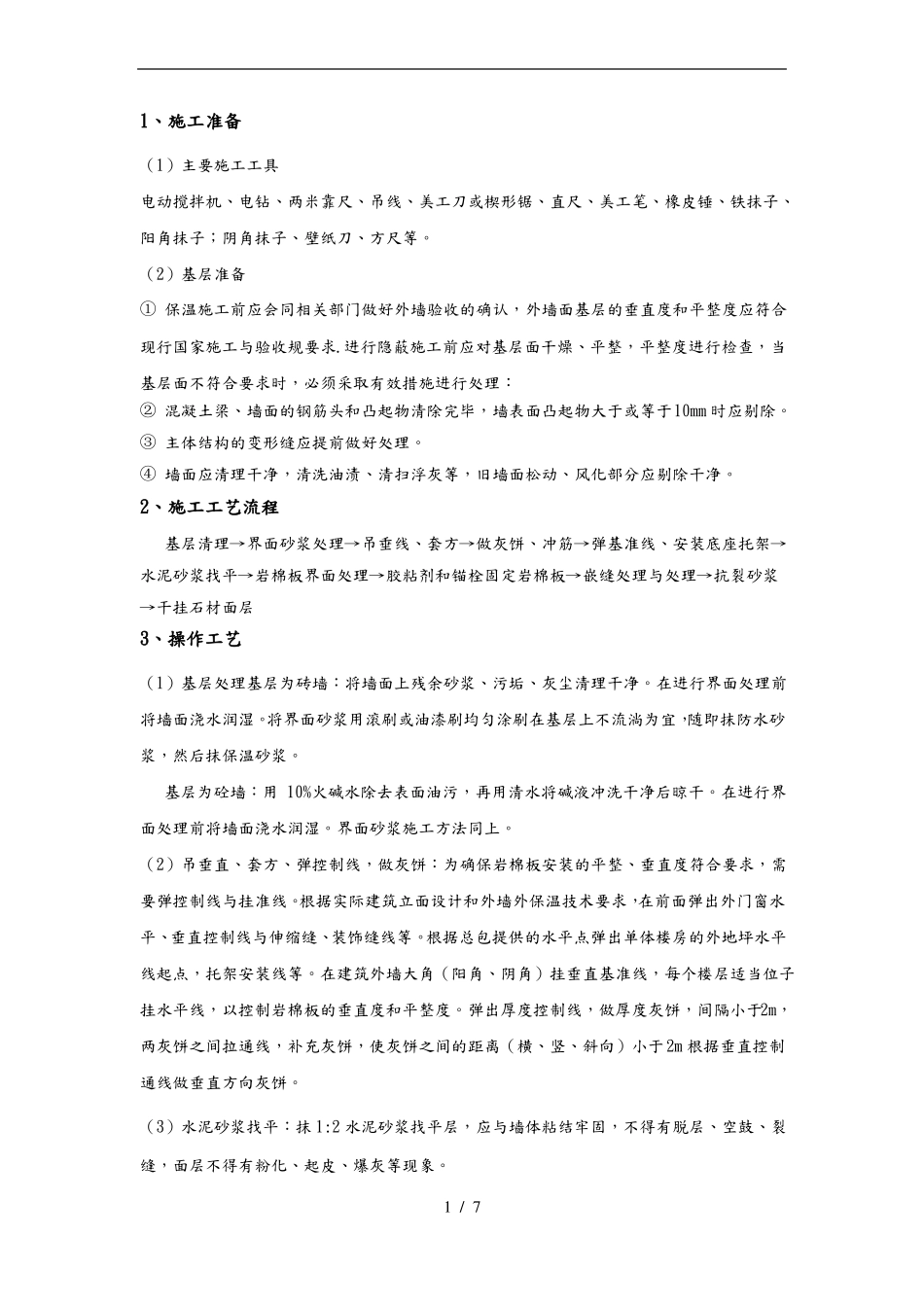

1、施工准备(1)主要施工工具电动搅拌机、电钻、两米靠尺、吊线、美工刀或楔形锯、直尺、美工笔、橡皮锤、铁抹子、阳角抹子;阴角抹子、壁纸刀、方尺等。(2)基层准备① 保温施工前应会同相关部门做好外墙验收的确认,外墙面基层的垂直度和平整度应符合现行国家施工与验收规要求.进行隐蔽施工前应对基层面干燥、平整,平整度进行检查,当基层面不符合要求时,必须采取有效措施进行处理:② 混凝土梁、墙面的钢筋头和凸起物清除完毕,墙表面凸起物大于或等于10mm 时应剔除。③ 主体结构的变形缝应提前做好处理。④ 墙面应清理干净,清洗油渍、清扫浮灰等,旧墙面松动、风化部分应剔除干净。2、施工工艺流程基层清理→界面砂浆处理→吊垂线、套方→做灰饼、冲筋→弹基准线、安装底座托架→水泥砂浆找平→岩棉板界面处理→胶粘剂和锚栓固定岩棉板→嵌缝处理与处理→抗裂砂浆→干挂石材面层3、操作工艺(1)基层处理基层为砖墙:将墙面上残余砂浆、污垢、灰尘清理干净。在进行界面处理前将墙面浇水润湿。将界面砂浆用滚刷或油漆刷均匀涂刷在基层上不流淌为宜,随即抹防水砂浆,然后抹保温砂浆。基层为砼墙:用 10%火碱水除去表面油污,再用清水将碱液冲洗干净后晾干。在进行界面处理前将墙面浇水润湿。界面砂浆施工方法同上。(2)吊垂直、套方、弹控制线,做灰饼:为确保岩棉板安装的平整、垂直度符合要求,需要弹控制线与挂准线。根据实际建筑立面设计和外墙外保温技术要求,在前面弹出外门窗水平、垂直控制线与伸缩缝、装饰缝线等。根据总包提供的水平点弹出单体楼房的外地坪水平线起点,托架安装线等。在建筑外墙大角(阳角、阴角)挂垂直基准线,每个楼层适当位子挂水平线,以控制岩棉板的垂直度和平整度。弹出厚度控制线,做厚度灰饼,间隔小于2m,两灰饼之间拉通线,补充灰饼,使灰饼之间的距离(横、竖、斜向)小于2m 根据垂直控制通线做垂直方向灰饼。(3)水泥砂浆找平:抹 1:2 水泥砂浆找平层,应与墙体粘结牢固,不得有脱层、空鼓、裂缝,面层不得有粉化、起皮、爆灰等现象。1 / 7(4)、岩棉板专用胶粘剂的配制:在干净的塑料桶里倒入一定量的洁净水,采用手持式电动搅拌器边搅拌边加胶粘剂粉料,加液体量约为粉剂的20%,充分搅拌 5-7 分钟,直到搅拌均匀,稠度适中,均可使用。切记:搅拌充分,粘度确保刚粘贴上的岩棉板不下垂,不可加水过多;注意聚合物改性粘贴剂只需加清洁水,不可加入其它添加料,如:水泥、沙、防冻...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙岩棉板保温技术交底大全

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
