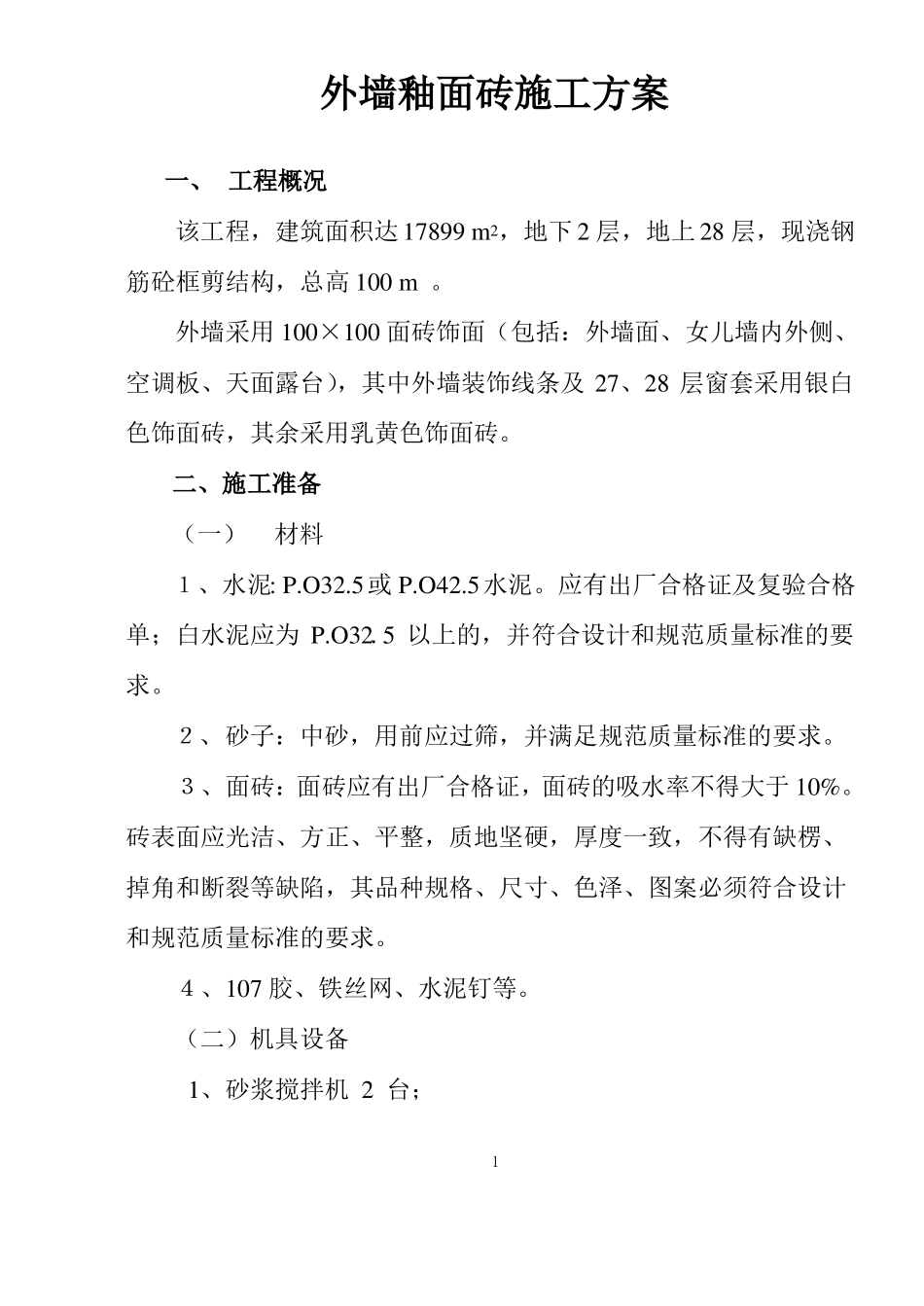

外墙釉面砖施工方案一、 工程概况该工程,建筑面积达 17899 m2,地下 2 层,地上 28 层,现浇钢筋砼框剪结构,总高 100 m
外墙采用 100×100 面砖饰面(包括:外墙面、女儿墙内外侧、空调板、天面露台),其中外墙装饰线条及 27、28 层窗套采用银白色饰面砖,其余采用乳黄色饰面砖
二、施工准备(一)材料1、水泥: P
应有出厂合格证及复验合格单;白水泥应为 P
5 以上的,并符合设计和规范质量标准的要求
2、砂子:中砂,用前应过筛,并满足规范质量标准的要求
3、面砖:面砖应有出厂合格证,面砖的吸水率不得大于 10%
砖表面应光洁、方正、平整,质地坚硬,厚度一致,不得有缺楞、掉角和断裂等缺陷,其品种规格、尺寸、色泽、图案必须符合设计和规范质量标准的要求
4、107 胶、铁丝网、水泥钉等

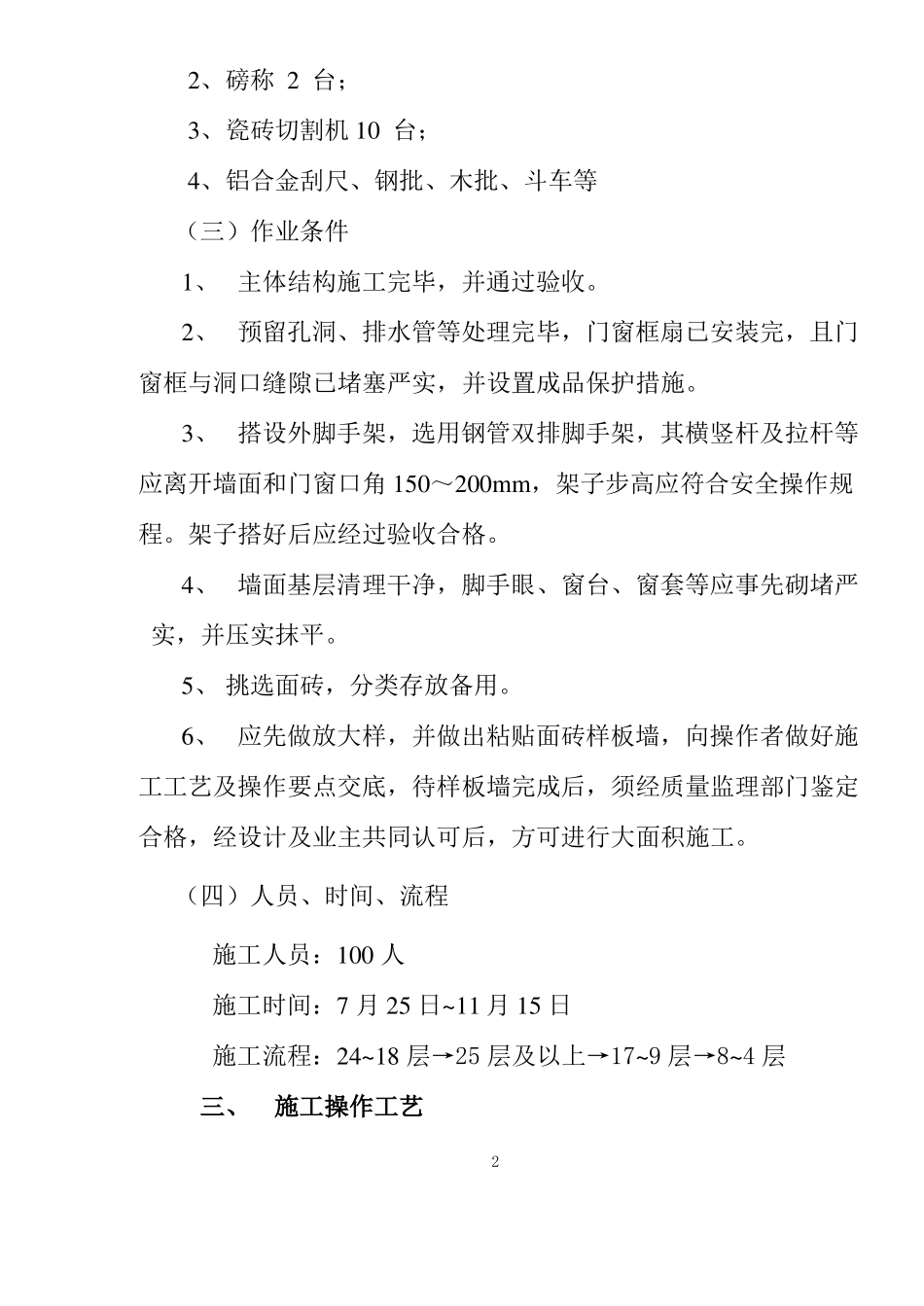

(二)机具设备1、砂浆搅拌机 2 台;12、磅称 2 台;3、瓷砖切割机 10 台;4、铝合金刮尺、钢批、木批、斗车等(三)作业条件1、 主体结构施工完毕,并通过验收
2、 预留孔洞、排水管等处理完毕,门窗框扇已安装完,且门窗框与洞口缝隙已堵塞严实,并设置成品保护措施
3、 搭设外脚手架,选用钢管双排脚手架,其横竖杆及拉杆等应离开墙面和门窗口角 150~200mm,架子步高应符合安全操作规程
架子搭好后应经过验收合格
4、 墙面基层清理干净,脚手眼、窗台、窗套等应事先砌堵严实,并压实抹平
5、 挑选面砖,分类存放备用
6、 应先做放大样,并做出粘贴面砖样板墙,向操作者做好施工工艺及操作要点交底,待样板墙完成后,须经质量监理部门鉴定合格,经设计及业主共同认可后,方可进行大面积施工
(四)人员、时间、流程施工人员:100 人施工时间:7 月 25 日~11 月 15 日施工流程:24~18 层→25 层及以上→17~9 层→8~4 层三
