4MW光伏发电项目总控制进度计划

4MW光伏发电项目总控制进度计划_第1页
1/6
4MW光伏发电项目总控制进度计划_第2页
2/6
4MW光伏发电项目总控制进度计划_第3页
3/6

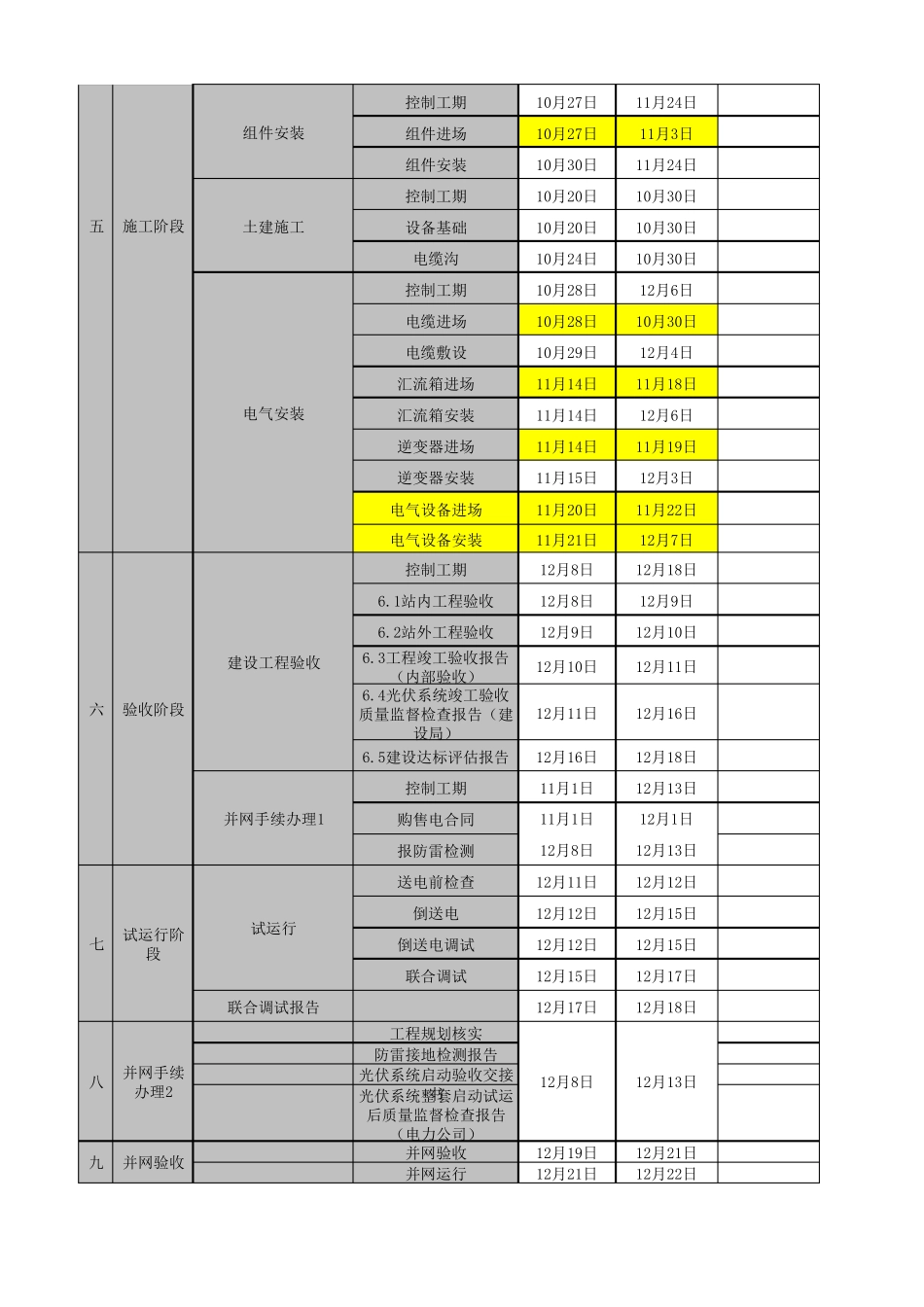

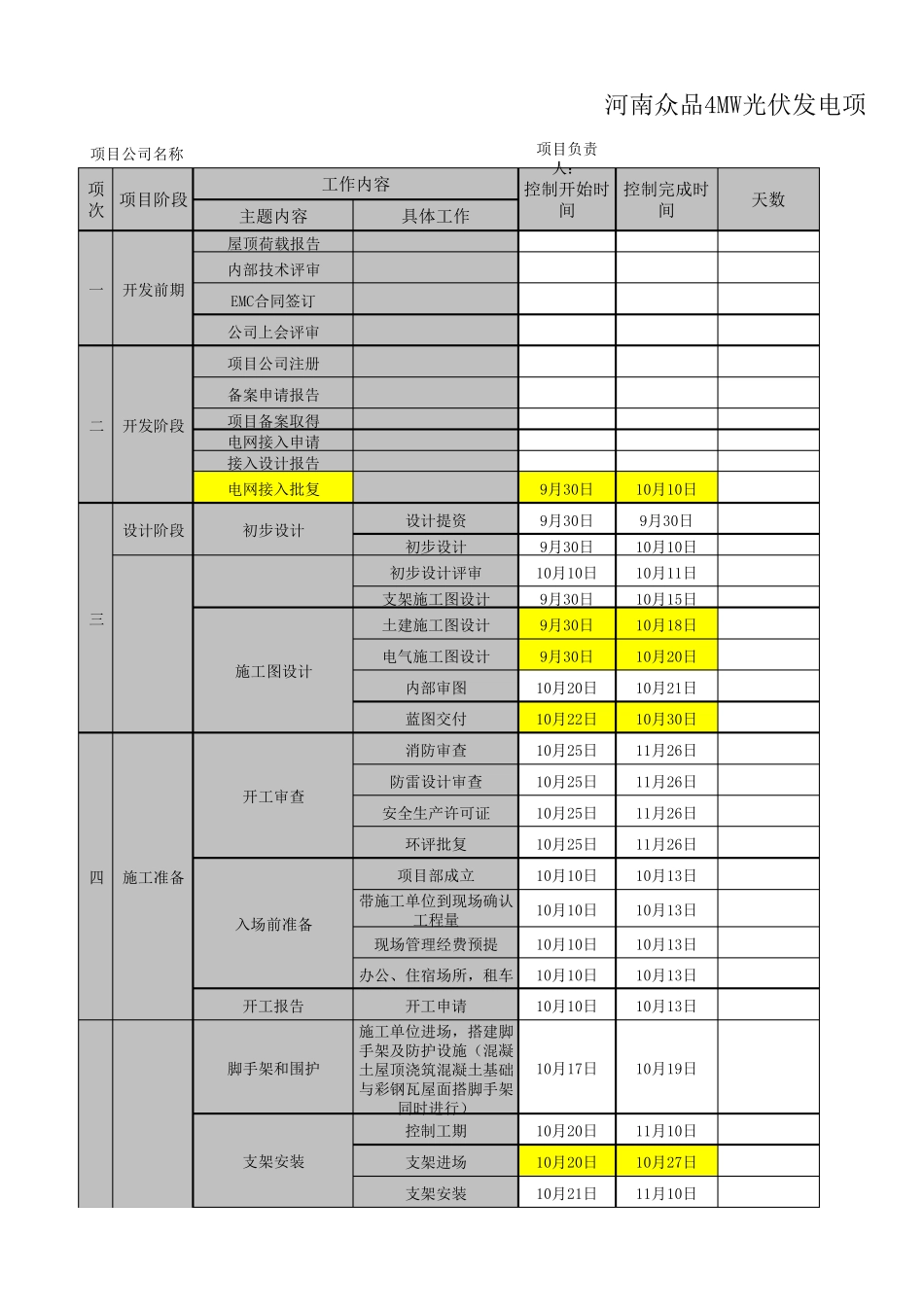

项目负责人:主题内容具体工作屋顶荷载报告内部技术评审EMC合同签订公司上会评审项目公司注册备案申请报告项目备案取得电网接入申请接入设计报告电网接入批复9月30日10月10日设计提资9月30日9月30日初步设计9月30日10月10日初步设计评审 10月10日10月11日支架施工图设计 9月30日10月15日土建施工图设计 9月30日10月18日电气施工图设计 9月30日10月20日内部审图10月20日10月21日蓝图交付10月22日10月30日消防审查10月25日11月26日防雷设计审查 10月25日11月26日安全生产许可证10月25日11月26日环评批复10月25日11月26日项目部成立10月10日10月13日带施工单位到现场确认工程量10月10日10月13日现场管理经费预提10月10日10月13日办公、住宿场所,租车10月10日10月13日开工报告开工申请10月10日10月13日脚手架和围护施工单位进场,搭建脚手架及防护设施(混凝土屋顶浇筑混凝土基础与彩钢瓦屋面搭脚手架同时进行)10月17日10月19日控制工期10月20日11月10日支架进场10月20日10月27日支架安装10月21日11月10日河南众品4MW光伏发电项项目公司名称天数控制开始时间控制完成时间工作内容开发前期一开发阶段二项次三四项目阶段初步设计设计阶段入场前准备开工审查施工准备施工图设计支架安装控制工期10月27日11月24日组件进场10月27日11月3日组件安装10月30日11月24日控制工期10月20日10月30日设备基础10月20日10月30日电缆沟10月24日10月30日控制工期10月28日12月6日电缆进场10月28日10月30日电缆敷设10月29日12月4日汇流箱进场11月14日11月18日汇流箱安装11月14日12月6日逆变器进场11月14日11月19日逆变器安装11月15日12月3日电气设备进场 11月20日11月22日电气设备安装 11月21日12月7日控制工期12月8日12月18日6.1站内工程验收12月8日12月9日6.2站外工程验收12月9日12月10日6.3工程竣工验收报告(内部验收) 12月10日12月11日6.4光伏系统竣工验收质量监督检查报告(建设局)12月11日12月16日6.5建设达标评估报告12月16日12月18日控制工期11月1日12月13日购售电合同报防雷检测送电前检查12月11日12月12日倒送电12月12日12月15日倒送电调试12月12日12月15日联合调试12月15日12月17日联合调试报告12月17日12月18日工程规划核实防雷接地检测报告光伏系统启动验收交接书光伏系统整套启动试运后质量监督检查报告(电力公司)并网验收12月19日12月21日并网运行12月21日12月22日五试运行验收阶段六组件安装土建施工试运行阶段七电气安装11月1日12月1日12月...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

4MW光伏发电项目总控制进度计划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
