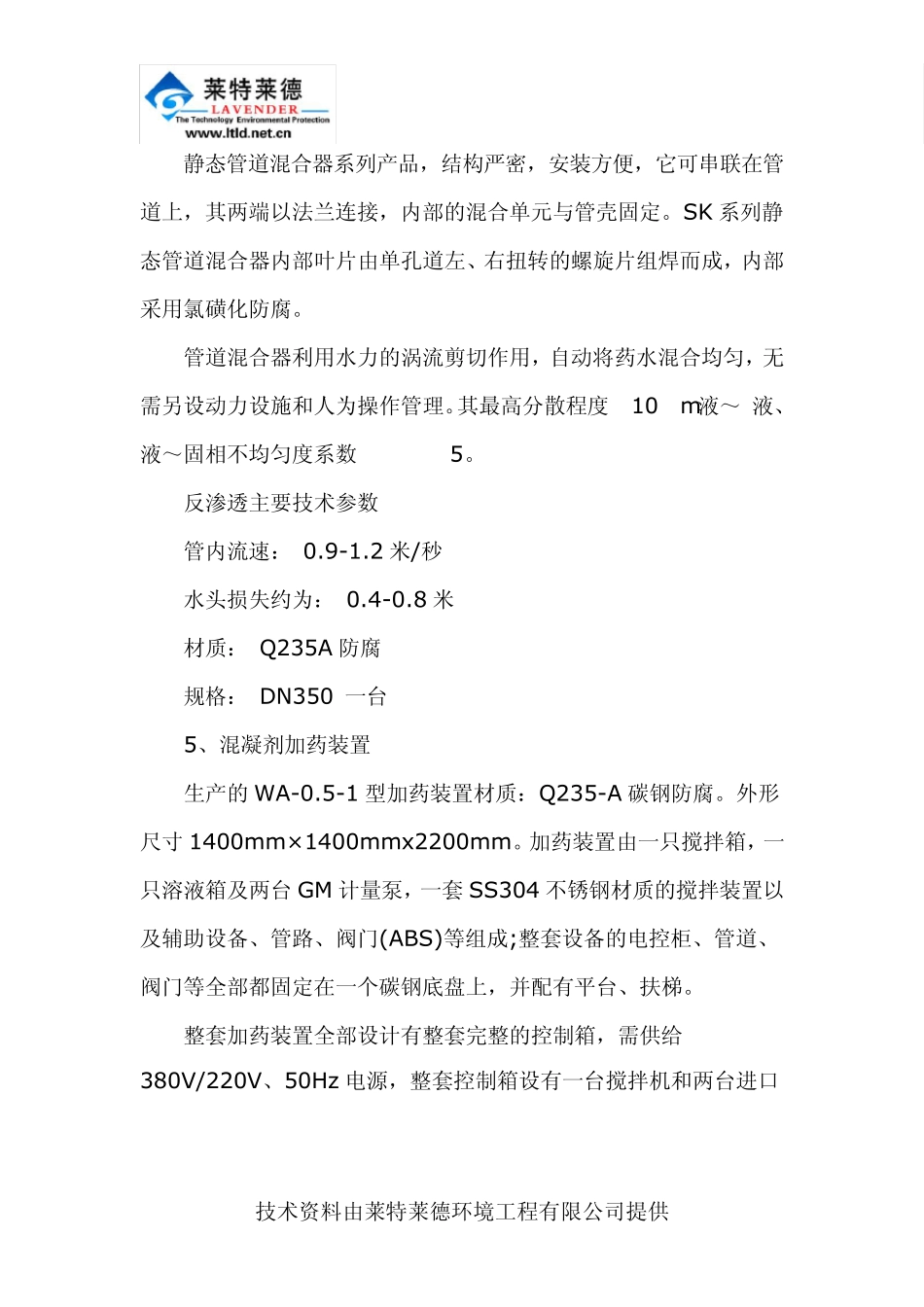

技术资料由莱特莱德环境工程有限公司提供 60 吨反渗透水处理设备工程设计方案 60T/H 纯水处理设备工艺流程 主要工艺路线如下: 去用水点 原水→原水曝气池→原水泵→锰砂过滤器→缓冲水池→增压泵 混凝剂 →换热器→保安过滤器→高压泵→反渗透膜组 →脱气塔→中间水池 阻垢剂 →中间水泵→混床→纯水池→纯水泵→生产用水点。 60T/H 纯水处理设备工艺系统简述 原水自流进入预曝气池,由原水泵输送至 DN3600 锰砂过滤器,通过在其进水管道投加高效絮凝剂,采用微絮凝过滤方式,使水中铁、锰、悬浮物和胶体变成微絮体在锰砂滤层中截留而去除,过滤器出水进入缓冲水池,再经增压泵提升进入换热器和 5μm保安过滤器,确保出水满足反渗透的进水要求,即 SDI≤3.0、浊度≤0.5NTU,保安过滤器出水由高压水泵送至反渗透装置,去除 95%以上的溶解固体(TDS)、硬度等。反渗透出水进入中间水池,经中间水泵提升至混床进行深度处理,确保出水满足高压锅炉用水标准,导电度(25℃)≤0.2μs/cm; SiO2≤20μg/L。 技术资料由莱特莱德环境工程有限公司提供 针对原水的特点,在锰砂过滤器前投加絮凝剂,在反渗透的进水中投加阻垢剂。絮凝剂用于使水中的细小悬浮物、胶体、部分有机物等形成絮状体,以便在过滤器中给予去除;阻垢剂用于防止反渗透膜结垢。 60T/H 纯水处理设备主要工艺设备 1、预处理系统 预处理主要目的是去除原水中的铁锰金属离子、悬浮物、胶体等妨碍后续反渗透运行的杂质。处理设施包括原水曝气池、絮凝剂加药系统、锰砂过滤器、反洗水泵、换热器等。 2、原水曝气池 原水自流进入预曝气池,保证系统进水量稳定,池中设穿孔曝气,原水在池中停留时间为 2 小时,池有效容积为 600m3。 3、曝气塔 曝气塔采用机械通风接触式曝气塔,曝气填料采用活化无毒多面空心球双层布置。调节池来水从塔的上端均匀配水进入塔体,通过双层空心球尽可能与填料接触,填料下设置离心轴流风机由下至上向塔内充氧,达到对原水进行充分曝气的作用。曝气塔设计表面负荷为25m3/m2.h,直径为 φ4000×6500,单台产水量为 300 m3/h,配套 SSR-50 型鼓风机(山东章晃),(Q= 0.9m3/min,N=1.04KW)。 4、管道混合器 技术资料由莱特莱德环境工程有限公司提供 静态管道混合器系列产品,结构严密,安装方便,它可串联在管道上,其两端以法兰连接,内部的混合单元与管壳固定。SK 系列静态管道混合器内部叶片由单孔道左、右扭转的螺旋片组焊而...
