电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2024年项目施工管理工作总结

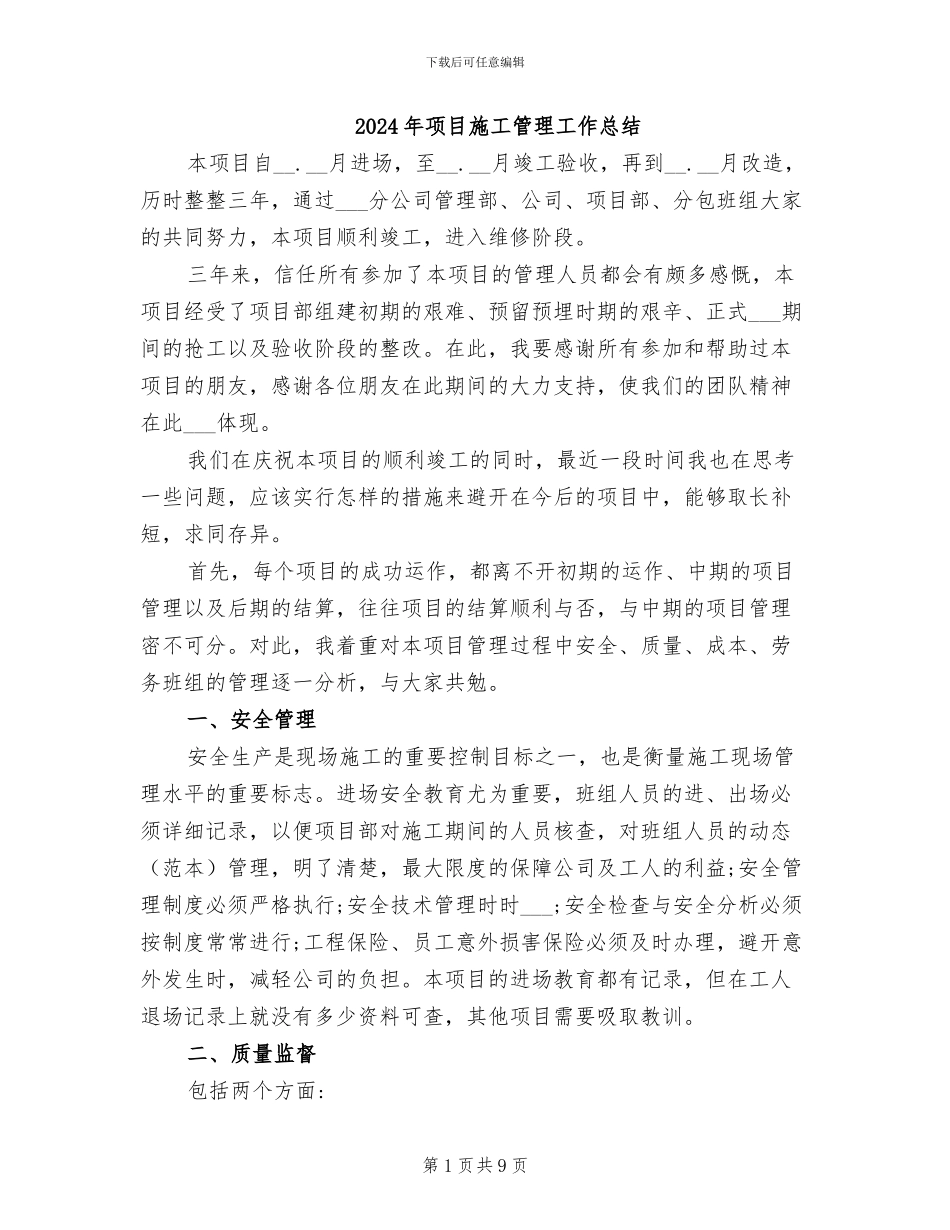

2024年项目施工管理工作总结_第1页
1/9

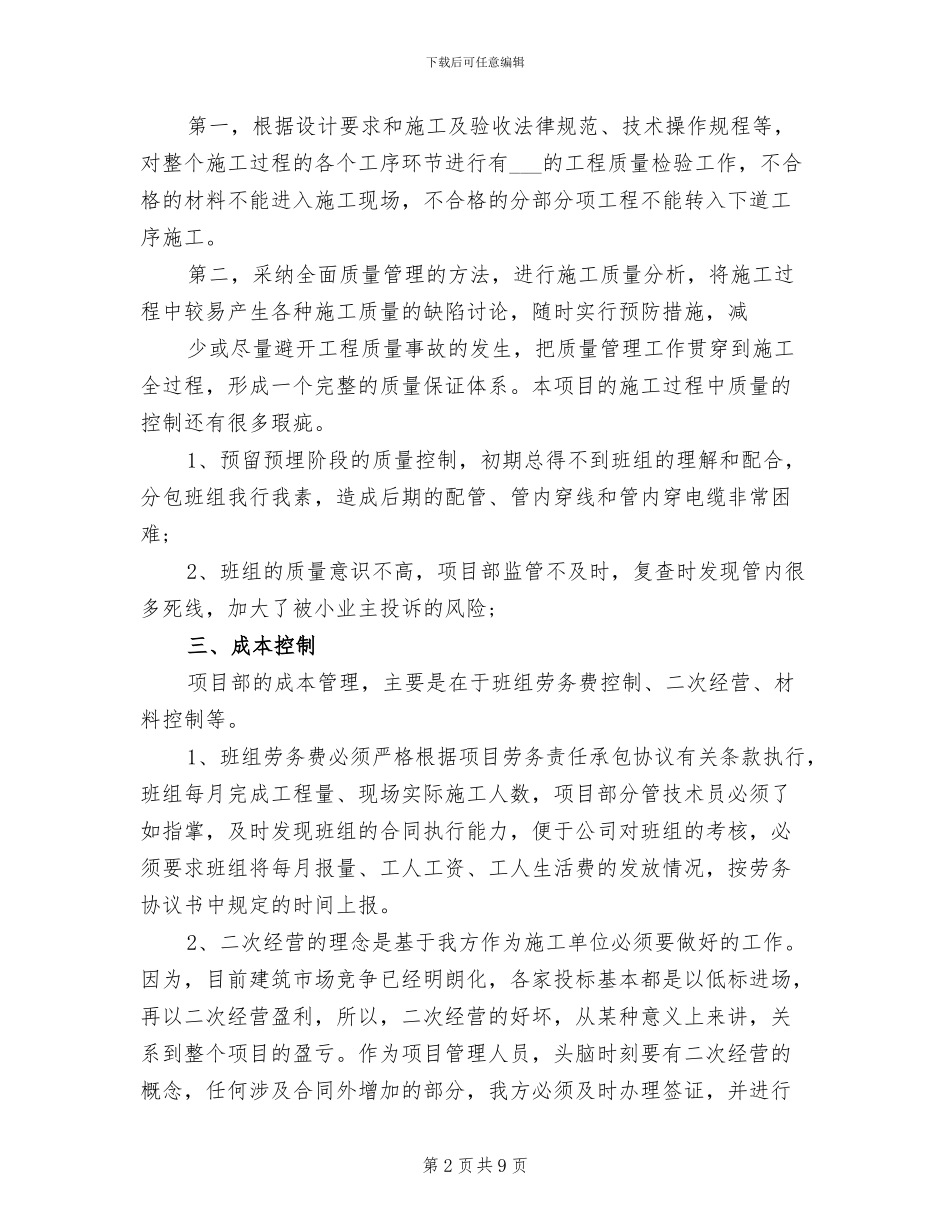

2024年项目施工管理工作总结_第2页
2/9

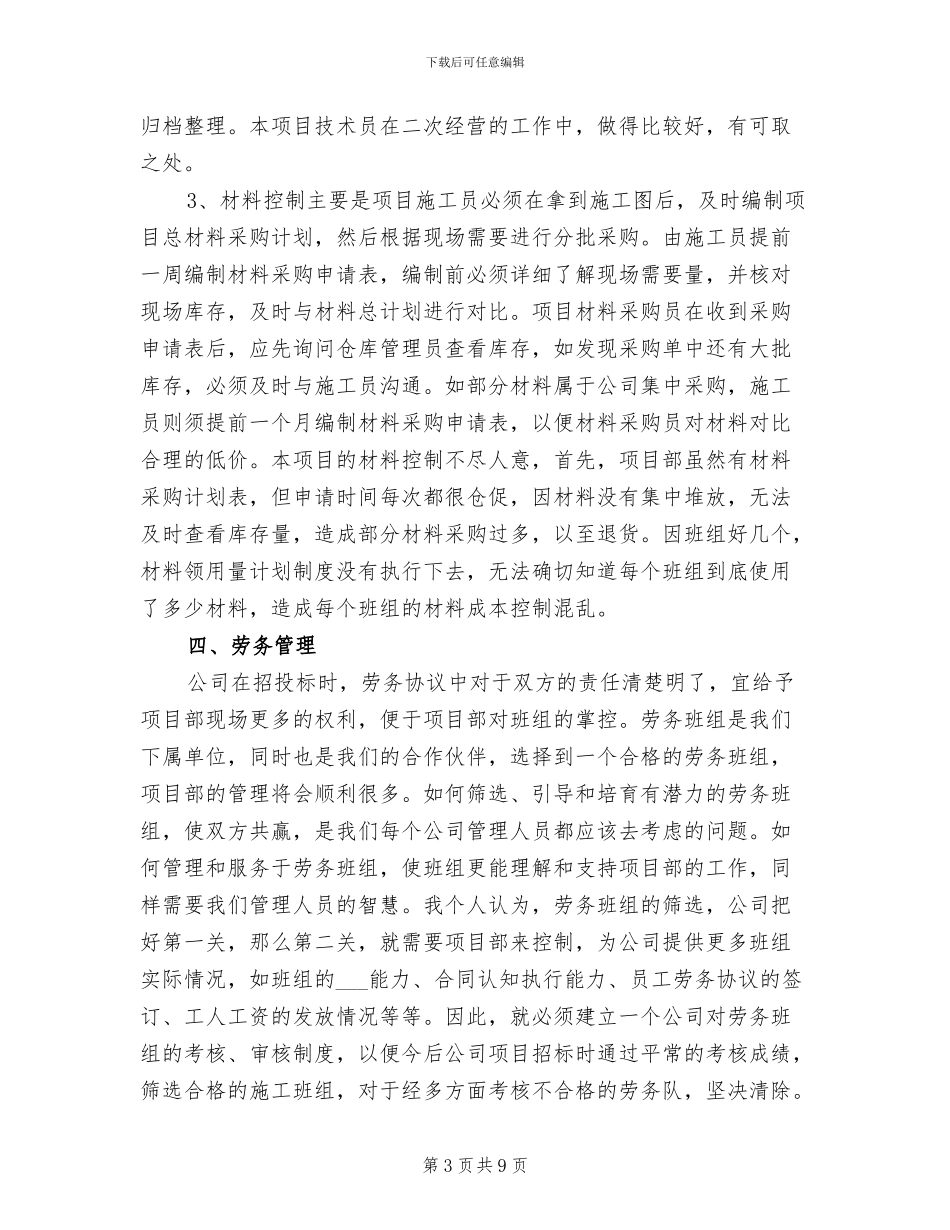

2024年项目施工管理工作总结_第3页
3/9
下载后可任意编辑2024 年项目施工管理工作总结本项目自__.__月进场,至__.__月竣工验收,再到__.__月改造,历时整整三年,通过___分公司管理部、公司、项目部、分包班组大家的共同努力,本项目顺利竣工,进入维修阶段。三年来,信任所有参加了本项目的管理人员都会有颇多感慨,本项目经受了项目部组建初期的艰难、预留预埋时期的艰辛、正式___期间的抢工以及验收阶段的整改。在此,我要感谢所有参加和帮助过本项目的朋友,感谢各位朋友在此期间的大力支持,使我们的团队精神在此___体现。我们在庆祝本项目的顺利竣工的同时,最近一段时间我也在思考一些问题,应该实行怎样的措施来避开在今后的项目中,能够取长补短,求同存异。首先,每个项目的成功运作,都离不开初期的运作、中期的项目管理以及后期的结算,往往项目的结算顺利与否,与中期的项目管理密不可分。对此,我着重对本项目管理过程中安全、质量、成本、劳务班组的管理逐一分析,与大家共勉。一、安全管理安全生产是现场施工的重要控制目标之一,也是衡量施工现场管理水平的重要标志。进场安全教育尤为重要,班组人员的进、出场必须详细记录,以便项目部对施工期间的人员核查,对班组人员的动态(范本)管理,明了清楚,最大限度的保障公司及工人的利益;安全管理制度必须严格执行;安全技术管理时时___;安全检查与安全分析必须按制度常常进行;工程保险、员工意外损害保险必须及时办理,避开意外发生时,减轻公司的负担。本项目的进场教育都有记录,但在工人退场记录上就没有多少资料可查,其他项目需要吸取教训。二、质量监督包括两个方面:第 1 页共 9 页下载后可任意编辑第一,根据设计要求和施工及验收法律规范、技术操作规程等,对整个施工过程的各个工序环节进行有___的工程质量检验工作,不合格的材料不能进入施工现场,不合格的分部分项工程不能转入下道工序施工。第二,采纳全面质量管理的方法,进行施工质量分析,将施工过程中较易产生各种施工质量的缺陷讨论,随时实行预防措施,减少或尽量避开工程质量事故的发生,把质量管理工作贯穿到施工全过程,形成一个完整的质量保证体系。本项目的施工过程中质量的控制还有很多瑕疵。1、预留预埋阶段的质量控制,初期总得不到班组的理解和配合,分包班组我行我素,造成后期的配管、管内穿线和管内穿电缆非常困难;2、班组的质量意识不高,项目部监管不及时,复查时发现管内很多死线,加大了被小业主投诉的风险;三、成本控制项目部的...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年项目施工管理工作总结

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
