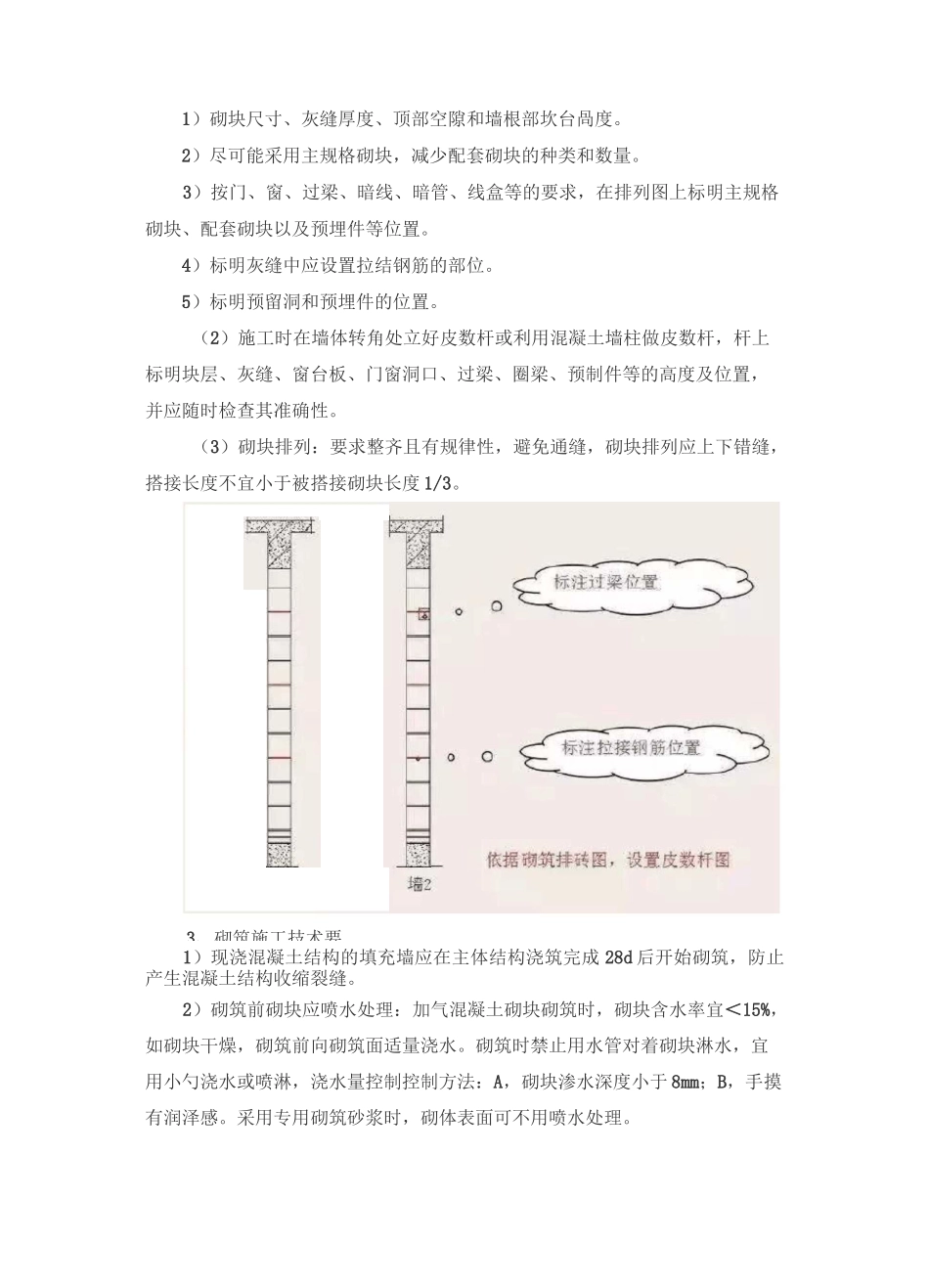

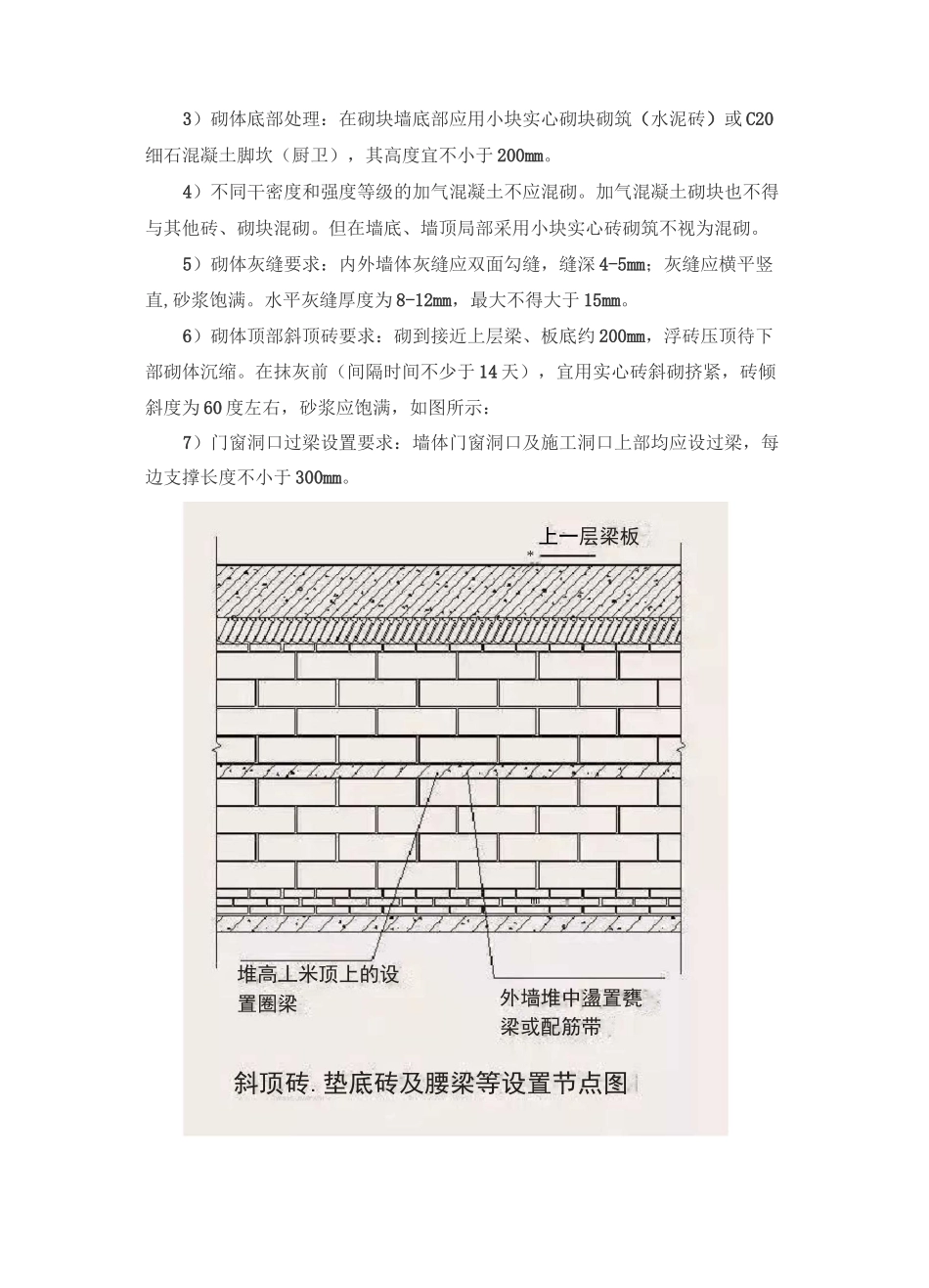

加气块混凝土砌筑规范要点一、砌筑工艺流程1、砌筑阶段:砌筑样板间验收完毕,方可进行大面积砌体砌筑。2、加气砼砌块砌筑工艺流程:清理基层-排列砌块-定位放线-立皮数杆-后置拉结钢筋-墙根坎台施工-选砌块-浇水湿润-满铺砂浆-摆砌块-安装或浇注门窗过梁-浇注砼构造柱、圈梁—砌筑顶砖二、主要工序控制1、施工放线(1) 设置基准控制线:主体施工阶段弹放砌体墙控制线或辅助控制线,且在结构施工、砌体施工、抹灰施工阶段时,同一工程部位均须利用同一条控制线,避免因控制线弹放误差引起施工误差。(2) 设置砌筑控制线:1) 由基准控制线,引出砌筑轴线、边线。2) 在砌筑前需根据实际情况向施工工人交底,明确烟道、风道、管井尺寸,厨卫开间等准确尺寸。2、绘制砌块排列图,立皮数杆(1)砌筑前应根据下列因素进行砌块排列设计,绘制砌块排列图:皮数杆图1)砌块尺寸、灰缝厚度、顶部空隙和墙根部坎台咼度。2)尽可能采用主规格砌块,减少配套砌块的种类和数量。3)按门、窗、过梁、暗线、暗管、线盒等的要求,在排列图上标明主规格砌块、配套砌块以及预埋件等位置。4)标明灰缝中应设置拉结钢筋的部位。5)标明预留洞和预埋件的位置。(2)施工时在墙体转角处立好皮数杆或利用混凝土墙柱做皮数杆,杆上标明块层、灰缝、窗台板、门窗洞口、过梁、圈梁、预制件等的高度及位置,并应随时检查其准确性。(3)砌块排列:要求整齐且有规律性,避免通缝,砌块排列应上下错缝,搭接长度不宜小于被搭接砌块长度 1/3。1)现浇混凝土结构的填充墙应在主体结构浇筑完成 28d 后开始砌筑,防止产生混凝土结构收缩裂缝。2)砌筑前砌块应喷水处理:加气混凝土砌块砌筑时,砌块含水率宜<15%,如砌块干燥,砌筑前向砌筑面适量浇水。砌筑时禁止用水管对着砌块淋水,宜用小勺浇水或喷淋,浇水量控制控制方法:A,砌块渗水深度小于 8mm;B,手摸有润泽感。采用专用砌筑砂浆时,砌体表面可不用喷水处理。3、砌筑施工技术要3)砌体底部处理:在砌块墙底部应用小块实心砌块砌筑(水泥砖)或 C20细石混凝土脚坎(厨卫),其高度宜不小于 200mm。4)不同干密度和强度等级的加气混凝土不应混砌。加气混凝土砌块也不得与其他砖、砌块混砌。但在墙底、墙顶局部采用小块实心砖砌筑不视为混砌。5)砌体灰缝要求:内外墙体灰缝应双面勾缝,缝深 4-5mm;灰缝应横平竖直,砂浆饱满。水平灰缝厚度为 8-12mm,最大不得大于 15mm。6)砌体顶部斜顶砖要求:砌到接近上层梁、板底...
