C25 砼浇筑围墙施工工艺及方法 1 土方工程 1
1 土方开挖 基础工程的基槽、基坑土方开挖采用机械挖土、人工清槽的方式施工,开挖放坡系数拟采用 1:0
5,挖至基底设计标高,留 300mm土层人工清底、修坡
开挖时,设计为天然地基承重,基槽按标高挖好后,经监理工程师共同验槽,确认地基承载力达到设计要求值后,才能进行下道工序施工,基槽挖好后,要防止雨水及地下水浸泡,而降低地基的承载力
如遇地下水,基坑采用明排措施,在坑底垫层外沿周边挖空心思排水沟和集水井,将基坑集水用水泵抽排至区域内水沟排放
较大的基坑可在中央部位设集水坑,将坑内的水集中抽排,在浇筑砼底板四周合拢时用砼封填即可
在雨季进行土方施工时,可在基坑上面四周挖截水沟,防止地表雨水流入坑内
基坑边坡用彩条尼龙面遮盖,防止雨水冲刷,避免塌方
土方开挖完成后应立即对基坑进行土闭,防止水浸和暴露,并应及时进行地下基础施工

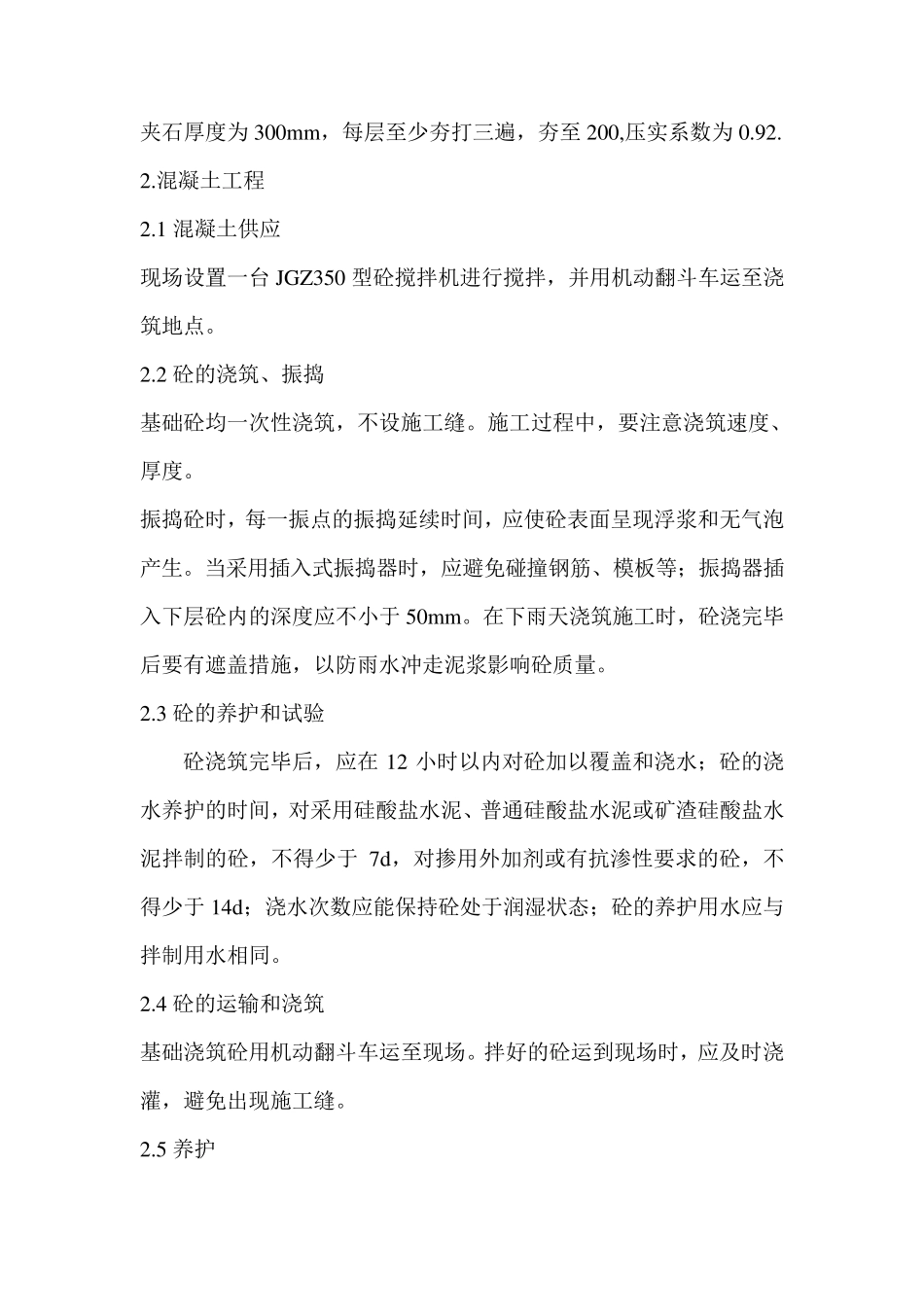

2 土方换填 施工准备条件: (1)如遇到需要换填土的应先将换填面上的积水、杂物清除干净
(2)换填垫层采用粘土夹石(石子不少于 35%,且粒径不大于 25)垫层
施工方法:(1)换填分层铺摊和夯实,采用振动打夯机,每层铺粘土夹石厚度为300m m ,每层至少夯打三遍,夯至200,压实系数为0
混凝土工程 2
1 混凝土供应 现场设置一台JGZ350 型砼搅拌机进行搅拌,并用机动翻斗车运至浇筑地点
2 砼的浇筑、振捣 基础砼均一次性浇筑,不设施工缝
施工过程中,要注意浇筑速度、厚度
振捣砼时,每一振点的振捣延续时间,应使砼表面呈现浮浆和无气泡产生
当采用插入式振捣器时,应避免碰撞钢筋、模板等;振捣器插入下层砼内的深度应不小于 50m m
在下雨天浇筑施工时,砼浇完毕后要有遮盖措施,以防雨水冲走泥浆影响砼质量

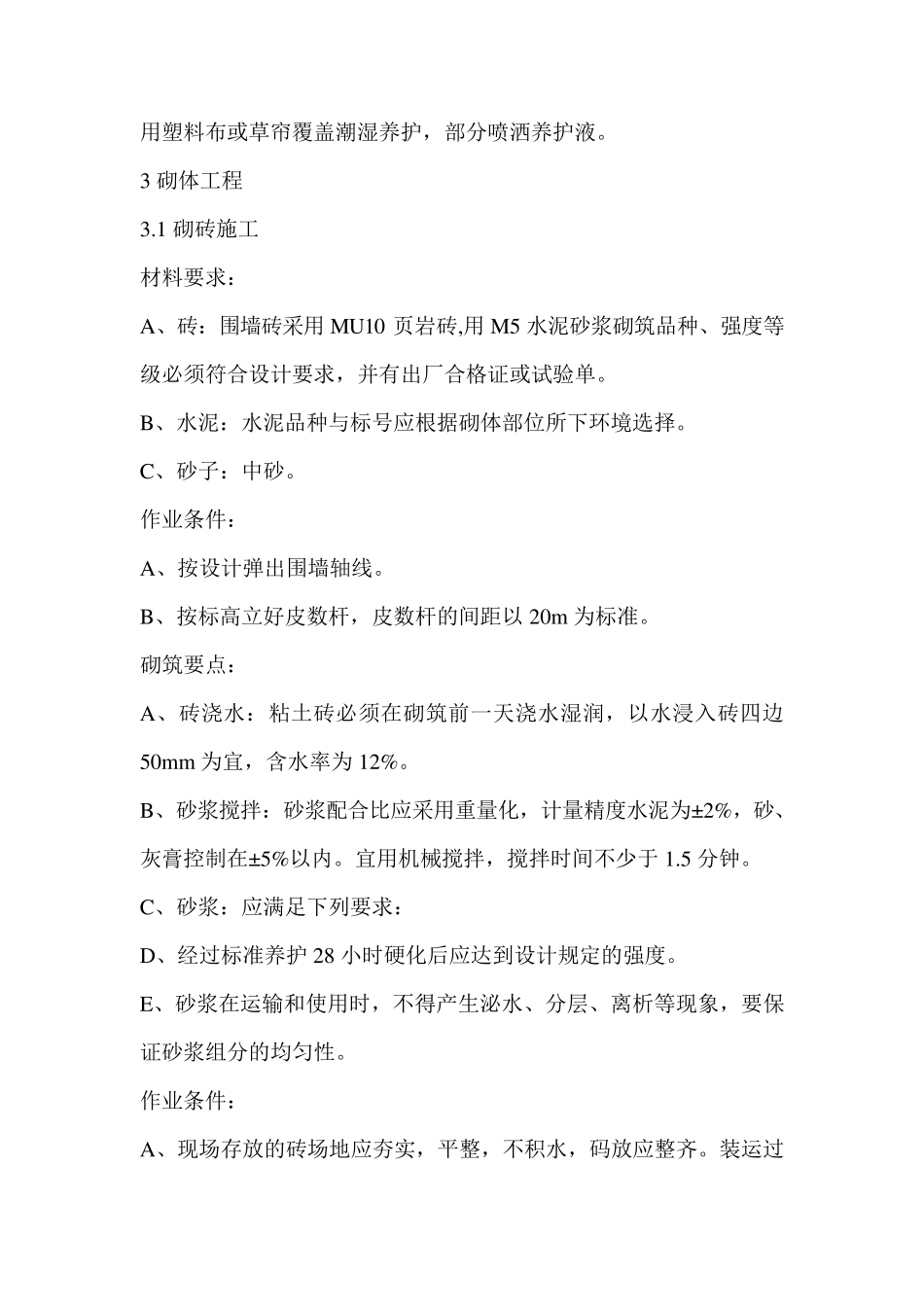

3 砼的养护和试验 砼浇筑完毕后,应在 12 小时以
