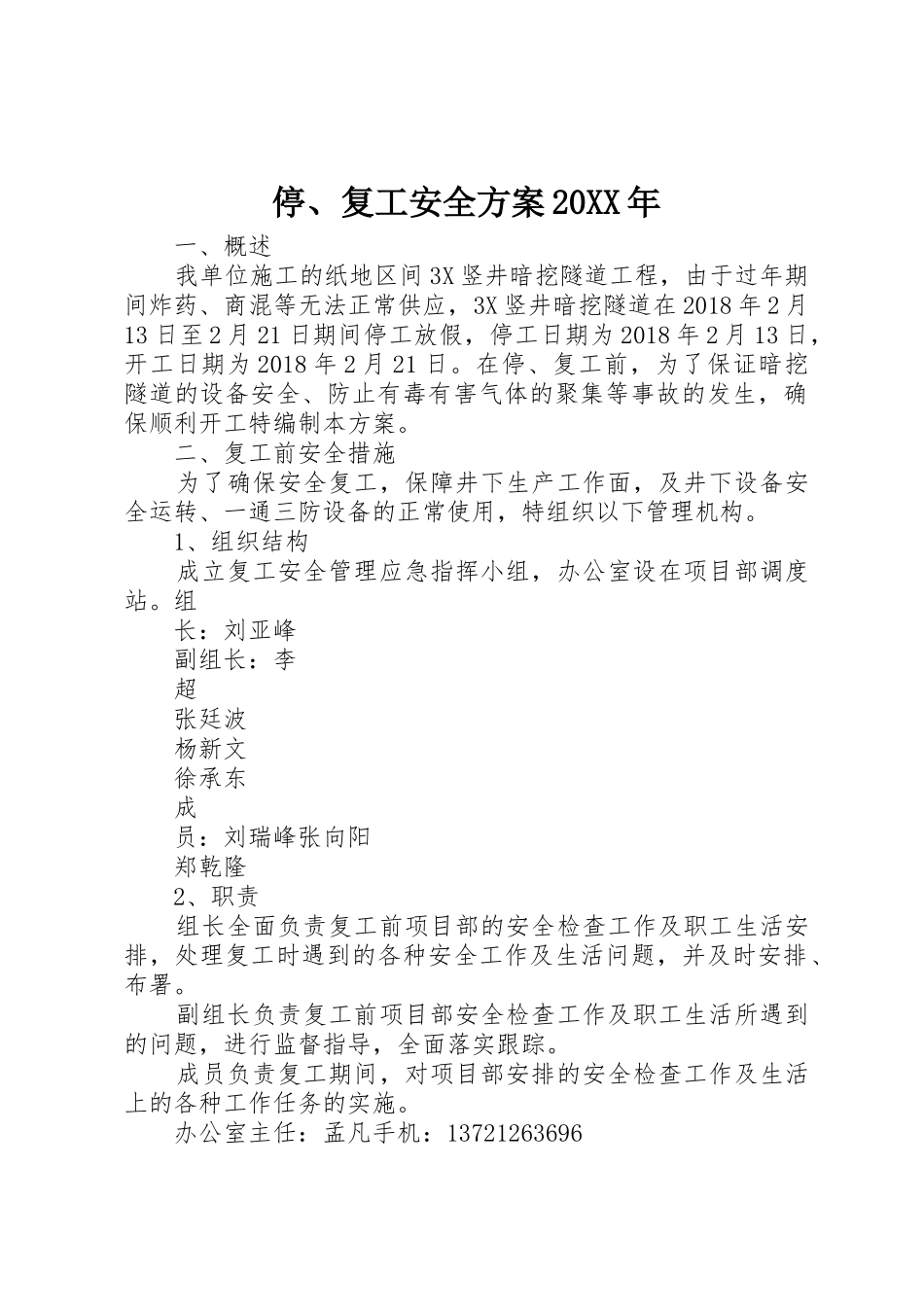

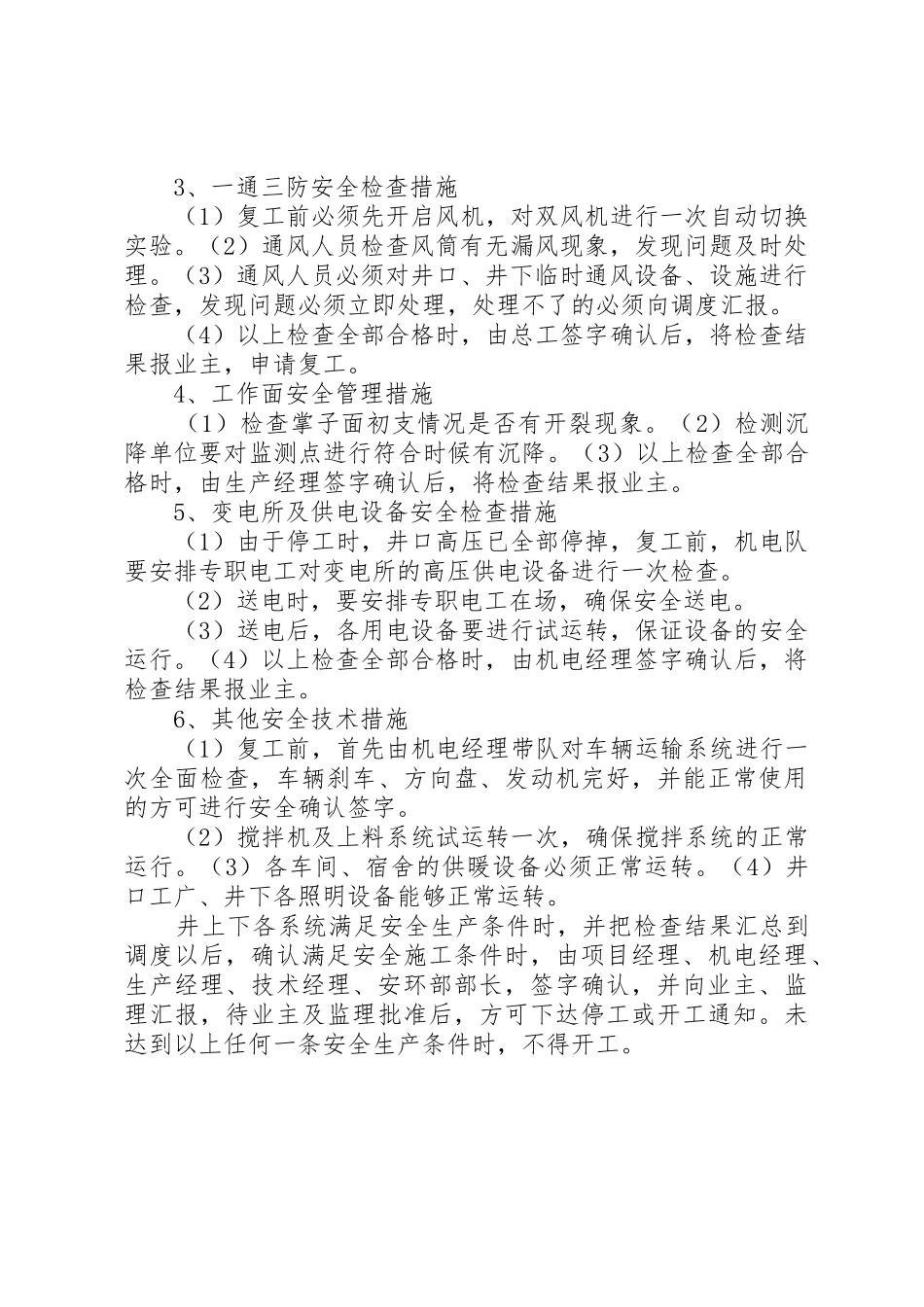

停、复工安全方案 20XX 年 一、概述 我单位施工的纸地区间 3X 竖井暗挖隧道工程,由于过年期间炸药、商混等无法正常供应,3X 竖井暗挖隧道在 2018 年 2 月13 日至 2 月 21 日期间停工放假,停工日期为 2018 年 2 月 13 日,开工日期为 2018 年 2 月 21 日。在停、复工前,为了保证暗挖隧道的设备安全、防止有毒有害气体的聚集等事故的发生,确保顺利开工特编制本方案。 二、复工前安全措施 为了确保安全复工,保障井下生产工作面,及井下设备安全运转、一通三防设备的正常使用,特组织以下管理机构。 1、组织结构 成立复工安全管理应急指挥小组,办公室设在项目部调度站。组 长:刘亚峰 副组长:李 超 张廷波 杨新文 徐承东 成 员:刘瑞峰张向阳 郑乾隆 2、职责 组长全面负责复工前项目部的安全检查工作及职工生活安排,处理复工时遇到的各种安全工作及生活问题,并及时安排、布署。 副组长负责复工前项目部安全检查工作及职工生活所遇到的问题,进行监督指导,全面落实跟踪。 成员负责复工期间,对项目部安排的安全检查工作及生活上的各种工作任务的实施。 办公室主任:孟凡手机:13721263696 3、一通三防安全检查措施 (1)复工前必须先开启风机,对双风机进行一次自动切换实验。(2)通风人员检查风筒有无漏风现象,发现问题及时处理。(3)通风人员必须对井口、井下临时通风设备、设施进行检查,发现问题必须立即处理,处理不了的必须向调度汇报。 (4)以上检查全部合格时,由总工签字确认后,将检查结果报业主,申请复工。 4、工作面安全管理措施 (1)检查掌子面初支情况是否有开裂现象。(2)检测沉降单位要对监测点进行符合时候有沉降。(3)以上检查全部合格时,由生产经理签字确认后,将检查结果报业主。 5、变电所及供电设备安全检查措施 (1)由于停工时,井口高压已全部停掉,复工前,机电队要安排专职电工对变电所的高压供电设备进行一次检查。 (2)送电时,要安排专职电工在场,确保安全送电。 (3)送电后,各用电设备要进行试运转,保证设备的安全运行。(4)以上检查全部合格时,由机电经理签字确认后,将检查结果报业主。 6、其他安全技术措施 (1)复工前,首先由机电经理带队对车辆运输系统进行一次全面检查,车辆刹车、方向盘、发动机完好,并能正常使用的方可进行安全确认签字。 (2)搅拌机及上料系统试运转一次,确保搅拌系统的正常运行。(3)各车间、宿舍...
