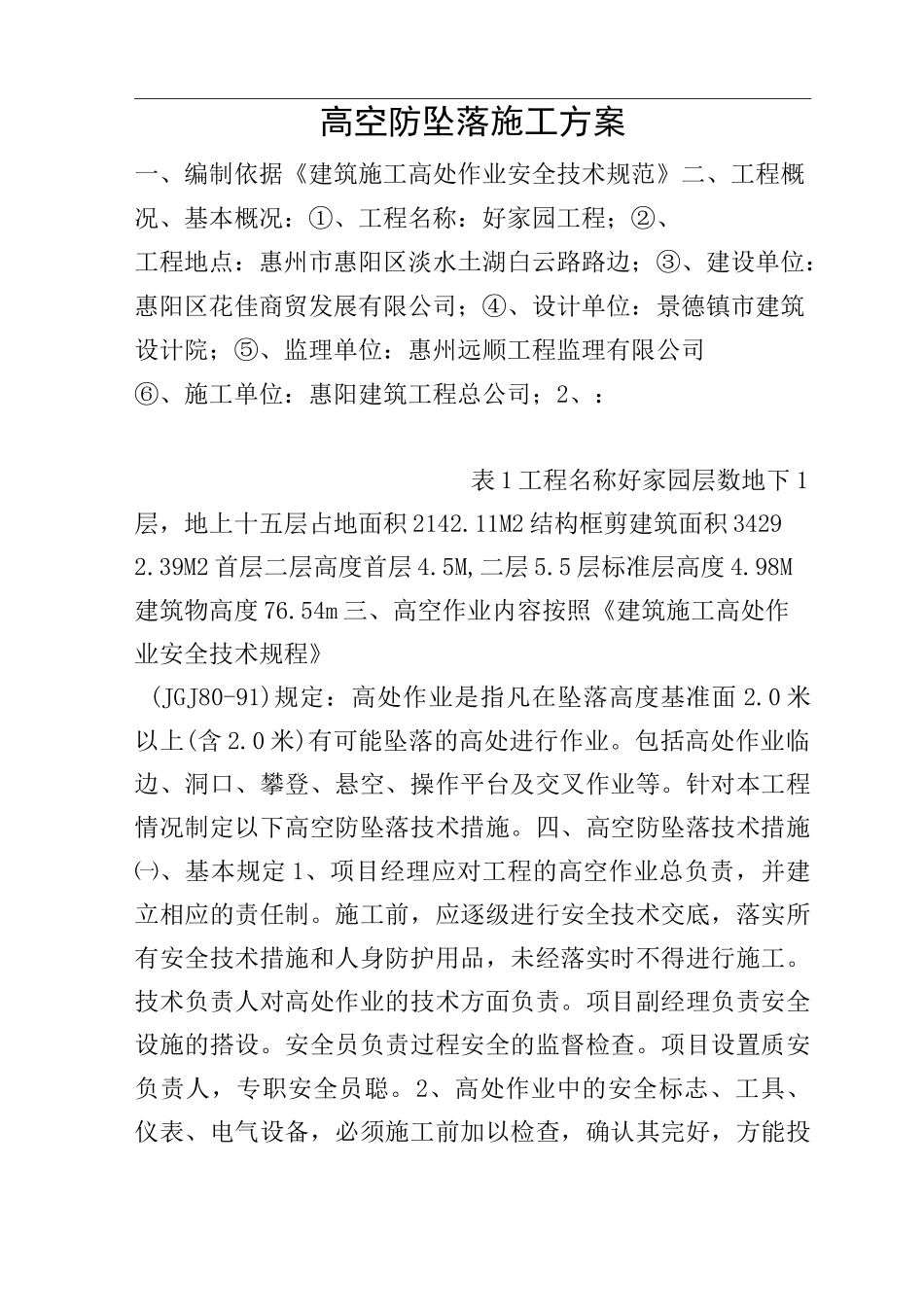

高空防坠落施工方案一、编制依据《建筑施工高处作业安全技术规范》二、工程概况、基本概况:①、工程名称:好家园工程;②、工程地点:惠州市惠阳区淡水土湖白云路路边;③、建设单位:惠阳区花佳商贸发展有限公司;④、设计单位:景德镇市建筑设计院;⑤、监理单位:惠州远顺工程监理有限公司⑥、施工单位:惠阳建筑工程总公司;2、:表 1 工程名称好家园层数地下 1层,地上十五层占地面积 2142
11M2 结构框剪建筑面积 34292
39M2 首层二层高度首层 4
5M,二层 5
5 层标准层高度 4
98M建筑物高度 76
54m 三、高空作业内容按照《建筑施工高处作业安全技术规程》(JGJ80-91)规定:高处作业是指凡在坠落高度基准面 2
0 米以上(含 2
0 米)有可能坠落的高处进行作业
包括高处作业临边、洞口、攀登、悬空、操作平台及交叉作业等
针对本工程情况制定以下高空防坠落技术措施
四、高空防坠落技术措施㈠、基本规定 1、项目经理应对工程的高空作业总负责,并建立相应的责任制
施工前,应逐级进行安全技术交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工
技术负责人对高处作业的技术方面负责
项目副经理负责安全设施的搭设
安全员负责过程安全的监督检查
项目设置质安负责人,专职安全员聪
2、高处作业中的安全标志、工具、仪表、电气设备,必须施工前加以检查,确认其完好,方能投入使用
3、攀登和悬空高处作业人员以及搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试合格,持证上岗
4、施工作业场所有坠落可能的物件,应一律先行撤除或加以固定
5、高处作业的所有物料,均应堆放平稳,不妨碍通行和装卸,工具应随手放入工具袋,作业中的走道、通道板、登高用具,应随时清扫干净,拆卸下的物件及余料和废料均应及时清理运走,不得任意乱弃
6、雨天、雪天进行高处作业时,必须采取可靠的防滑、防寒
