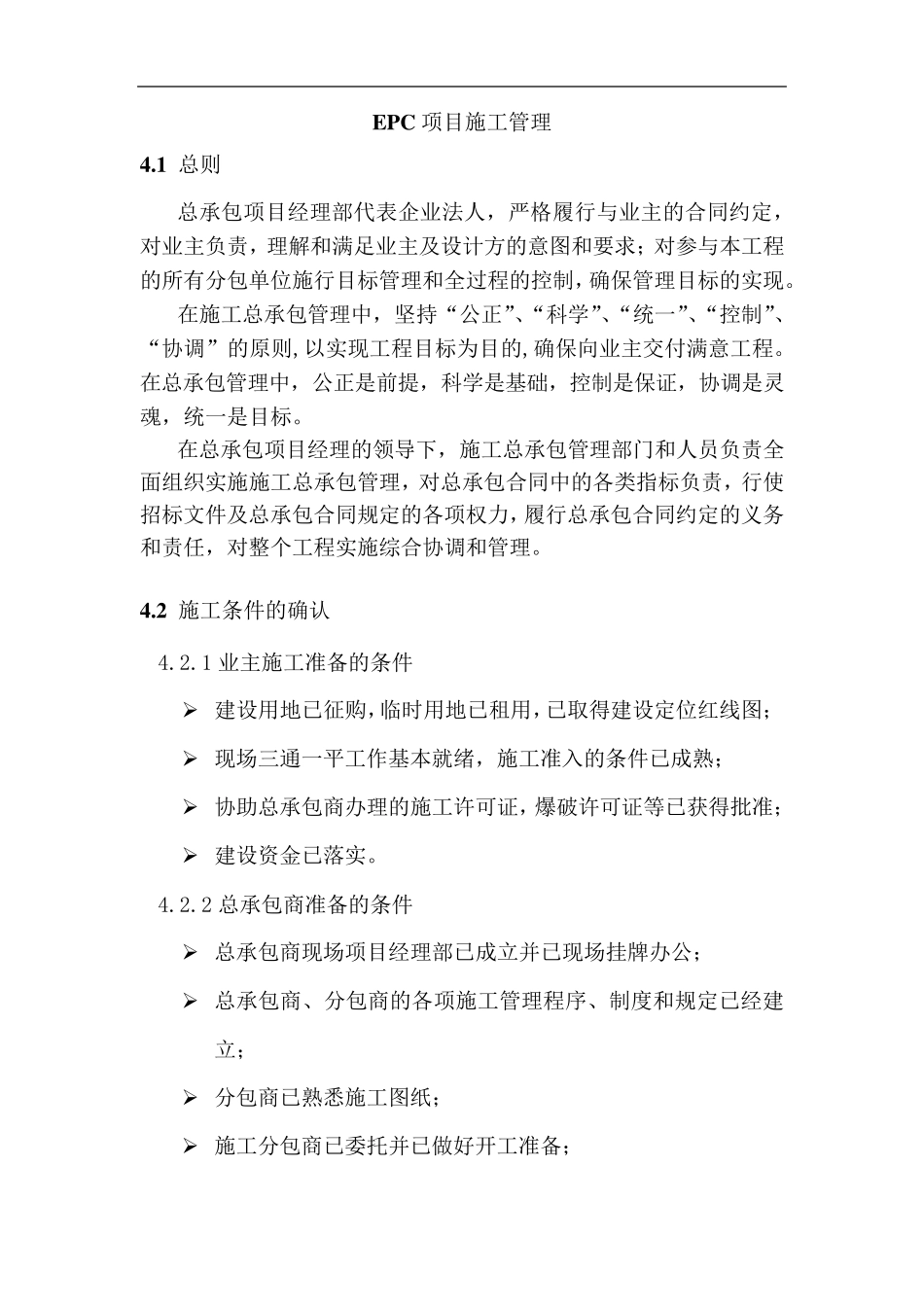

EPC 项目施工管理 4
1 总则 总承包项目经理部代表企业法人,严格履行与业主的合同约定,对业主负责,理解和满足业主及设计方的意图和要求;对参与本工程的所有分包单位施行目标管理和全过程的控制,确保管理目标的实现
在施工总承包管理中,坚持“公正”、“科学”、“统一”、“控制”、“协调”的原则,以实现工程目标为目的,确保向业主交付满意工程
在总承包管理中,公正是前提,科学是基础,控制是保证,协调是灵魂,统一是目标
在总承包项目经理的领导下,施工总承包管理部门和人员负责全面组织实施施工总承包管理,对总承包合同中的各类指标负责,行使招标文件及总承包合同规定的各项权力,履行总承包合同约定的义务和责任,对整个工程实施综合协调和管理
2 施工条件的确认 4
1 业主施工准备的条件 ➢ 建设用地已征购,临时用地已租用,已取得建设定位红线图; ➢ 现场三通一平工作基本就绪,施工准入的条件已成熟; ➢ 协助总承包商办理的施工许可证,爆破许可证等已获得批准; ➢ 建设资金已落实
2 总承包商准备的条件 ➢ 总承包商现场项目经理部已成立并已现场挂牌 办公; ➢ 总承包商、分包商的各项施工管理程序 、制度 和规定已经建立; ➢ 分包商已熟悉 施工图纸 ; ➢ 施工分包商已委 托 并已做 好 开 工准备; ➢ 施工临设及作业场地已基本具备; ➢ 施工开工报告已审查批准; ➢ 施工用材料已落实并开始进场

➢ 监理单位、业主、代表已经到位; ➢ 设计交底与图纸会审中的设计问题已得到澄清,会审纪要已会签 4
3 施工计划管理规定 4

1 施工计划由装置总体统筹控制网络计划、三月滚动计划、三周滚动计划组成 4
2 施工计划的编制要求 编制依据为合同规定的周期计划
该计划自合同签订时即可进行编制
鉴于详细设计和设备采购的逐步明朗,进入施工阶段时,经征得业主同意后可进行必要的
