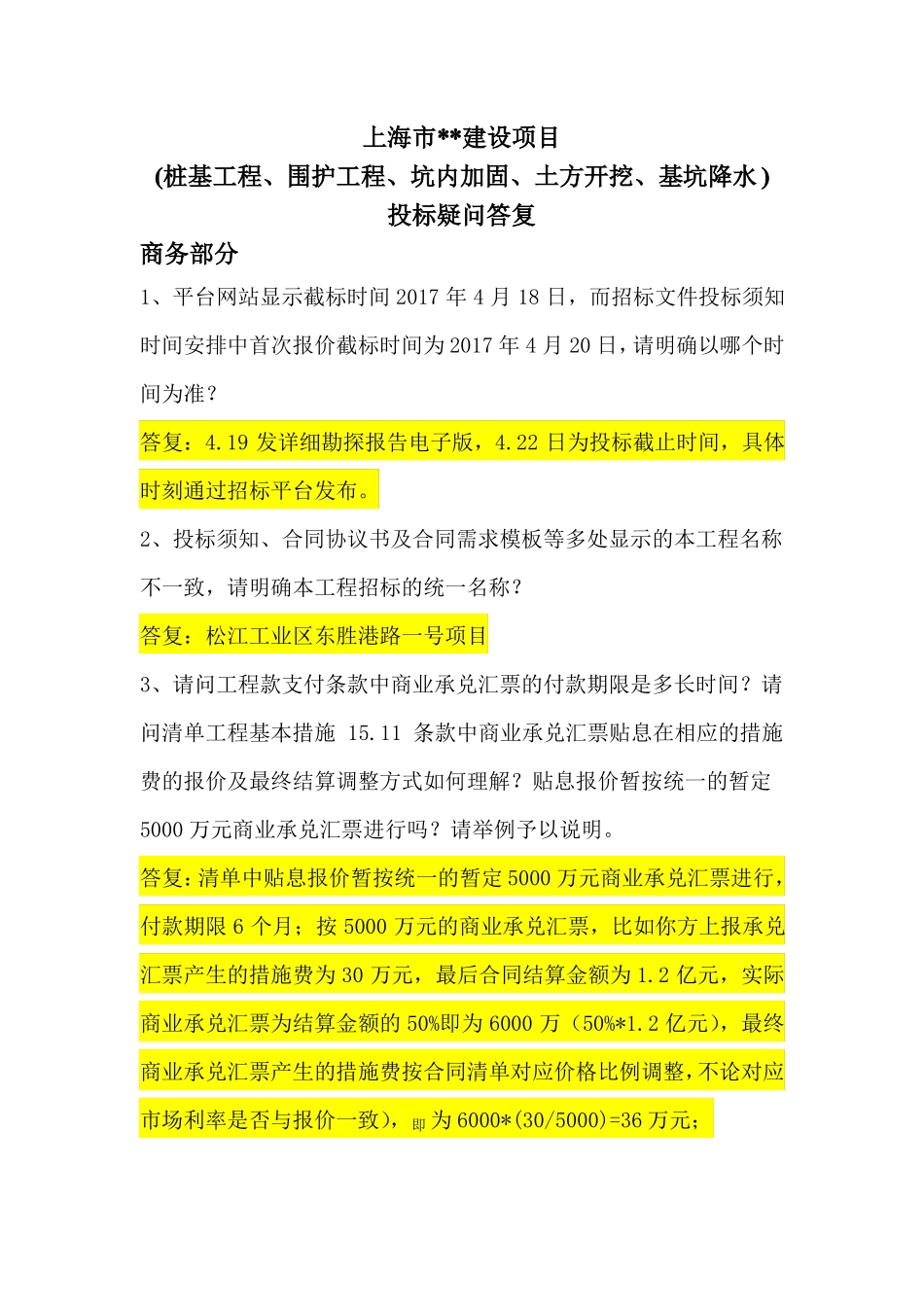

上海市**建设项目(桩基工程、围护工程、坑内加固、土方开挖、基坑降水 )投标疑问答复商务部分1、平台网站显示截标时间 2017 年 4 月 18 日,而招标文件投标须知时间安排中首次报价截标时间为 2017 年 4 月 20 日,请明确以哪个时间为准
19 发详细勘探报告电子版,4
22 日为投标截止时间,具体时刻通过招标平台发布
2、投标须知、合同协议书及合同需求模板等多处显示的本工程名称不一致,请明确本工程招标的统一名称
答复:松江工业区东胜港路一号项目3、请问工程款支付条款中商业承兑汇票的付款期限是多长时间
请问清单工程基本措施 15
11 条款中商业承兑汇票贴息在相应的措施费的报价及最终结算调整方式如何理解
贴息报价暂按统一的暂定5000 万元商业承兑汇票进行吗
请举例予以说明
答复:清单中贴息报价暂按统一的暂定 5000 万元商业承兑汇票进行,付款期限 6 个月;按 5000 万元的商业承兑汇票,比如你方上报承兑汇票产生的措施费为 30 万元,最后合同结算金额为 1
2 亿元,实际商业承兑汇票为结算金额的 50%即为 6000 万(50%*1

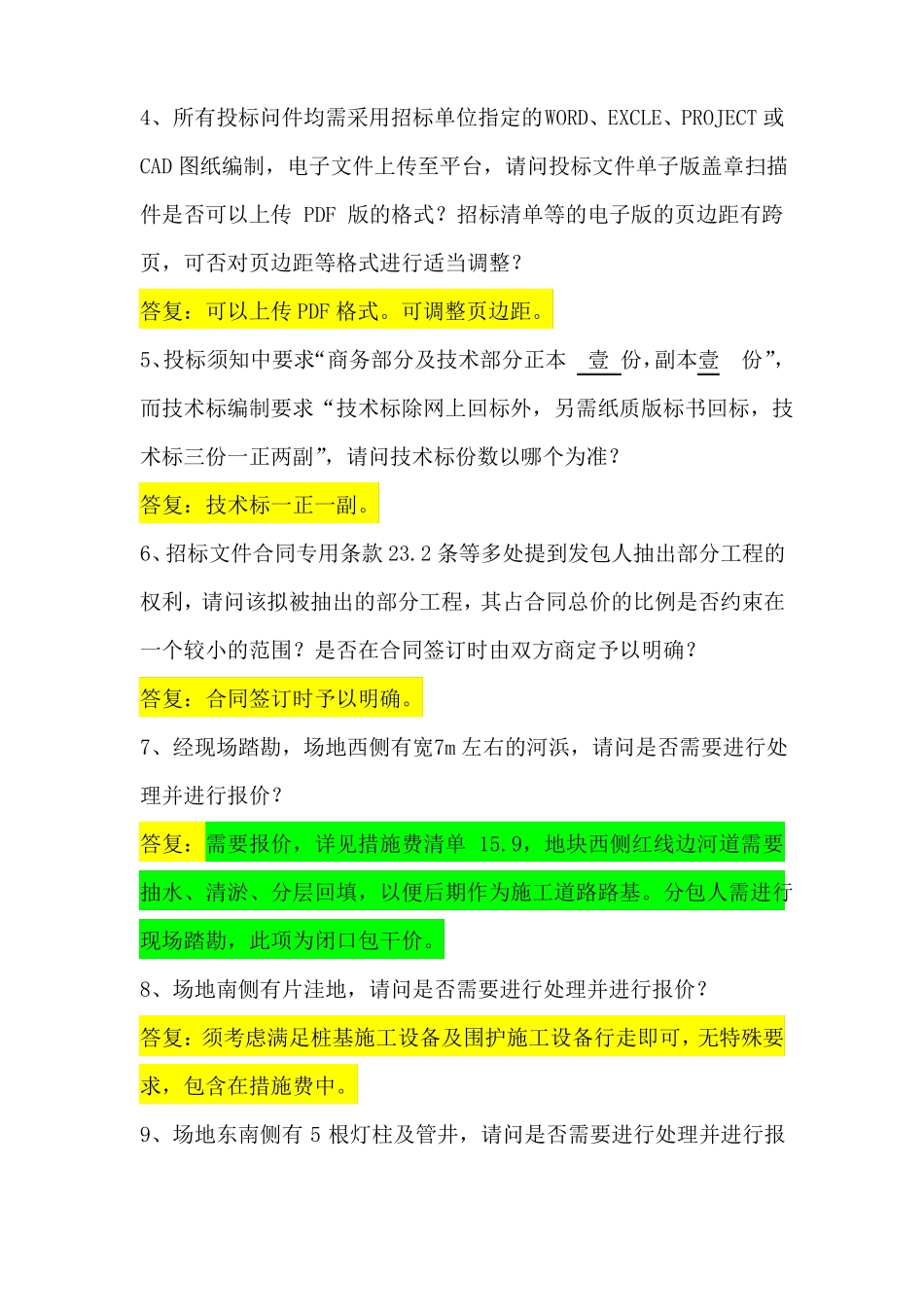

2 亿元),最终商业承兑汇票产生的措施费按合同清单对应价格比例调整,不论对应市场利率是否与报价一致),即 为 6000*(30/5000)=36 万元;4、所有投标问件均需采用招标单位指定的WORD、EXCLE、PROJECT 或CAD 图纸编制,电子文件上传至平台,请问投标文件单子版盖章扫描件是否可以上传 PDF 版的格式
招标清单等的电子版的页边距有跨页,可否对页边距等格式进行适当调整
答复:可以上传 PDF 格式
可调整页边距
5、投标须知中要求“商务部分及技术部分正本壹 份,副本壹份”,而技术标编制要求“技术标除网上回标外,另需纸质版标书回标,技术标三份一正两副”,请问技术标份数以哪个为准
答复:技术标一正
