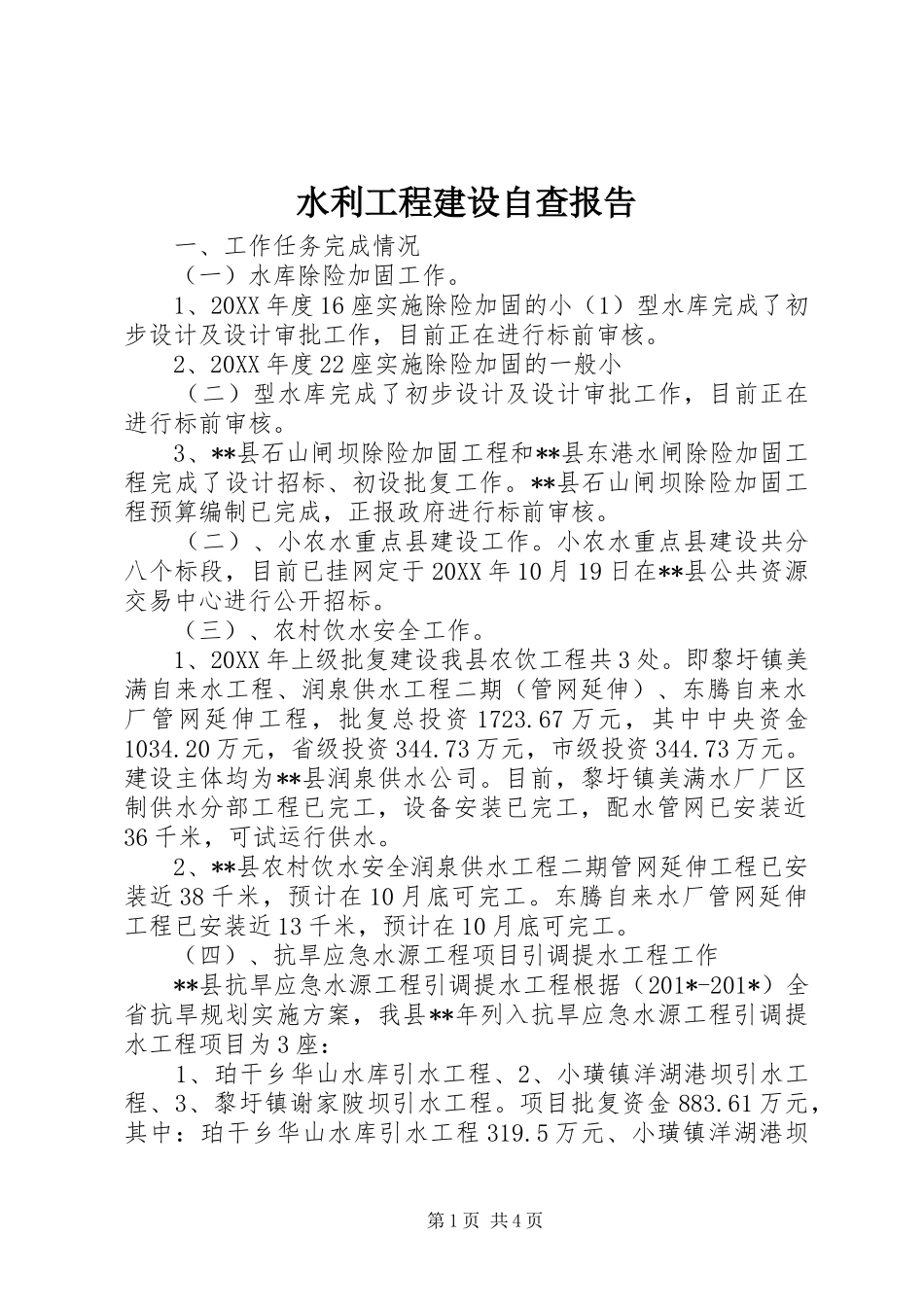

水利工程建设自查报告一、工作任务完成情况(一)水库除险加固工作
1、20XX年度16座实施除险加固的小(1)型水库完成了初步设计及设计审批工作,目前正在进行标前审核
2、20XX年度22座实施除险加固的一般小(二)型水库完成了初步设计及设计审批工作,目前正在进行标前审核
3、**县石山闸坝除险加固工程和**县东港水闸除险加固工程完成了设计招标、初设批复工作
**县石山闸坝除险加固工程预算编制已完成,正报政府进行标前审核
(二)、小农水重点县建设工作
小农水重点县建设共分八个标段,目前已挂网定于20XX年10月19日在**县公共资源交易中心进行公开招标
(三)、农村饮水安全工作
1、20XX年上级批复建设我县农饮工程共3处
即黎圩镇美满自来水工程、润泉供水工程二期(管网延伸)、东腾自来水厂管网延伸工程,批复总投资1723
67万元,其中中央资金1034
20万元,省级投资344
73万元,市级投资344
建设主体均为**县润泉供水公司
目前,黎圩镇美满水厂厂区制供水分部工程已完工,设备安装已完工,配水管网已安装近36千米,可试运行供水
2、**县农村饮水安全润泉供水工程二期管网延伸工程已安装近38千米,预计在10月底可完工
东腾自来水厂管网延伸工程已安装近13千米,预计在10月底可完工
(四)、抗旱应急水源工程项目引调提水工程工作**县抗旱应急水源工程引调提水工程根据(201*-201*)全省抗旱规划实施方案,我县**年列入抗旱应急水源工程引调提水工程项目为3座:1、珀干乡华山水库引水工程、2、小璜镇洋湖港坝引水工程、3、黎圩镇谢家陂坝引水工程

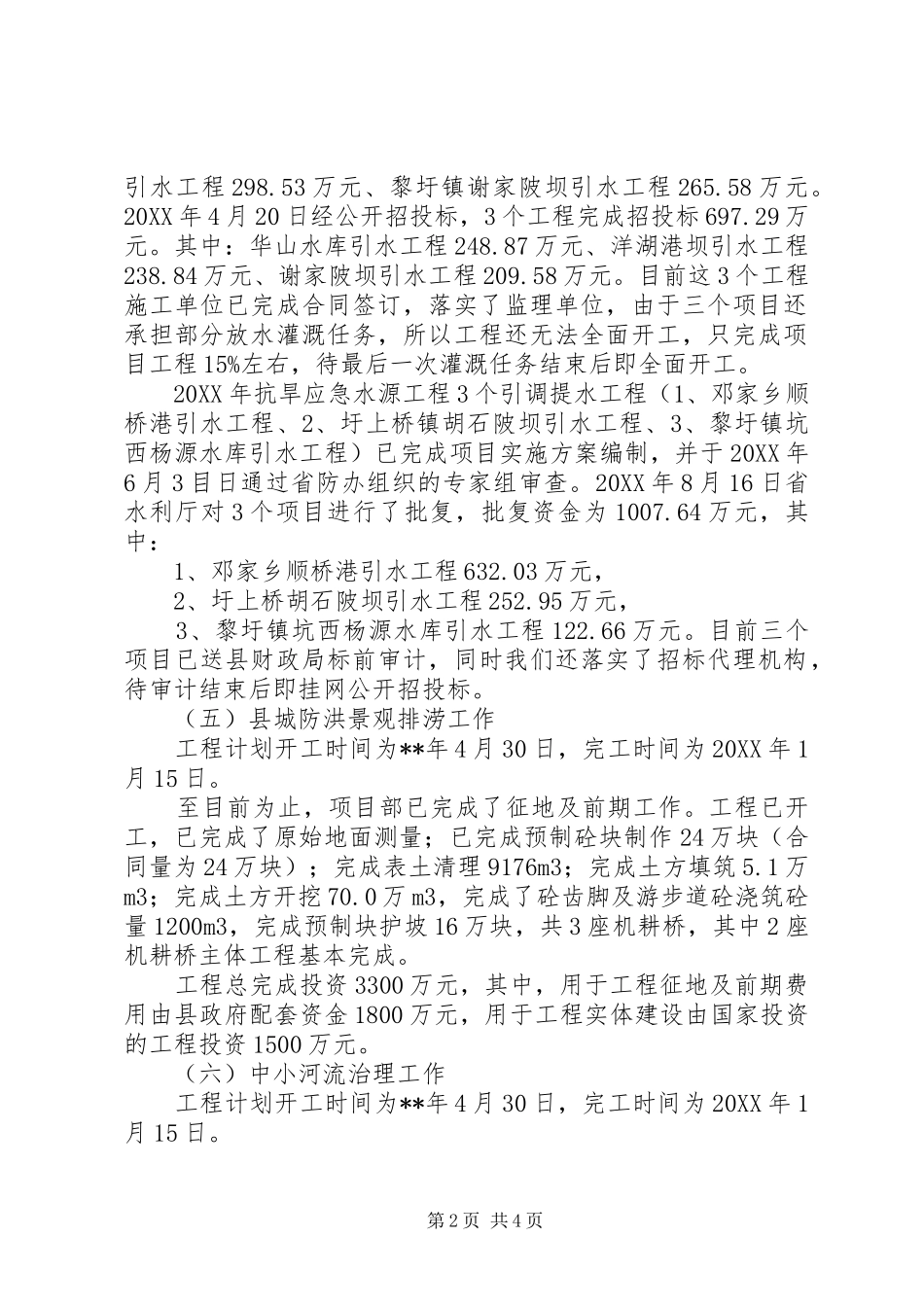

项目批复资金883
61万元,其中:珀干乡华山水库引水工程319
5万元、小璜镇洋湖港坝第1页共4页引水工程298
53万元、黎圩镇谢家陂坝引水工程265
20XX年4月20日经公开招投标,3个工程完成招投标697
