一个土石方工程要求将爆破出来的岩石用来进行回填,粒径要小于200m m 全部用来回填,且回填方量还要大于开挖量 我想请教的是,对于此种岩石爆破,采用何种方式好呢,是多孔小药量还是大药量,最后肯定是要用机械进行二次破碎的 还有一个问题,破碎的石块粒径在200m m 以下,那么分层碾压时控制厚度多少合适呢 采用振动压实机时,分层厚度为250 至350m m ,压实遍数为3 至4 遍 1、石方爆破 石方爆破采用二次爆破法,第一次在基岩上进行爆破;第二次在较大粒径的石块上钻孔爆破,将大石块破碎
1 基岩爆破 爆破流程: 不合格 合格 合格 1
1 基岩面埋藏较浅处 本工程挖方部局部地段基岩面埋藏较浅,甚至裸露地表,挖方时应禁止采用大药量爆破岩体,应尽量采用小药量(炮眼直径为Φ30-Φ42mm、炮眼深度<1
5m 、药量<400gTNT 当量)松动爆破,避免破坏基岩的完整性,降低基岩地基强度和保持边(斜)坡稳定性
第一次爆破后后的岩石粒径不均,部分较大,最大可直径可达 1
5~2m ,为了达到回填要求,需要进行二次爆破

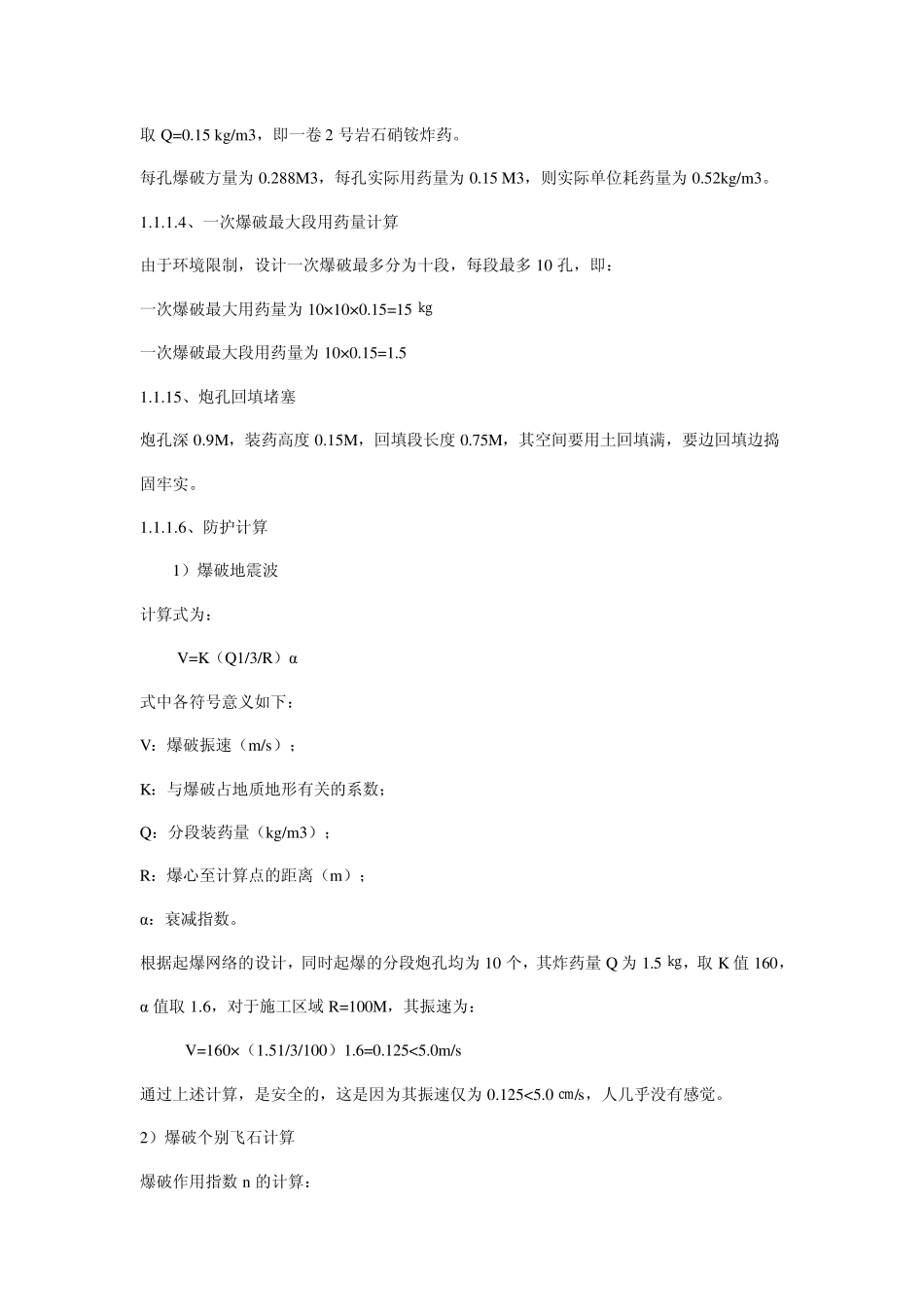

1、爆破参数的选择 石方爆破施工作业拟采用浅孔密眼、少药量松动爆破类型进行爆破作业
主要爆破参数如下: 孔 深:L=1~1
5m; 孔间距:B=1~1
5m; 孔排距:b=1
2m; 孔 径:φ=38~42mm; 最小抵抗线:W=1
2m; 单位耗药量:q=0
30kg/m3; 爆破作用指数:n≤0
2、爆破方法: 石方爆破采用分区域、分台阶由高到低逐层降低(每层厚度约 1
8m)的爆破作业方法,组织人员及设备同时进行施工爆破作业,为了加快施工进度,拟采用多工作面、多设备,循环的施工方法
满足挖运机械设备的出渣需求,从而保证施工工期
在施工中,如遇雨天或其它原因导致炮孔积水,设计采用具有抗水性
