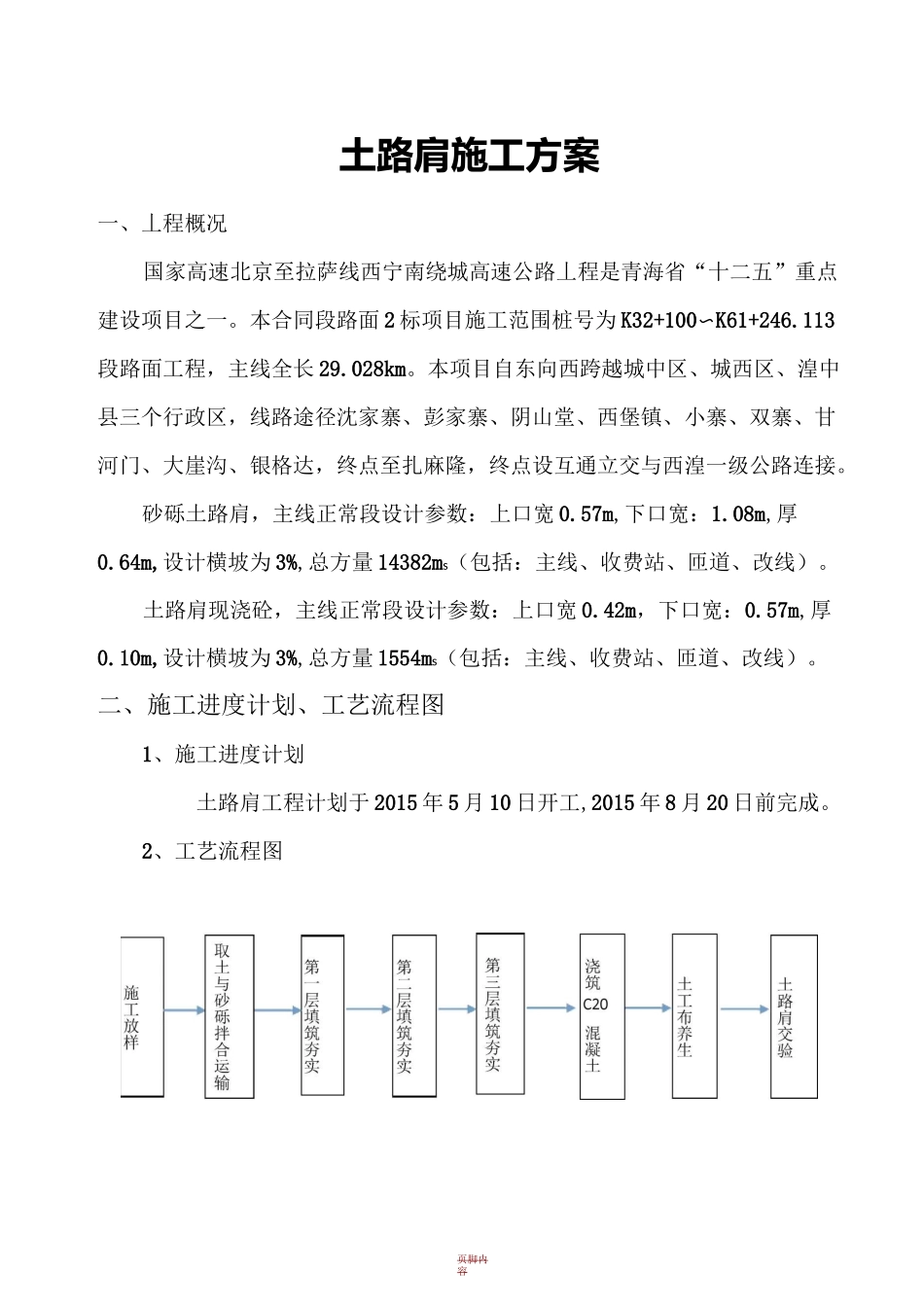

页脚内容土路肩施工方案一、丄程概况国家高速北京至拉萨线西宁南绕城高速公路丄程是青海省“十二五”重点建设项目之一
本合同段路面 2 标项目施工范围桩号为 K32+100〜K61+246
113段路面工程,主线全长 29
本项目自东向西跨越城中区、城西区、湟中县三个行政区,线路途径沈家寨、彭家寨、阴山堂、西堡镇、小寨、双寨、甘河门、大崖沟、银格达,终点至扎麻隆,终点设互通立交与西湟一级公路连接
砂砾土路肩,主线正常段设计参数:上口宽 0
57m,下口宽:1
08m,厚0
64m,设计横坡为 3%,总方量 14382ms(包括:主线、收费站、匝道、改线)
土路肩现浇砼,主线正常段设计参数:上口宽 0
42m,下口宽:0
57m,厚0
10m,设计横坡为 3%,总方量 1554ms(包括:主线、收费站、匝道、改线)
二、施工进度计划、工艺流程图1、施工进度计划土路肩工程计划于 2015 年 5 月 10 日开工,2015 年 8 月 20 日前完成

2、工艺流程图页脚内容三、人员、机械设备配置一)人员机械准备情况序号姓名分工职责组员备注1任博君总指挥1负责整体施工的全面工作总结2唐心能技术负责1施工各项技术负责人3王杰业安全负责1现场安全总负责4李军质量负责1现场质量总负责5罗革平现场负责1施工现场总负责6张春勇技术组4负责技术交底,对整个施工过程进行技术指导,负责现场质量检测7李海江试验组7负责原材料质量、混合料质量、现场压实度检测等8秦旭朝测量组7负责测量放样、松铺系数测定及夯实后的高程、横坡、宽度检测9张科卫拌合组8负责砂砾土拌制10李建平运输组20负责将砂砾土及时运到施工现场11刘渊填筑组22负责填筑砂砾土及对不合格地方进仃处理12李涛夯实组6负责砂砾土的夯实一)现场机械准备情况小型振动夯 2 台、自动输送机 1 台、洒水车 1 台、小型运输车 5 辆二)现场人
