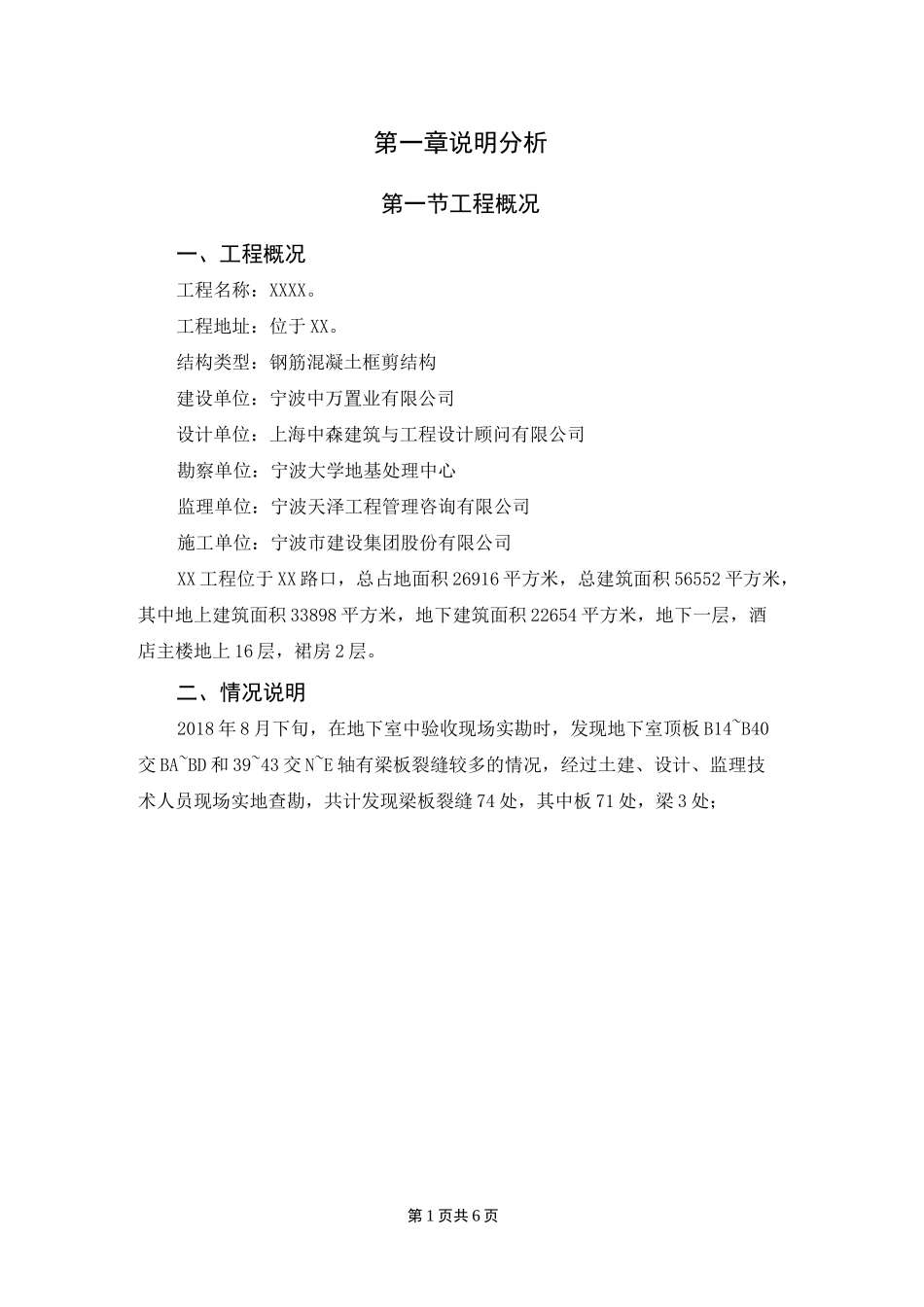

第 1 页共 6 页第一章说明分析第一节工程概况一、工程概况工程名称:XXXX
工程地址:位于 XX
结构类型:钢筋混凝土框剪结构建设单位:宁波中万置业有限公司设计单位:上海中森建筑与工程设计顾问有限公司勘察单位:宁波大学地基处理中心监理单位:宁波天泽工程管理咨询有限公司施工单位:宁波市建设集团股份有限公司XX 工程位于 XX 路口,总占地面积 26916 平方米,总建筑面积 56552 平方米,其中地上建筑面积 33898 平方米,地下建筑面积 22654 平方米,地下一层,酒店主楼地上 16 层,裙房 2 层

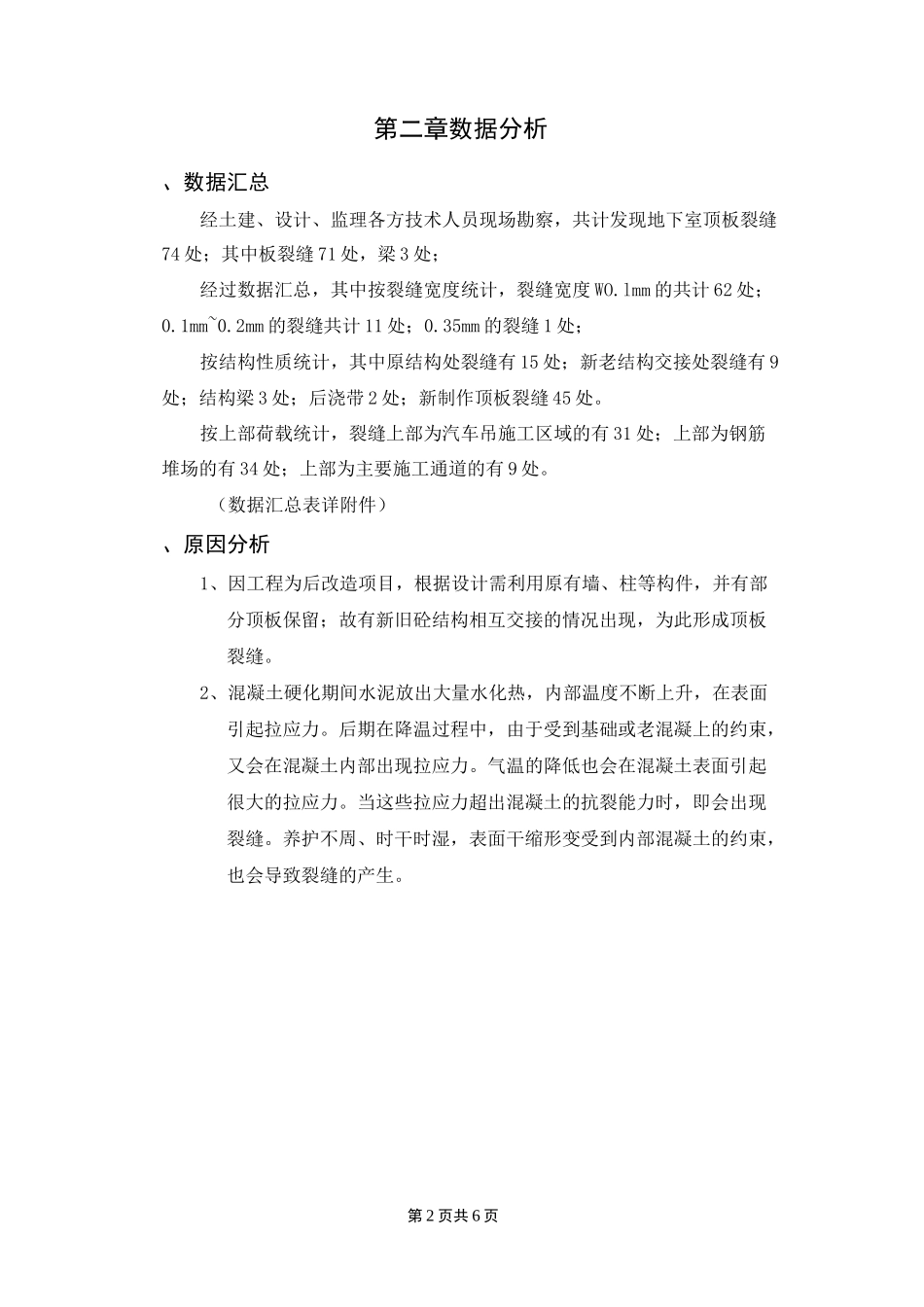

二、情况说明2018 年 8 月下旬,在地下室中验收现场实勘时,发现地下室顶板 B14~B40交 BA~BD 和 39~43 交 N~E 轴有梁板裂缝较多的情况,经过土建、设计、监理技术人员现场实地查勘,共计发现梁板裂缝 74 处,其中板 71 处,梁 3 处;第 2 页共 6 页第二章数据分析、数据汇总经土建、设计、监理各方技术人员现场勘察,共计发现地下室顶板裂缝74 处;其中板裂缝 71 处,梁 3 处;经过数据汇总,其中按裂缝宽度统计,裂缝宽度 WO
lmm 的共计 62 处;0
2mm 的裂缝共计 11 处;0
35mm 的裂缝 1 处;按结构性质统计,其中原结构处裂缝有 15 处;新老结构交接处裂缝有 9处;结构梁 3 处;后浇带 2 处;新制作顶板裂缝 45 处
按上部荷载统计,裂缝上部为汽车吊施工区域的有 31 处;上部为钢筋堆场的有 34 处;上部为主要施工通道的有 9 处
(数据汇总表详附件)、原因分析1、因工程为后改造项目,根据设计需利用原有墙、柱等构件,并有部分顶板保留;故有新旧砼结构相互交接的情况出现,为此形成顶板裂缝
2、混凝土硬化期间水泥放出大量水化热,内部温度不断上升,在表面引起拉应力
后期在降温过程中,由于受到基础或老混
