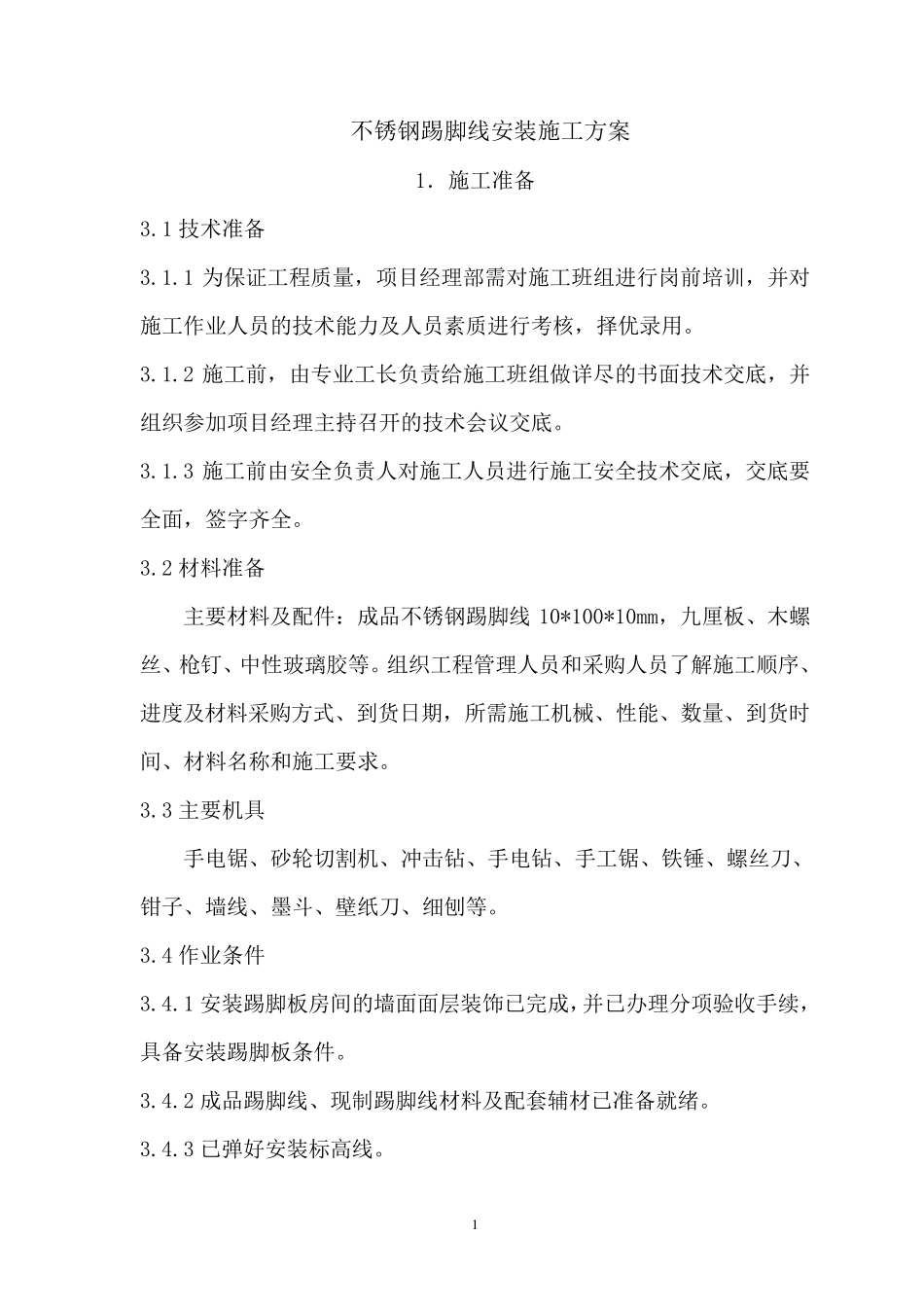

1 不锈钢踢脚线安装施工方案 1.施工准备 3
1 技术准备 3
1 为保证工程质量,项目经理部需对施工班组进行岗前培训,并对施工作业人员的技术能力及人员素质进行考核,择优录用
2 施工前,由专业工长负责给施工班组做详尽的书面技术交底,并组织参加项目经理主持召开的技术会议交底
3 施工前由安全负责人对施工人员进行施工安全技术交底,交底要全面,签字齐全
2 材料准备 主要材料及配件:成品不锈钢踢脚线10*100*10mm,九厘板、木螺丝、枪钉、中性玻璃胶等
组织工程管理人员和采购人员了解施工顺序、进度及材料采购方式、到货日期,所需施工机械、性能、数量、到货时间、材料名称和施工要求
3 主要机具 手电锯、砂轮切割机、冲击钻、手电钻、手工锯、铁锤、螺丝刀、钳子、墙线、墨斗、壁纸刀、细刨等
4 作业条件 3
1 安装踢脚板房间的墙面面层装饰已完成,并已办理分项验收 手续 ,具备安装踢脚板条件
2 成品踢脚线、现 制 踢脚线材料及配套 辅 材已准备就 绪
3 已弹 好 安装标 高 线
4 临时用电已接到位,能满足施工要求

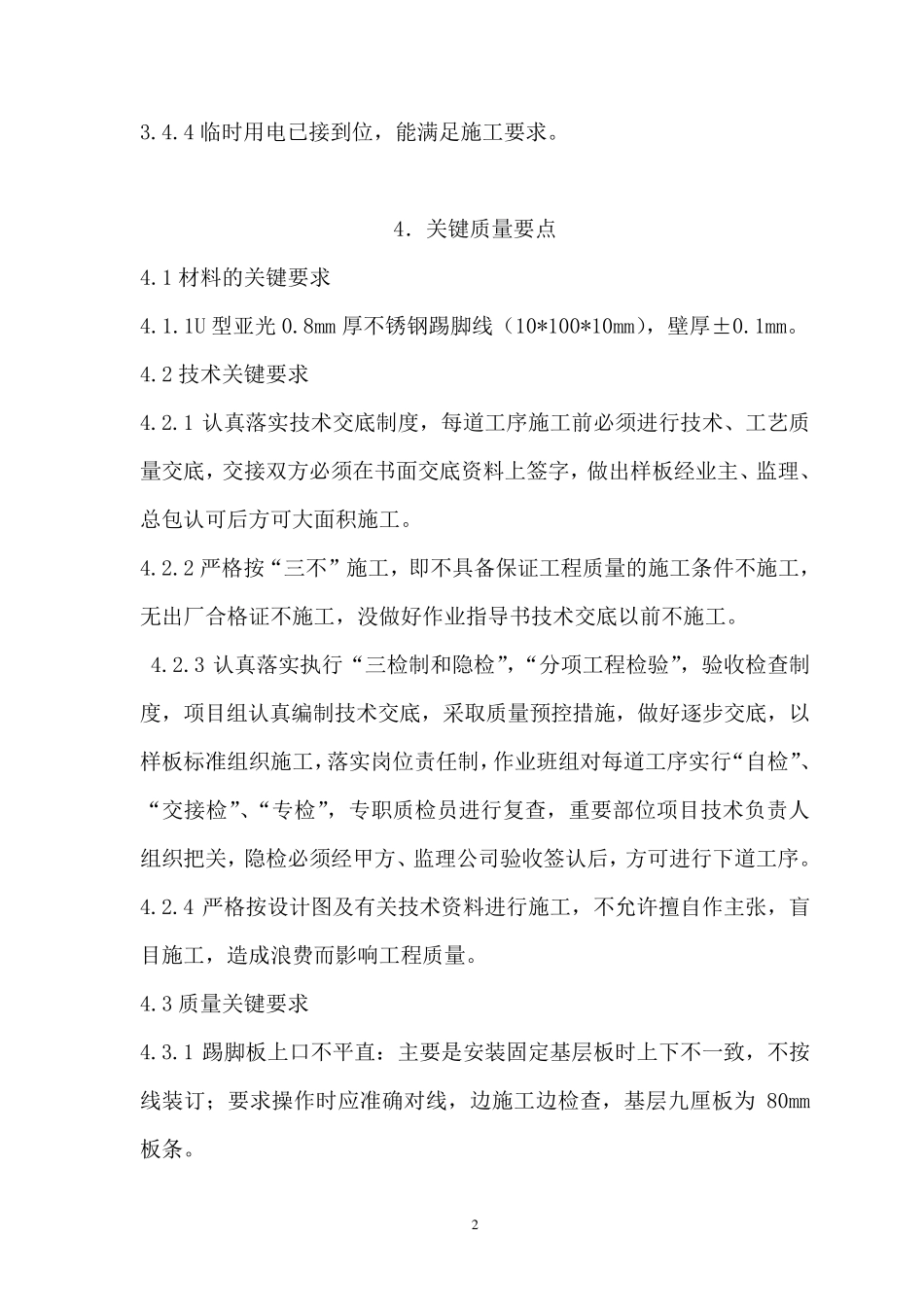

4.关键质量要点 4
1 材料的关键要求 4
1U 型亚光0
8mm 厚不锈钢踢脚线(10*100*10mm),壁厚±0
2 技术关键要求 4

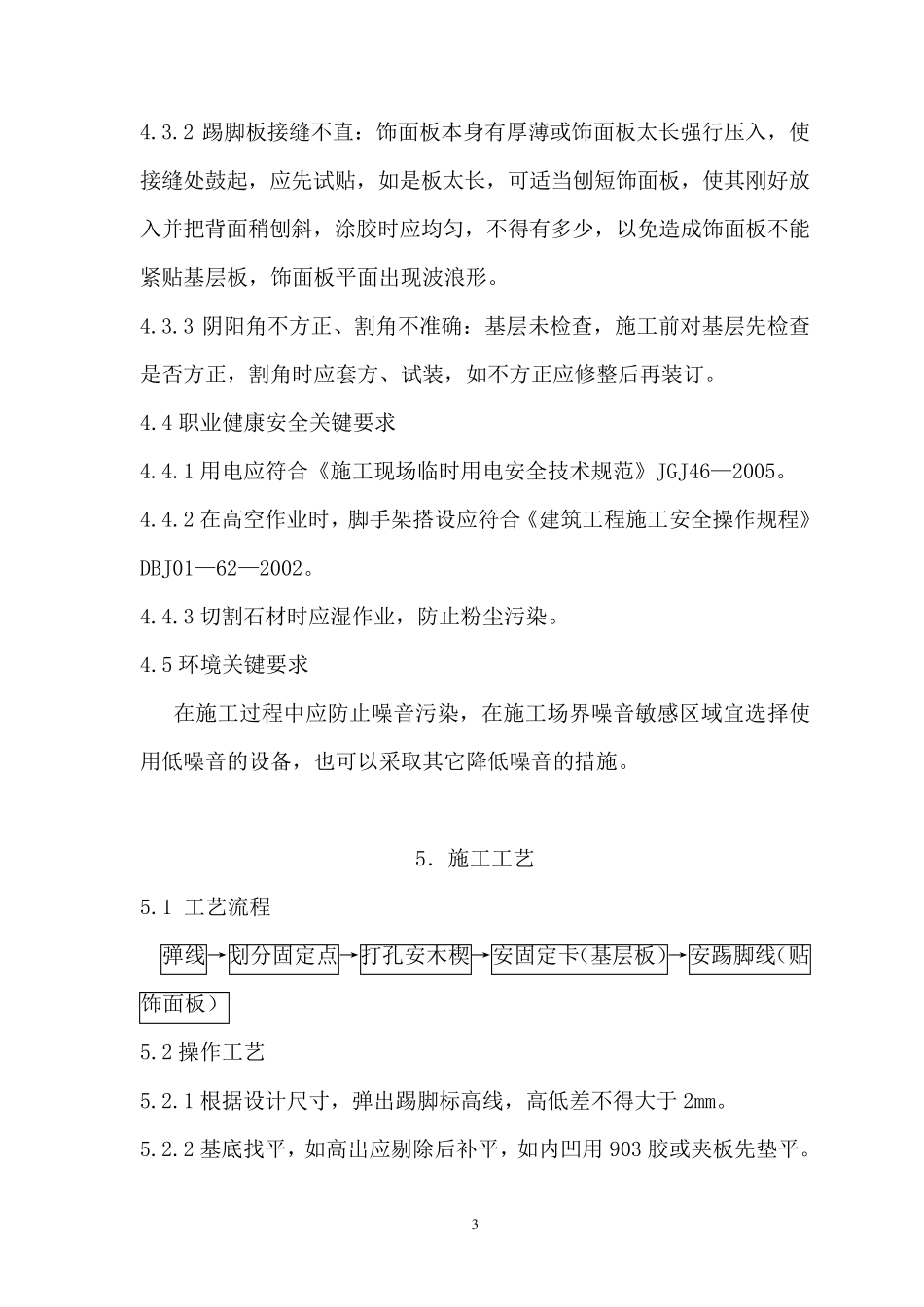

1 认真落实技术交底制度,每道工序施工前必须进行技术、工艺质量交底,交接双方必须在书面交底资料上签字,做出样板经业主、监理、总包认可后方可大面积施工
2 严格按“三不”施工,即不具备保证工程质量的施工条件不施工,无出厂合格证不施工,没做好作业指导书技术交底以前不施工
3 认真落实执行“三检制和隐检”,“分项工程检验”,验收检查制度,项目组认真编制技术交底,采取质量预控措施,做好逐步交底,以样板标准组织
