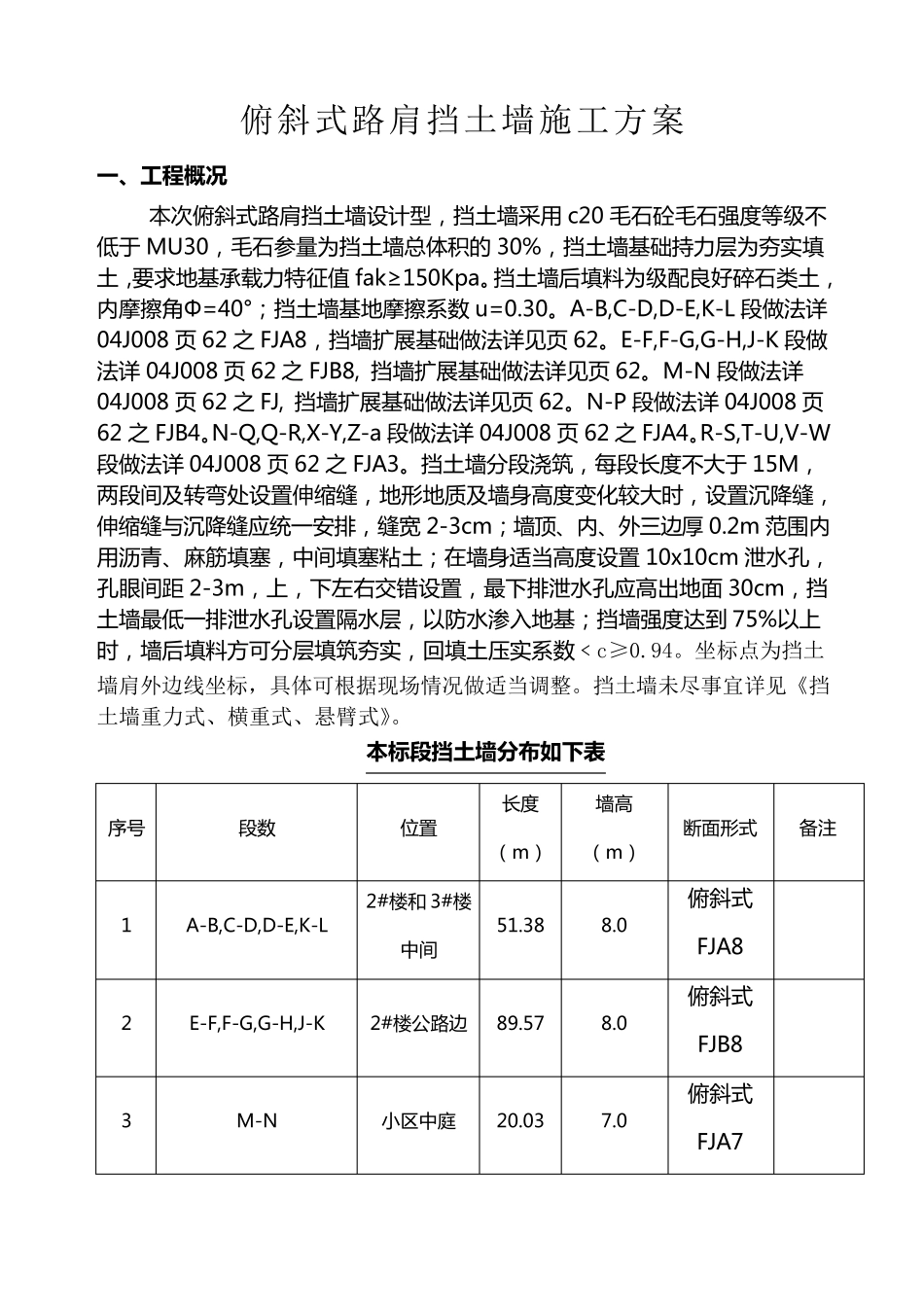

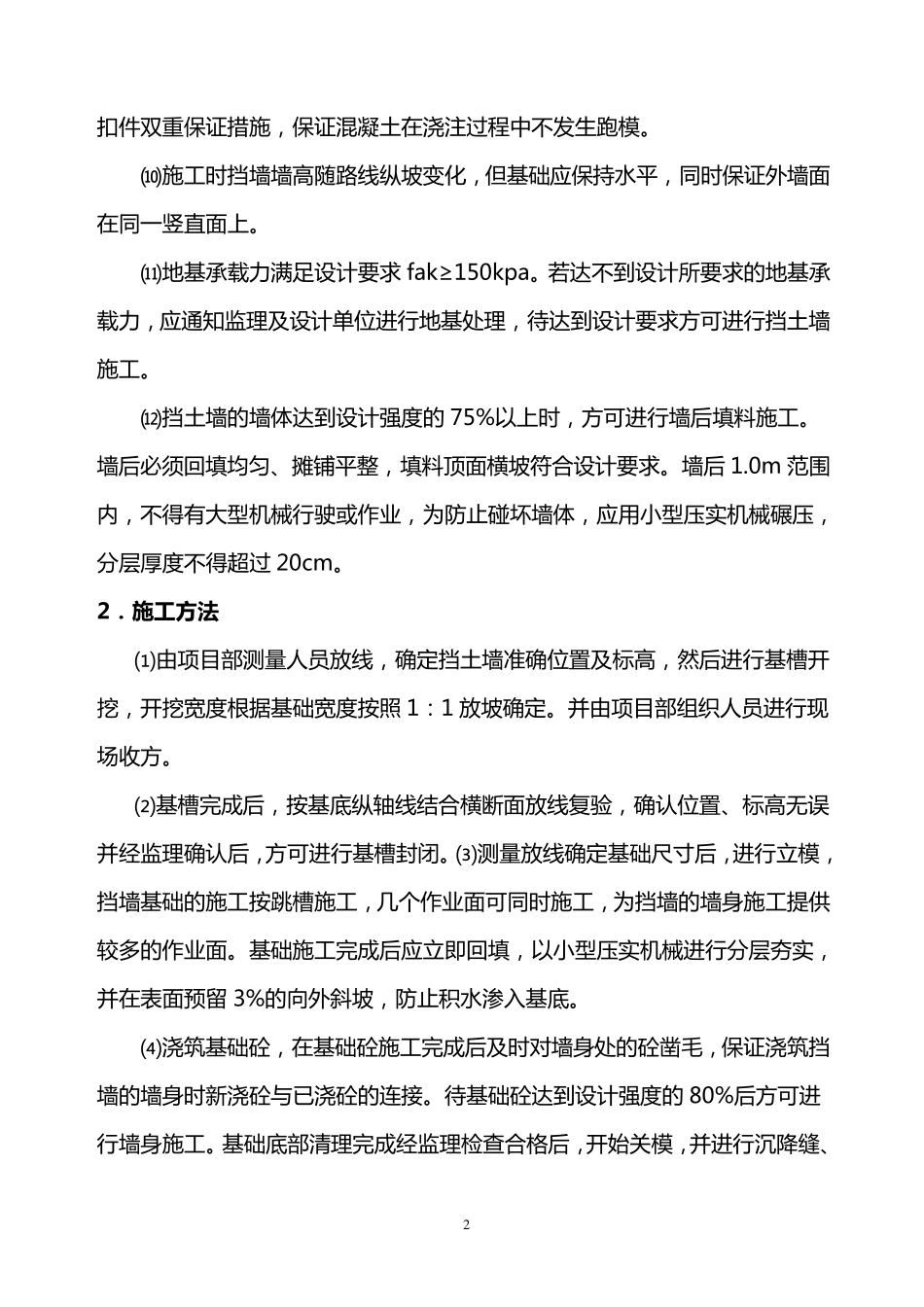

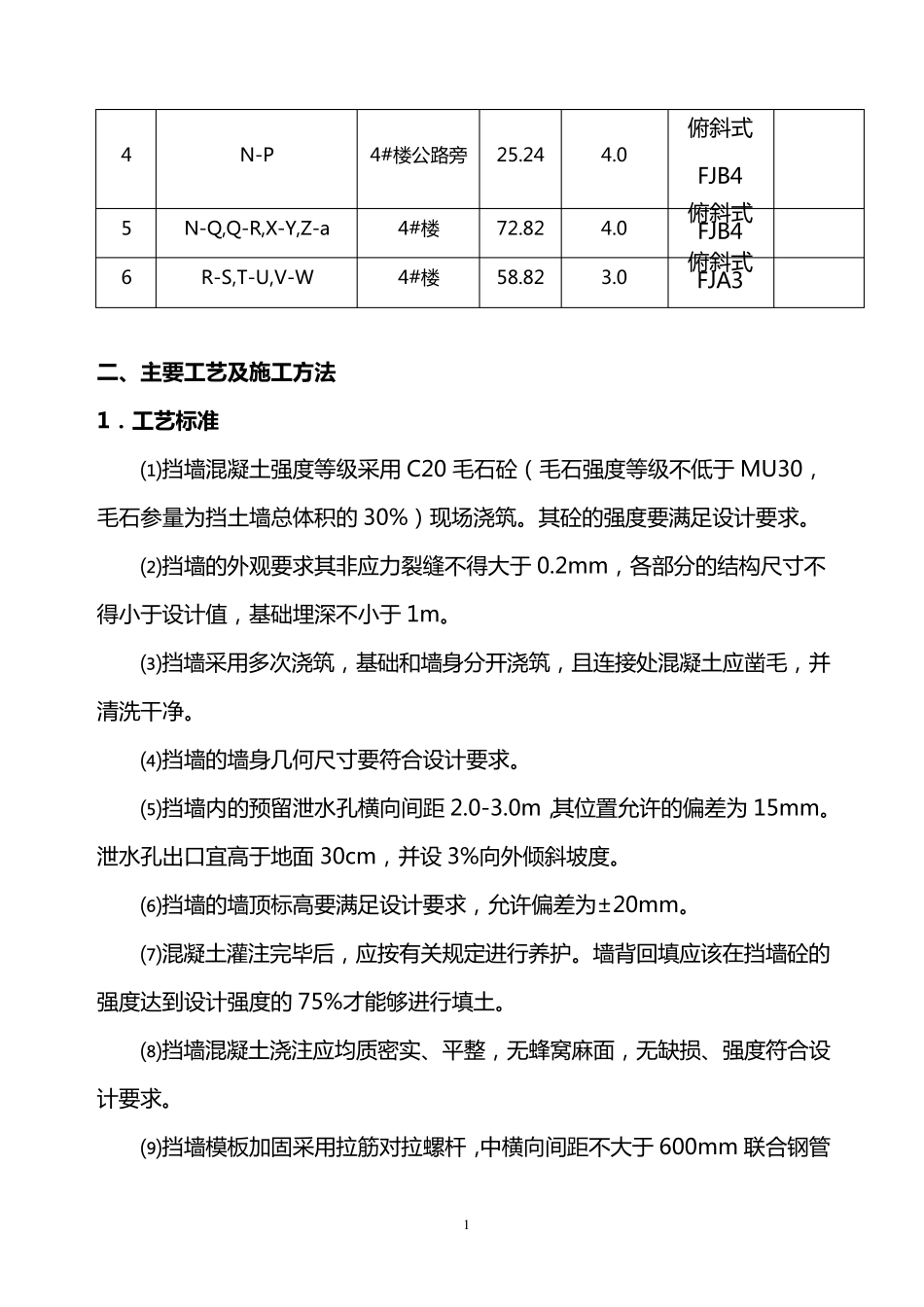

俯斜式路肩挡土墙施工方案 一 、工程概况 本 次 俯 斜 式 路 肩 挡 土 墙 设 计 型 , 挡 土 墙 采 用 c20 毛 石 砼 毛 石 强 度 等 级 不低 于 MU30, 毛 石 参 量 为 挡 土 墙 总 体 积 的 30%, 挡 土 墙 基 础 持 力 层 为 夯 实 填土 ,要 求 地 基 承 载 力 特 征 值 fak≥150Kpa。挡 土 墙 后 填 料 为 级 配 良 好 碎 石 类 土 ,内 摩 擦 角 Φ=40°; 挡 土 墙 基 地 摩 擦 系 数 u=0.30。 A-B,C-D,D-E,K-L 段 做 法 详04J008 页 62 之 FJA8, 挡 墙 扩 展 基 础 做 法 详 见 页 62。 E-F,F-G,G-H,J-K 段 做法 详 04J008 页 62 之 FJB8, 挡 墙 扩 展 基 础 做 法 详 见 页 62。 M-N 段 做 法 详04J008 页 62 之 FJ, 挡 墙 扩 展 基 础 做 法 详 见 页 62。 N-P 段 做 法 详 04J008 页62 之 FJB4。N-Q,Q-R,X-Y,Z-a 段 做 法 详 04J008 页 62 之 FJA4。R-S,T-U,V-W段 做 法 详 04J008 页 62 之 FJA3。 挡 土 墙 分 段 浇 筑 , 每 段 长 度 不 大 于 15M,两 段 间 及 转 弯 处 设 置 伸 缩 缝 , 地 形 地 质 及 墙 身 高 度 变 化 较 大 时 , 设 置 沉 降 缝 ,伸 缩 缝 与 沉 降 缝 应 统 一 安 排 , 缝 宽 2-3cm; 墙 顶 、内 、外三边厚 0.2m 范围内用 沥青、麻筋填 塞, 中间 填 塞粘土 ; 在墙 身 适当高 度 设 置 10x10cm 泄水 孔 ,孔 眼 间 距 2-3m, 上 , 下 左 右 交 错 设 置 , 最 下 排 泄水 孔 应 高 出 地 面 30cm, 挡土 墙 最 低 一 排 泄水 孔 设 置 隔 水 层 , 以 防 水 渗 入 地 基 ; 挡 墙 强 度 达 到 75%以 上时 , 墙 后 填 料 方 可 分 层 填 筑 夯 实 , 回 填 土 压 实 系 数 ﹤c≥0.94。坐标点为挡土墙肩外边线坐标,具体可根据现场情况做适当调整。挡土墙未尽事宜详见《挡土墙重力式、横重式、悬臂式》。 本标段挡土墙分布如下表 序 号 段 数 位 置 长 度 ( m) 墙 高 ( m) 断 面 形 式 备 注 1 A-B,C-D,D-E,K-L 2#楼 和3#楼中间 51.38 8.0 俯 斜 式 FJA8 2 E-F,F-G,G-H,J-K 2#楼 公...
