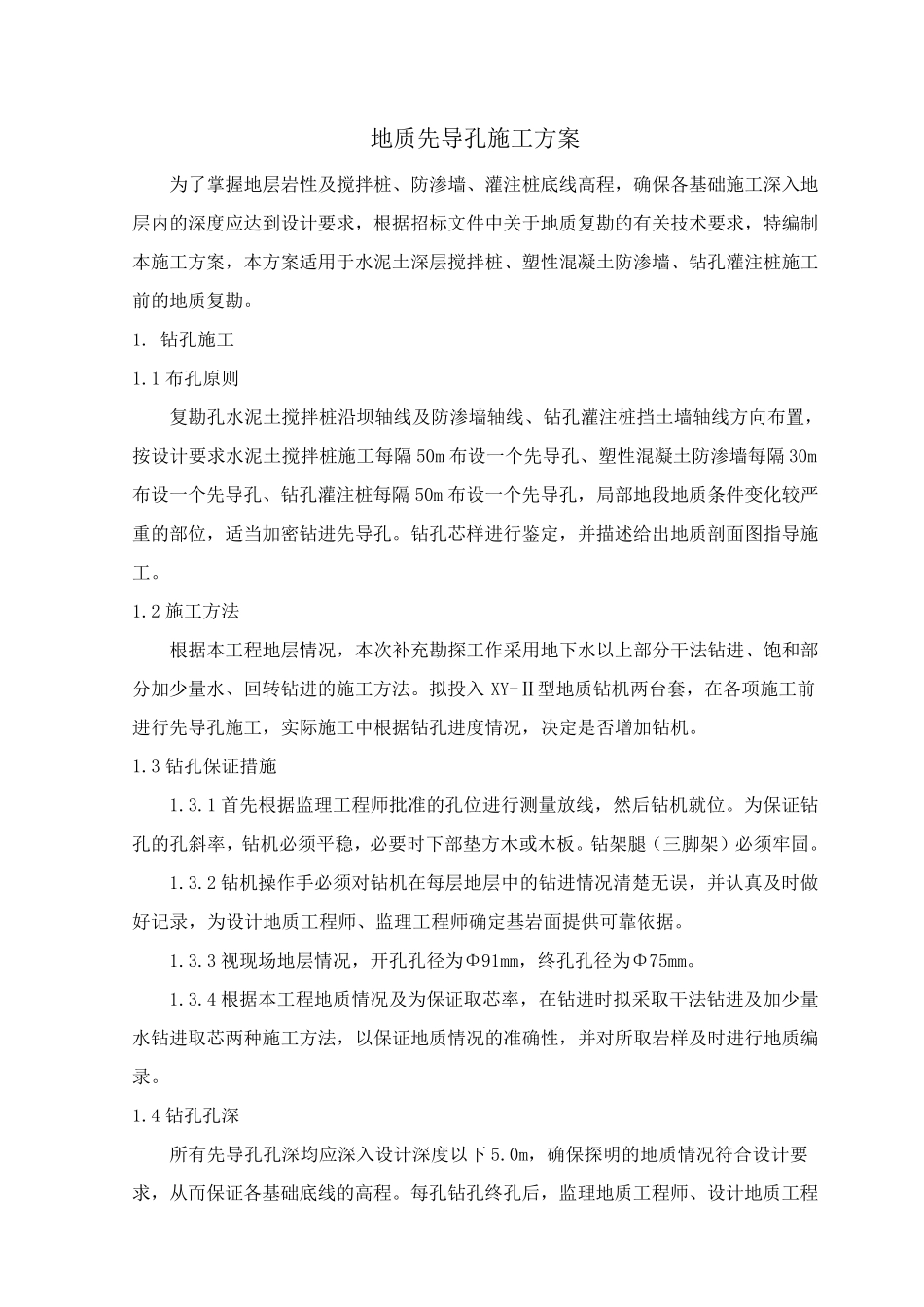

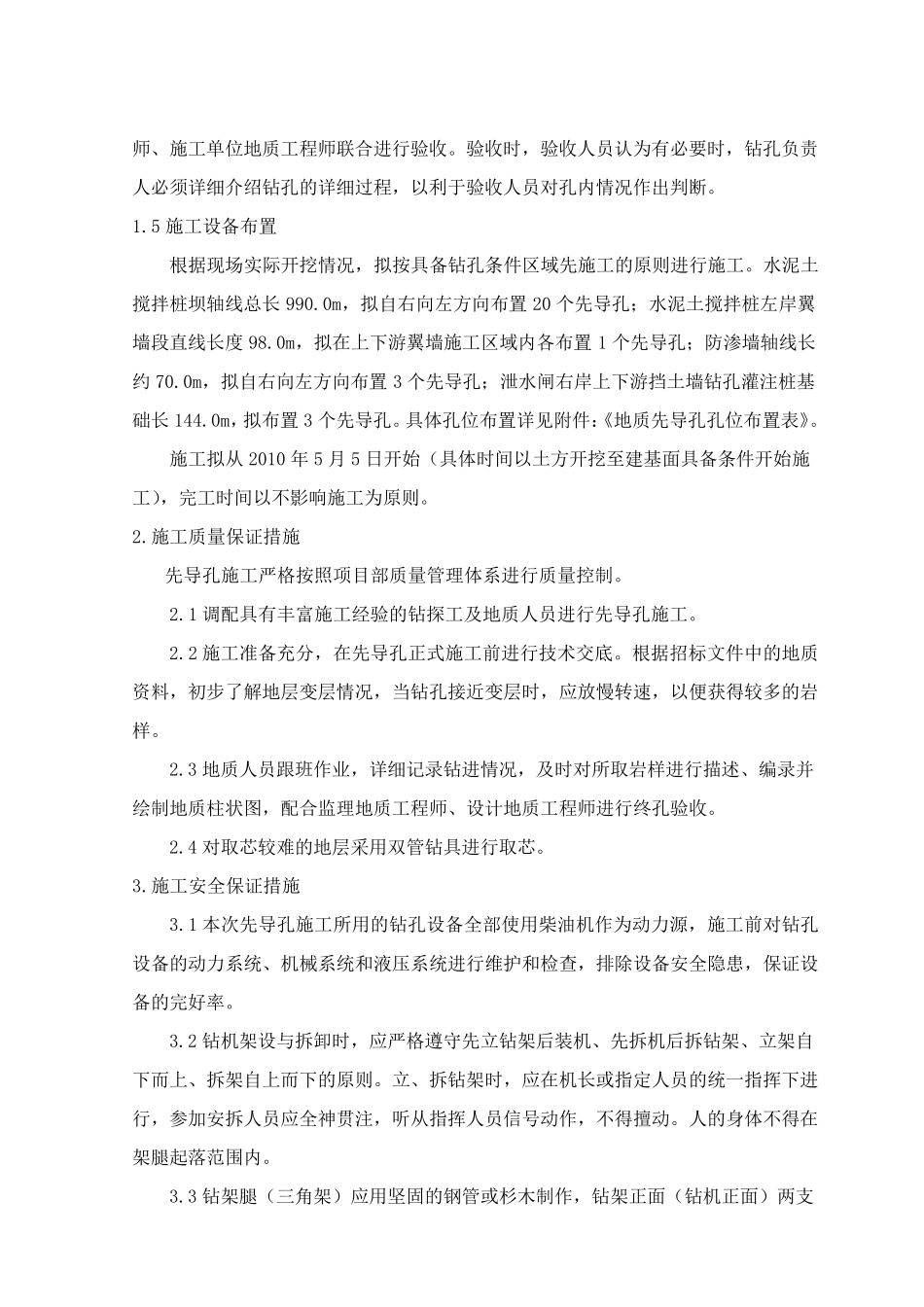

南水北调中线一期 汉江兴隆水利枢纽工程泄水闸土建及金结、机电安装工程 合同编号:HBNSBD- XL01-2009-04 地质先导孔施工方案 中国水利水电第五工程局有限公司兴隆项目部 2 0 1 0 年 4 月 2 2 日 地 质 先 导 孔 施 工 方 案 为 了 掌 握 地 层 岩 性 及 搅 拌 桩 、 防 渗 墙 、 灌 注 桩 底 线 高 程 , 确 保 各 基 础 施 工 深 入 地层 内 的 深 度 应 达 到 设 计 要 求 , 根 据 招 标 文 件 中 关 于 地 质 复 勘 的 有 关 技 术 要 求 , 特 编 制本 施 工 方 案 , 本 方 案 适 用 于 水 泥 土 深 层 搅 拌 桩 、 塑 性 混 凝 土 防 渗 墙 、 钻 孔 灌 注 桩 施 工前 的 地 质 复 勘 。 1. 钻 孔 施 工 1.1 布 孔 原 则 复 勘 孔 水 泥 土 搅 拌 桩 沿 坝 轴 线 及 防 渗 墙 轴 线 、 钻 孔 灌 注 桩 挡 土 墙 轴 线 方 向 布 置 ,按 设 计 要 求 水 泥 土 搅 拌 桩 施 工 每 隔 50m 布 设 一 个 先 导 孔 、 塑 性 混 凝 土 防 渗 墙 每 隔 30m布 设 一 个 先 导 孔 、 钻 孔 灌 注 桩 每 隔 50m 布 设 一 个 先 导 孔 , 局 部 地 段 地 质 条 件 变 化 较 严重 的 部 位 , 适 当 加 密 钻 进 先 导 孔 。 钻 孔 芯 样 进 行 鉴 定 , 并 描 述 给 出 地 质 剖 面 图 指 导 施工 。 1.2 施 工 方 法 根 据 本 工 程 地 层 情 况 , 本 次 补 充 勘 探 工 作 采 用 地 下水 以上部 分干法 钻 进 、 饱和部分加 少量水 、 回转钻 进 的 施 工 方 法 。 拟投入XY-Ⅱ型地 质 钻 机两台套, 在各 项施 工 前进 行 先 导 孔 施 工 , 实际施 工 中 根 据 钻 孔 进 度 情 况 , 决定 是否增加 钻 机。 1.3 钻 孔 保 证措施 1.3.1 首先 根 据 监理工 程 师批准的 孔 位 进 行 测量放线 , 然后钻 机就位 。 为 保 证钻孔 的 孔 斜率, 钻 机必须平稳, 必要 时下部 垫方 木或木板。 钻 架腿(三脚架)必须牢固。 1.3.2 钻 机操作 手必须对钻 机在每 层 地 层 中 的 钻 进 情 况 清楚无误, 并 认真...
