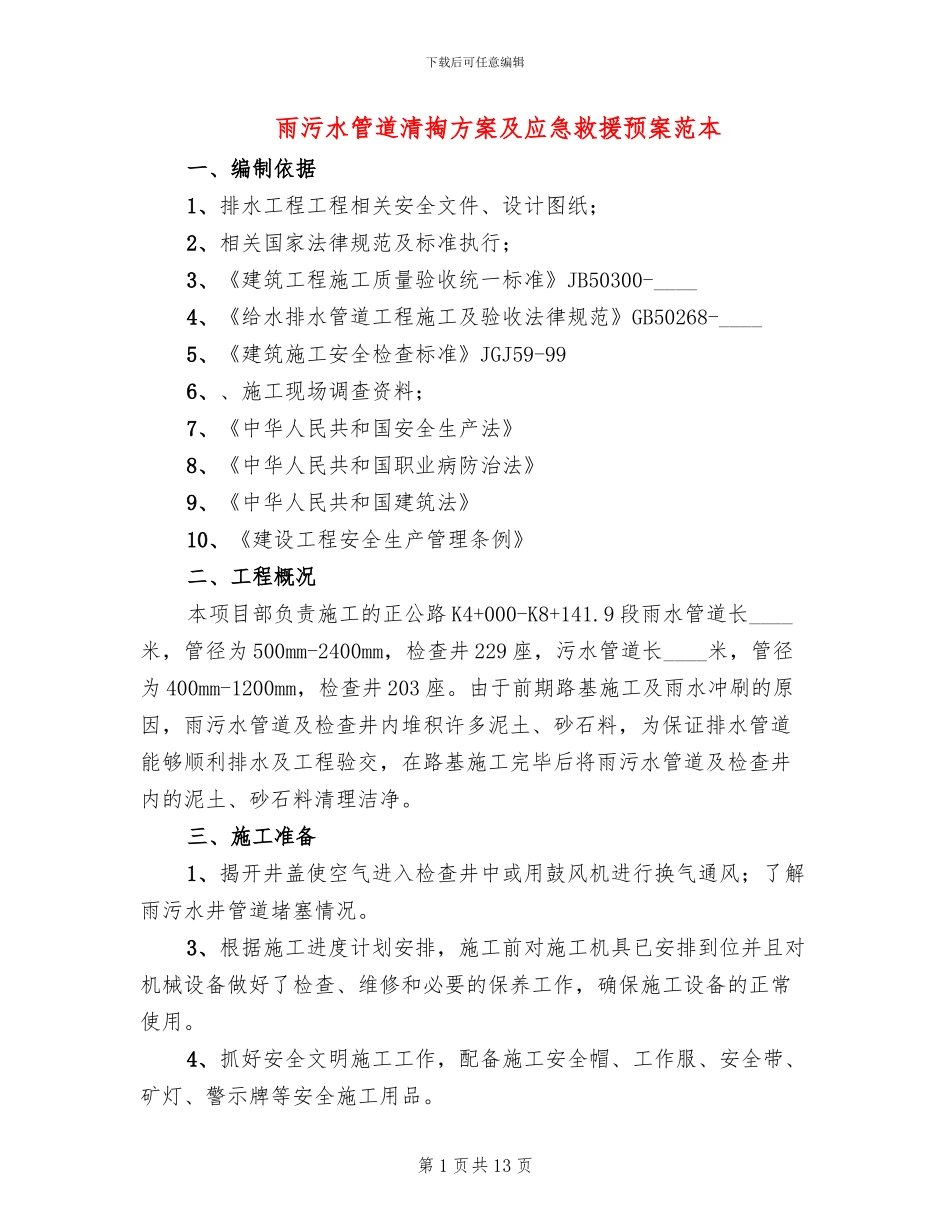

下载后可任意编辑雨污水管道清掏方案及应急救援预案范本一、编制依据1、排水工程工程相关安全文件、设计图纸;2、相关国家法律规范及标准执行;3、《建筑工程施工质量验收统一标准》JB50300-____4、《给水排水管道工程施工及验收法律规范》GB50268-____5、《建筑施工安全检查标准》JGJ59-996、、施工现场调查资料;7、《中华人民共和国安全生产法》8、《中华人民共和国职业病防治法》9、《中华人民共和国建筑法》10、《建设工程安全生产管理条例》二、工程概况本项目部负责施工的正公路 K4+000-K8+141
9 段雨水管道长____米,管径为 500mm-2400mm,检查井 229 座,污水管道长____米,管径为 400mm-1200mm,检查井 203 座
由于前期路基施工及雨水冲刷的原因,雨污水管道及检查井内堆积许多泥土、砂石料,为保证排水管道能够顺利排水及工程验交,在路基施工完毕后将雨污水管道及检查井内的泥土、砂石料清理洁净
三、施工准备1、揭开井盖使空气进入检查井中或用鼓风机进行换气通风;了解雨污水井管道堵塞情况
3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用
4、抓好安全文明施工工作,配备施工安全帽、工作服、安全带、矿灯、警示牌等安全施工用品

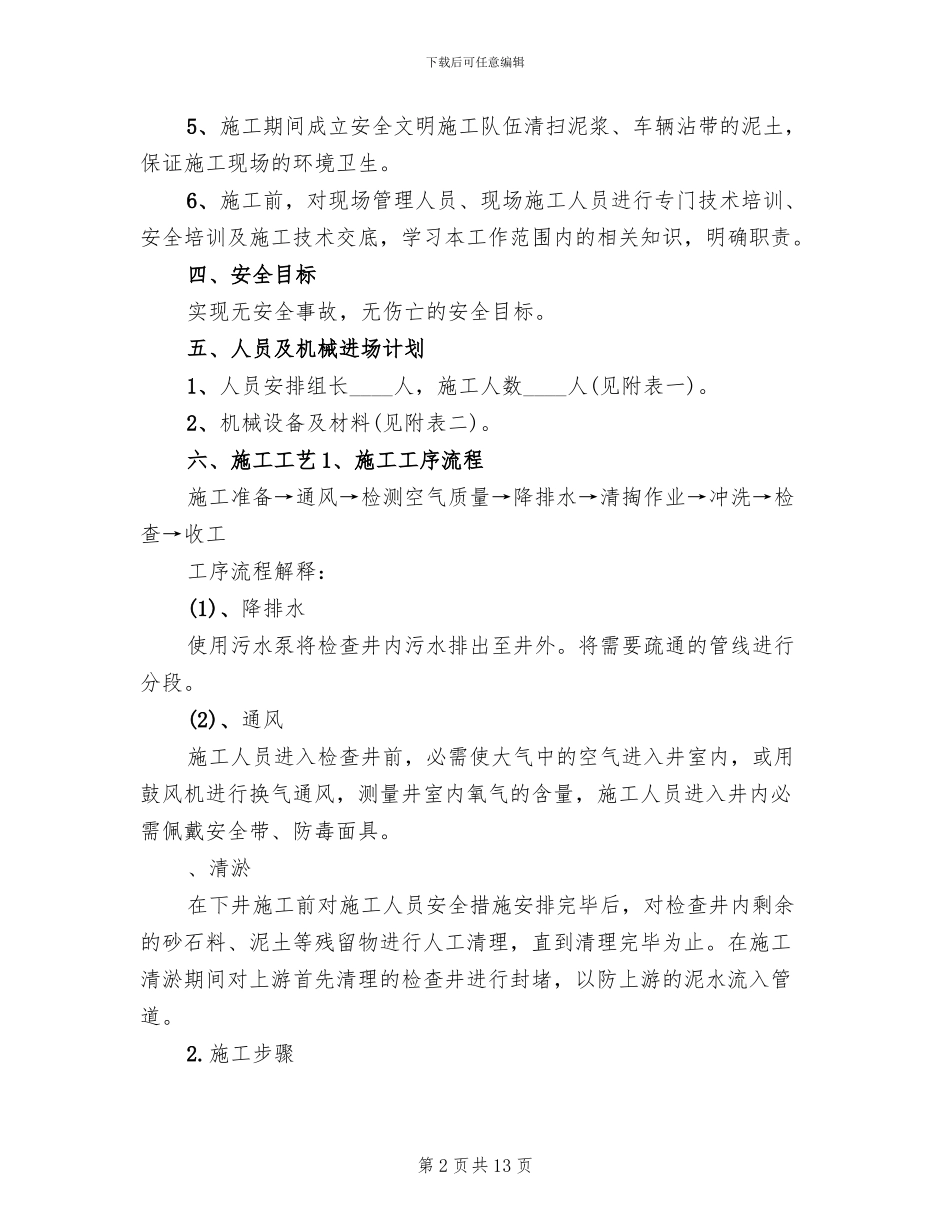

第 1 页共 13 页下载后可任意编辑5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土,保证施工现场的环境卫生
6、施工前,对现场管理人员、现场施工人员进行专门技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责
四、安全目标实现无安全事故,无伤亡的安全目标
五、人员及机械进场计划1、人员安排组长____人,施工人数____人(见附表一)
2、机械设备及材料(见附表二)

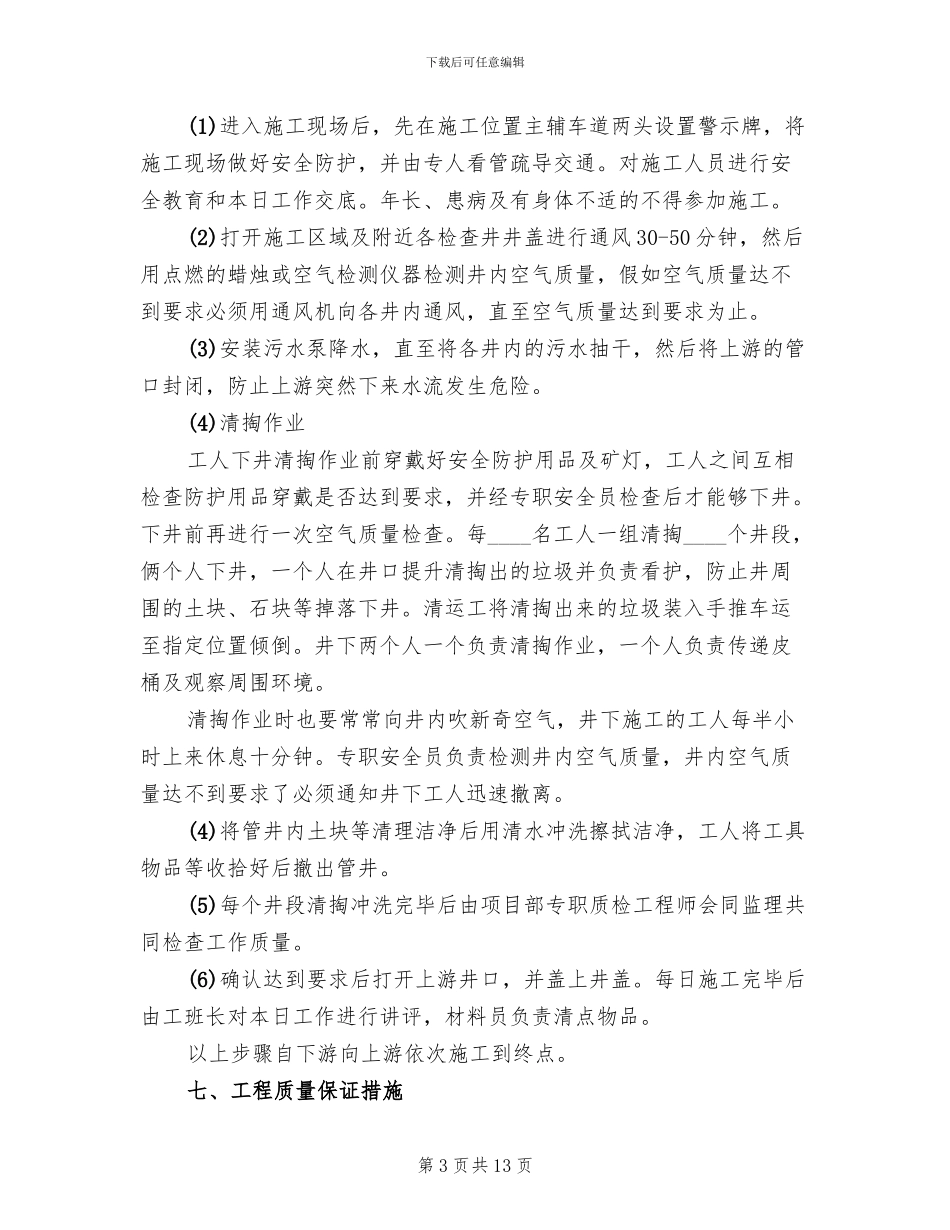

六、施工工艺 1、施工工序流程施工准备→
