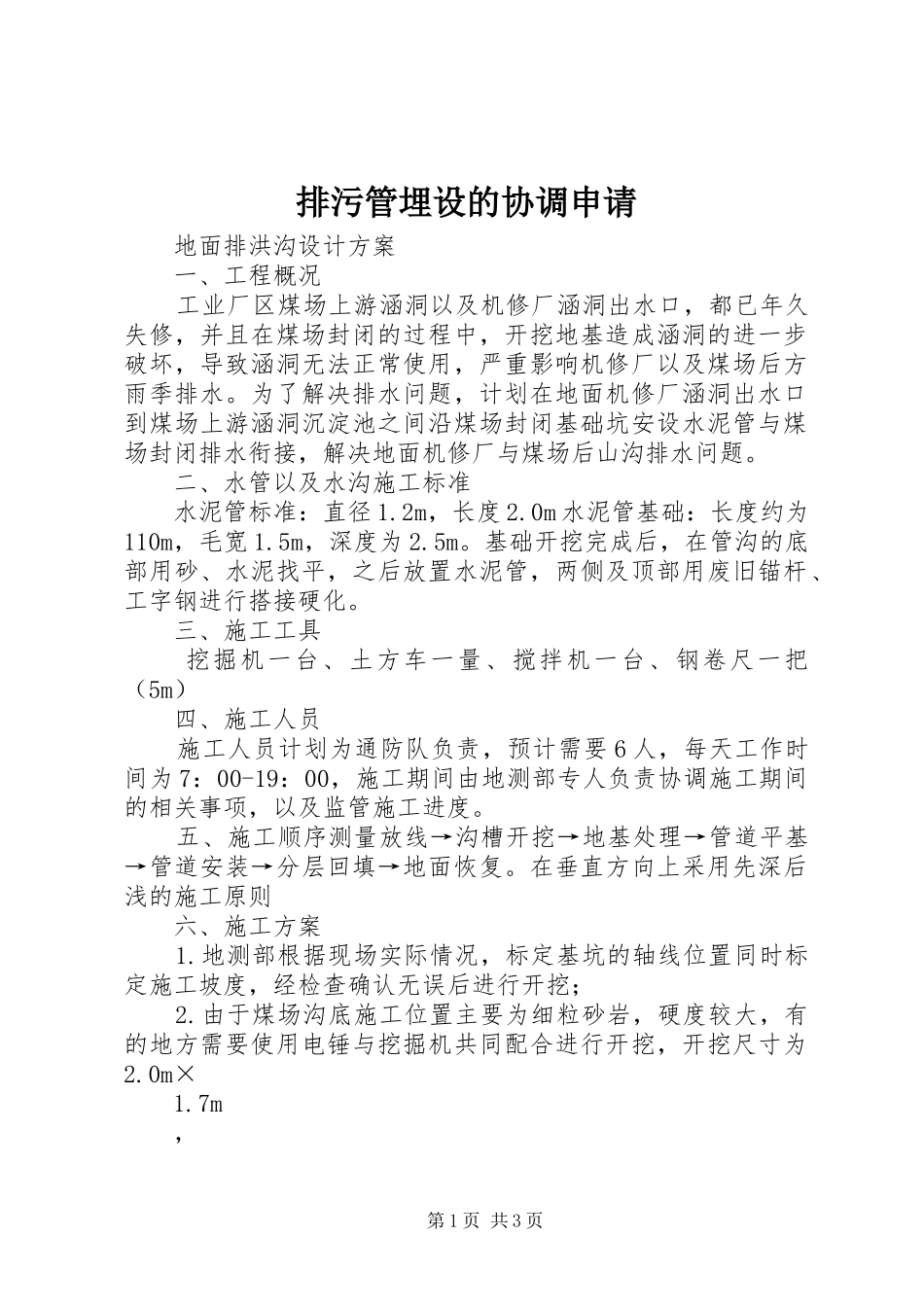

排污管埋设的协调申请地面排洪沟设计方案一、工程概况工业厂区煤场上游涵洞以及机修厂涵洞出水口,都已年久失修,并且在煤场封闭的过程中,开挖地基造成涵洞的进一步破坏,导致涵洞无法正常使用,严重影响机修厂以及煤场后方雨季排水
为了解决排水问题,计划在地面机修厂涵洞出水口到煤场上游涵洞沉淀池之间沿煤场封闭基础坑安设水泥管与煤场封闭排水衔接,解决地面机修厂与煤场后山沟排水问题
二、水管以及水沟施工标准水泥管标准:直径1
2m,长度2
0m水泥管基础:长度约为110m,毛宽1
5m,深度为2
基础开挖完成后,在管沟的底部用砂、水泥找平,之后放置水泥管,两侧及顶部用废旧锚杆、工字钢进行搭接硬化
三、施工工具挖掘机一台、土方车一量、搅拌机一台、钢卷尺一把(5m)四、施工人员施工人员计划为通防队负责,预计需要6人,每天工作时间为7:00-19:00,施工期间由地测部专人负责协调施工期间的相关事项,以及监管施工进度
五、施工顺序测量放线→沟槽开挖→地基处理→管道平基→管道安装→分层回填→地面恢复
在垂直方向上采用先深后浅的施工原则六、施工方案1
地测部根据现场实际情况,标定基坑的轴线位置同时标定施工坡度,经检查确认无误后进行开挖;2
由于煤场沟底施工位置主要为细粒砂岩,硬度较大,有的地方需要使用电锤与挖掘机共同配合进行开挖,开挖尺寸为2
7m,第1页共3页开挖出的沙石由排矸车运至矸石场,清理完后进行核实管沟尺寸,同时要保证基础施工和管道安装有必要的操作空间;在施工处如有积水,在最低点施工排水坑,用污水泵进行排水,核实无误后进入下一项工序
管沟开挖完毕,如发现管基地质情况良好,则按规定对基底进行整平,清除沟底杂物;如遇软弱地质情况、地下水或下瀑雨等情况,对基础进行处理,同时根据地测部标定的施工腰线进行基础找平,硬化厚度150mm
待垫层强度满要求后,用全站仪标定放管道中线进
