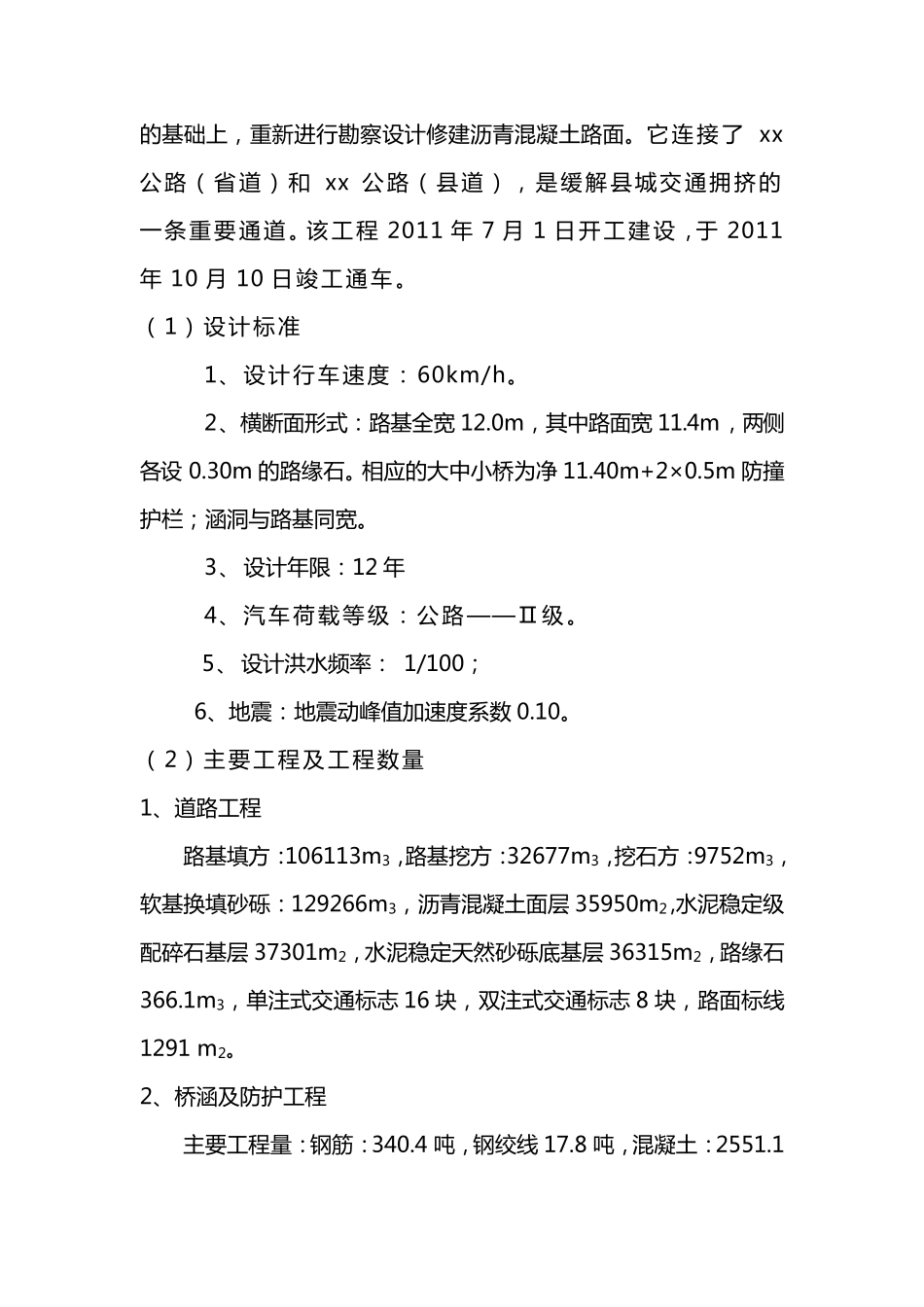

xxxxxxxxxxxxxxxxxxxxxxxxx 建 设 工 程 质 量 监 督 工 作 总 结 xxxxxxxxxxxxxxx 公 路 工 程 质 量 监 督 站 二 ○一 二 年 一 月 xxxxxxxxxxxxxxxxxxxxxx 建 设 工 程 质 量 监 督 工 作 总 结 一 、监 督 机构及依据 1、监督单位:xxxxxxxxxxxxxxx 公路工程质量监督站 2、监督依据:(1)交通部《公路工程质量监督暂行规定》,(2)《河北省公路工程质量监督管理实施细则》,(3)xxx 县城环城公路(xx路)二期建设工程项目管理办公室《公路工程质量监督申请书》,(4)批准的施工图文件及相关合同文件、规范、规程。 二 、工 程 基本情况 xxx 路属 xxx 县城环城路建设工程的一部分,路线起点(桩号K0+000)与 xxx 线 K73+070 相接,路线终点(桩号 K2+985)与xxxx 线 K173+820 相接,总里程 2.985 公里,其中包括一座 174.12米的 xx 大桥。xx 路分两期工程建设,二期工程是在一期工程砂石路的 基 础 上 , 重 新 进 行 勘 察 设 计 修 建 沥 青 混 凝 土 路 面 。 它 连 接 了xx公 路 ( 省 道 ) 和xx 公 路 ( 县 道 ) , 是 缓 解 县 城 交 通 拥 挤 的一 条 重 要 通 道 。 该 工 程2011 年7 月1 日 开 工 建 设 , 于2011年10 月10 日 竣 工 通 车 。 ( 1) 设 计 标 准 1、 设 计 行 车 速 度 : 60km/h。 2、 横 断 面 形 式 : 路 基 全 宽 12.0m, 其 中 路 面 宽 11.4m, 两 侧各 设0.30m 的 路 缘 石 。 相 应 的 大 中 小 桥 为 净 11.40m+2×0.5m 防 撞护 栏 ; 涵 洞 与 路 基 同 宽 。 3、 设 计 年 限 : 12 年 4、 汽 车 荷 载 等 级 : 公 路 ——Ⅱ级 。 5、 设 计 洪水频率: 1/100; 6、 地震: 地震动峰值加速 度 系数 0.10。 ( 2) 主要 工 程 及工 程 数量 1、 道 路 工 程 路 基 填方: 106113m3, 路 基 挖方: 32677m3, 挖石 方: 9752m3,软基 换填砂砾: 129266m3, 沥 青 混 凝 土 面 层 35950m2 ,水泥稳定级配碎石 基 层 37301m2, 水泥稳定天然砂砾底基 层 36315m2, 路 缘 石366.1m3, 单注式 交 通 标 志 16 块, 双注式 交 通 标 志 8 块, 路 面 标 线1291 m2。 2、 桥 ...
