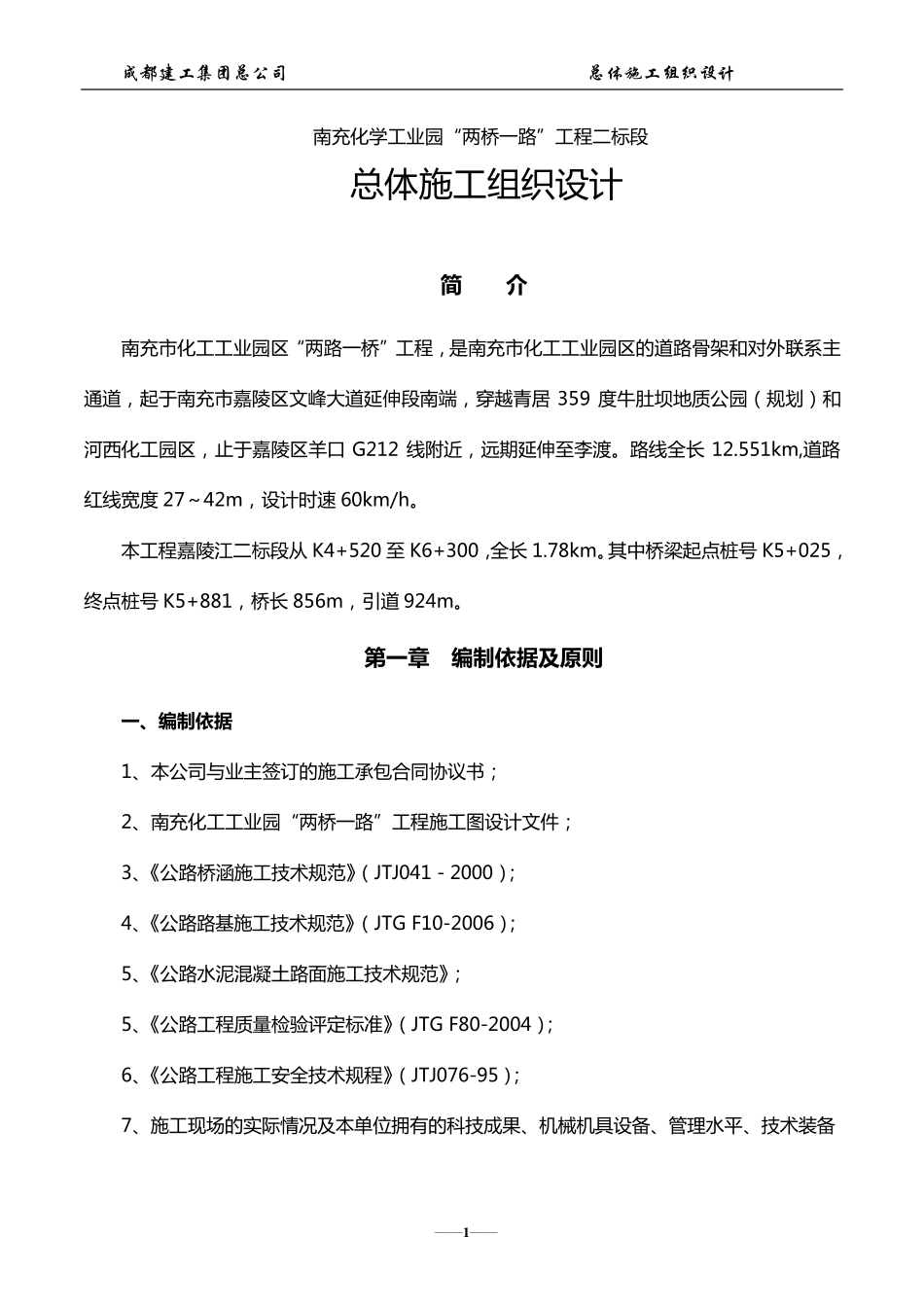

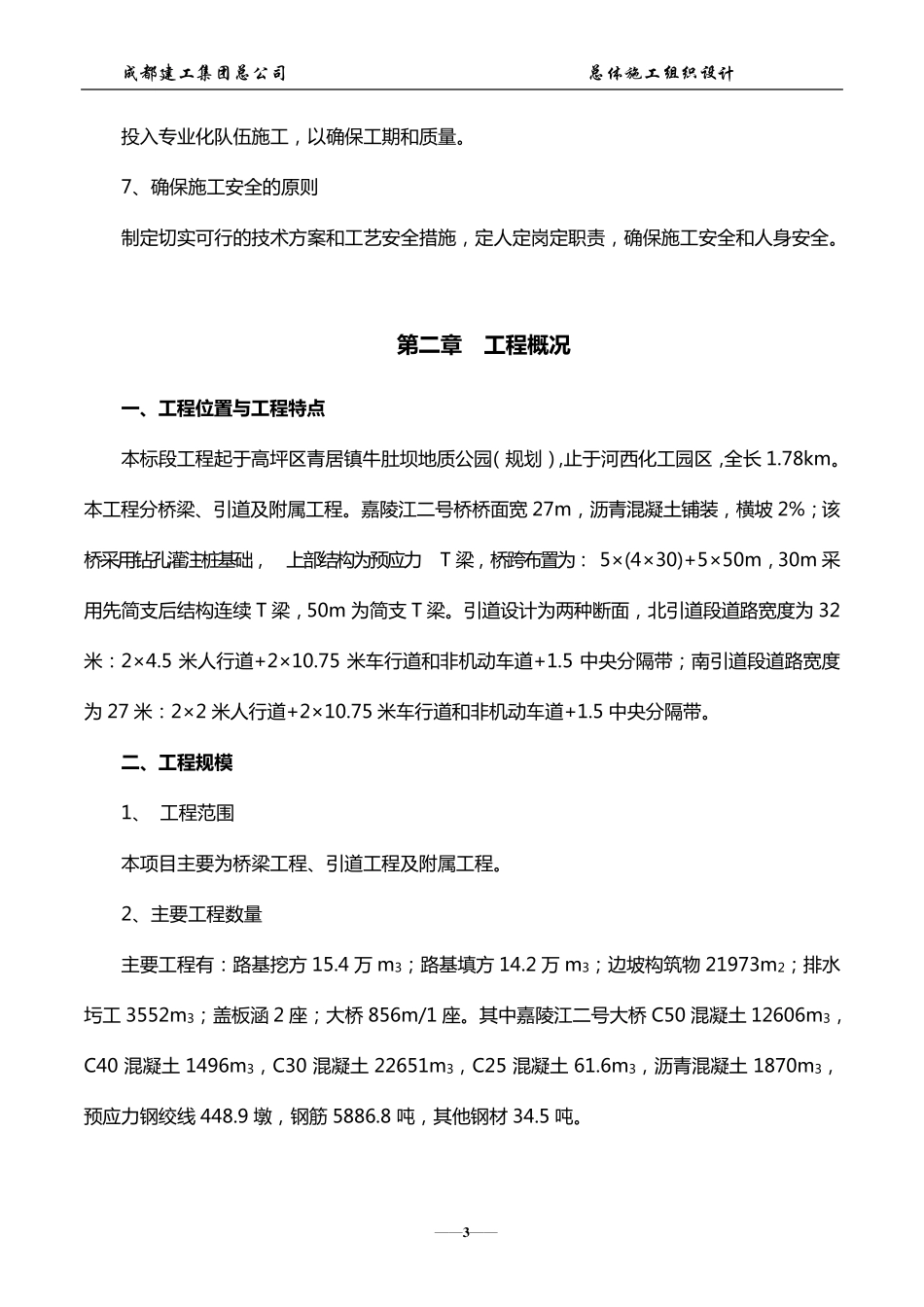

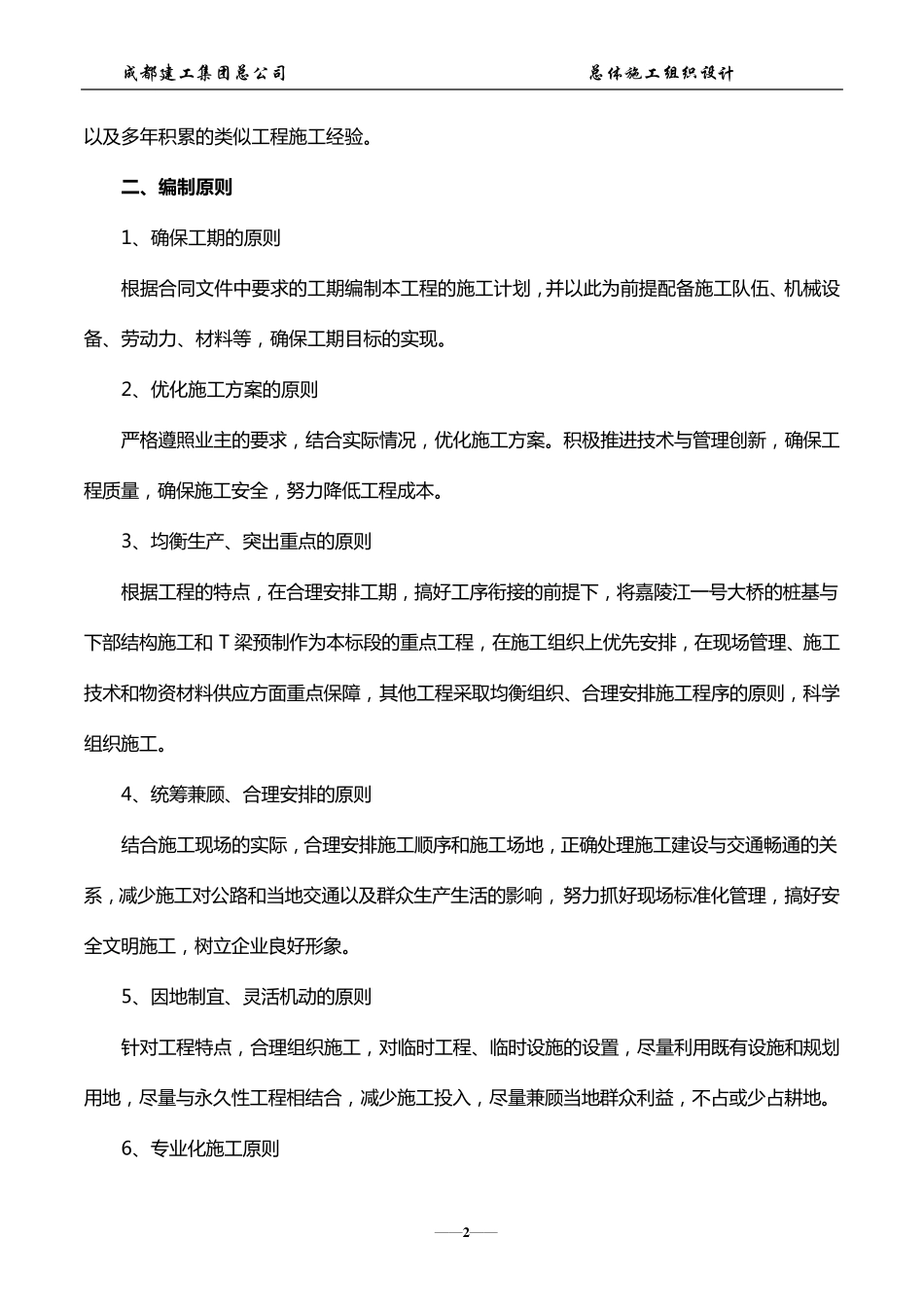

成 都 建 工 集 团 总 公 司 总 体 施 工 组 织 设 计 ——1 —— 南 充 化 学 工 业 园 “两桥一路”工 程二标段 总体施工 组织设计 简 介 南 充 市化 工 工 业 园 区“两路一桥”工 程,是南 充 市化 工 工 业 园 区的道路骨架和对外联系主通道,起于南 充 市嘉陵区文峰大道延伸段南 端,穿越青居 359 度牛肚坝地质公园 (规划)和河西化 工 园 区,止于嘉陵区羊口 G212 线附近,远期延伸至李渡。路线全长 12.551km,道路红线宽度 27~42m,设计时速 60km/h。 本工 程嘉陵江二标段从 K4+520 至 K6+300,全长 1.78km。其中桥梁起点桩号 K5+025,终点桩号 K5+881,桥长 856m,引道 924m。 第 一 章 编 制 依 据 及 原 则 一 、 编 制 依 据 1、本公司与业 主签订的施工 承包合同协议书; 2、南 充 化 工 工 业 园 “两桥一路”工 程施工 图设计文件; 3、《公路桥涵施工 技术规范》(JTJ041-2000); 4、《公路路基施工 技术规范》(JTG F10-2006); 5、《公路水泥混凝土路面施工 技术规范》; 5、《公路工 程质量检验评定标准》(JTG F80-2004); 6、《公路工 程施工 安全技术规程》(JTJ076-95); 7、施工 现场的实际情况及本单位拥有的科技成果、机械机具设备、管理水平、技术装备成 都 建 工 集 团 总 公 司 总 体 施 工 组 织 设 计 ——2 —— 以 及 多 年 积 累 的 类 似 工 程 施 工 经 验 。 二 、编制原则 1、确保工 期的 原则 根据合同文件中要求的 工 期编制本工 程 的 施 工 计划,并以 此为前提配备施 工 队伍、机械设备、劳动力、材料等,确保工 期目标的 实现。 2、优化施 工 方案的 原则 严格遵照业主的 要求,结合实际情况,优化施 工 方案。 积 极推进技术与管理创新,确保工程 质量,确保施 工 安全,努力降低工 程 成本。 3、均衡生产、突出重点的 原则 根据工 程 的 特点,在合理安排工 期,搞好工 序衔接的 前提下,将嘉陵江一号大桥的 桩基与下部结构施 工 和 T 梁预制作为本标段的 重点工 程 ,在施 工 组织上优先安排,在现场 管理、施 工技术和物 资 材料供 应 方面 重点保障 ,其 他 工 程 采 取 均衡组织、合理安排施 工 程 序的 原则,科 学组织施 工 。 4、统 筹 兼 顾...
