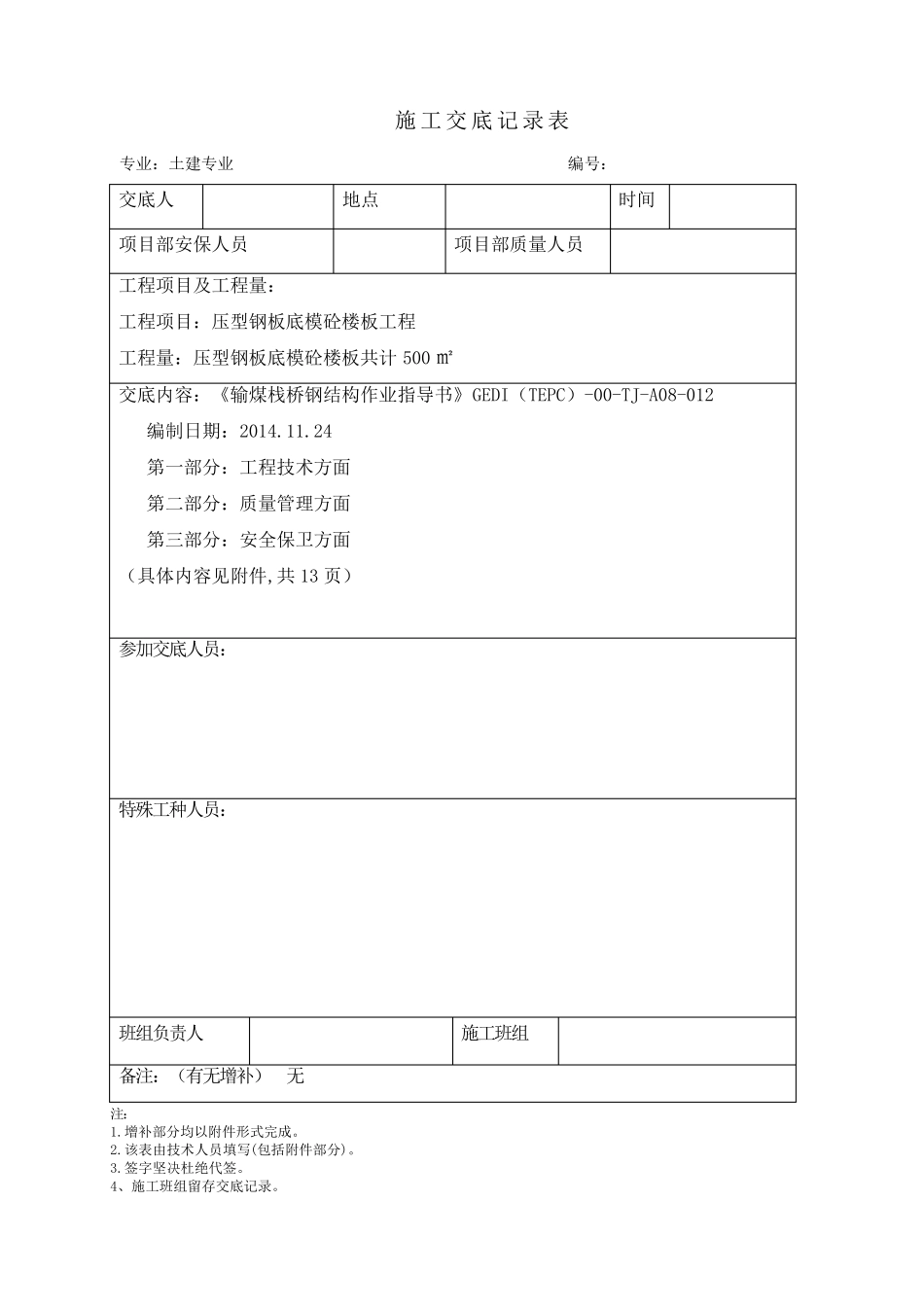

施工交底记录表 专业:土建专业 编号: 交底人 地点 时间 项目部安保人员 项目部质量人员 工程项目及工程量: 工程项目:压型钢板底模砼楼板工程 工程量:压型钢板底模砼楼板共计500 ㎡ 交底内容:《输煤栈桥钢结构作业指导书》GEDI(TEPC)-00-TJ-A08-012 编制日期:2014
24 第一部分:工程技术方面 第二部分:质量管理方面 第三部分:安全保卫方面 (具体内容见附件,共13 页) 参加交底人员: 特殊工种人员: 班组负责人 施工班组 备注:(有无增补)无 注: 1
增补部分均以附件形式完成
该表由技术人员填写(包括附件部分)
签字坚决杜绝代签
4、施工班组留存交底记录

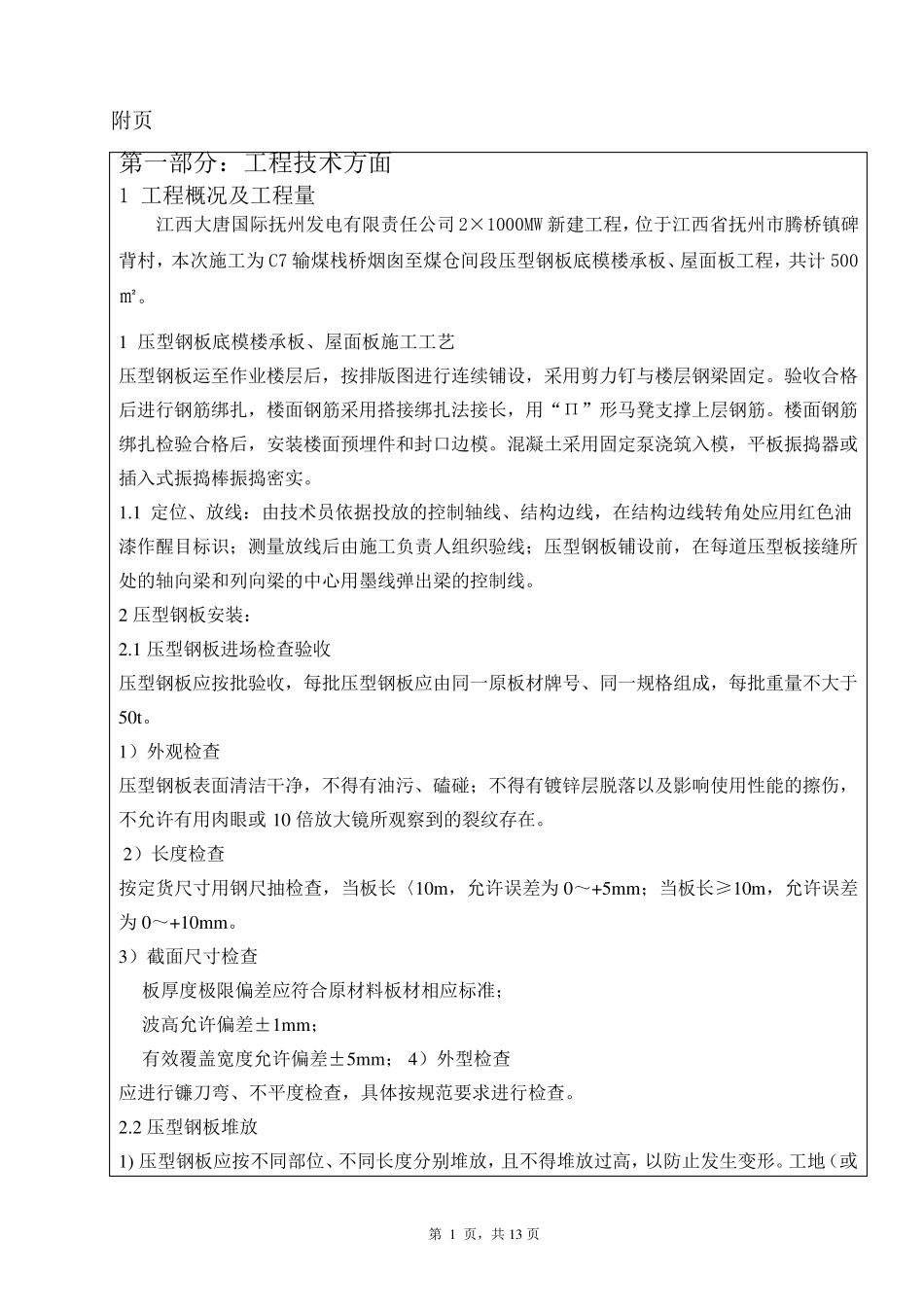

第 1 页 , 共 13 页 附 页 第 一 部 分 : 工 程 技 术 方 面 1 工 程 概 况 及 工 程 量 江 西 大 唐 国 际 抚 州 发 电 有 限 责 任 公 司 2× 1000MW 新 建 工 程 , 位 于 江 西 省 抚 州 市 腾 桥 镇 碑背 村 , 本 次 施 工 为 C7 输 煤 栈 桥 烟 囱 至 煤 仓 间 段 压 型 钢 板 底 模 楼 承 板 、 屋 面 板 工 程 , 共 计 500㎡
1 压 型 钢 板 底 模 楼 承 板 、 屋 面 板 施 工 工 艺 压 型 钢 板 运 至 作 业 楼 层 后 , 按 排 版 图 进 行 连 续 铺 设 , 采 用 剪 力 钉 与 楼 层 钢 梁 固 定
验 收 合 格后 进 行 钢 筋 绑 扎 , 楼 面 钢 筋 采 用 搭 接 绑 扎 法 接 长 , 用 “ Π ” 形 马 凳 支 撑 上 层 钢 筋
楼 面 钢 筋绑 扎 检 验 合 格 后 , 安 装 楼 面 预 埋 件 和 封 口 边模
混凝土采 用 固 定 泵浇筑入模 , 平板 振捣器或插入式振捣棒振捣密实
