钢花管灌浆施工方案施工组织方案总经理:总工程师:审核:工程负责人:XX 地基基础工程有限公司一、前言错误

二、施工方法2
1、技术标准:2
2、压力灌浆加固机理2
3、钢花管的布置2
4、施工技术要求2
5、压浆终止标准三、施工工艺3
1、施工工艺四、质量控制4
1、施工前的控制 44
2、施工过程控制4
3、最终检验控制4
4、质量否决权五、安全保障措施5
1、安全管理方针及目标5
2、安全管理制度六、施工组织5
1、主要设备、机具5
2、施工组织机构七、工期及保障 87
1、施工工期7
2、工期保证措施XX 坝水厂修建新厂址,在防洪堤、取水泵房、综合楼等三处,存在砂卵石回填或软弱土层,设计院要求对其进行加固处理,处理方式采用钢花管灌浆法

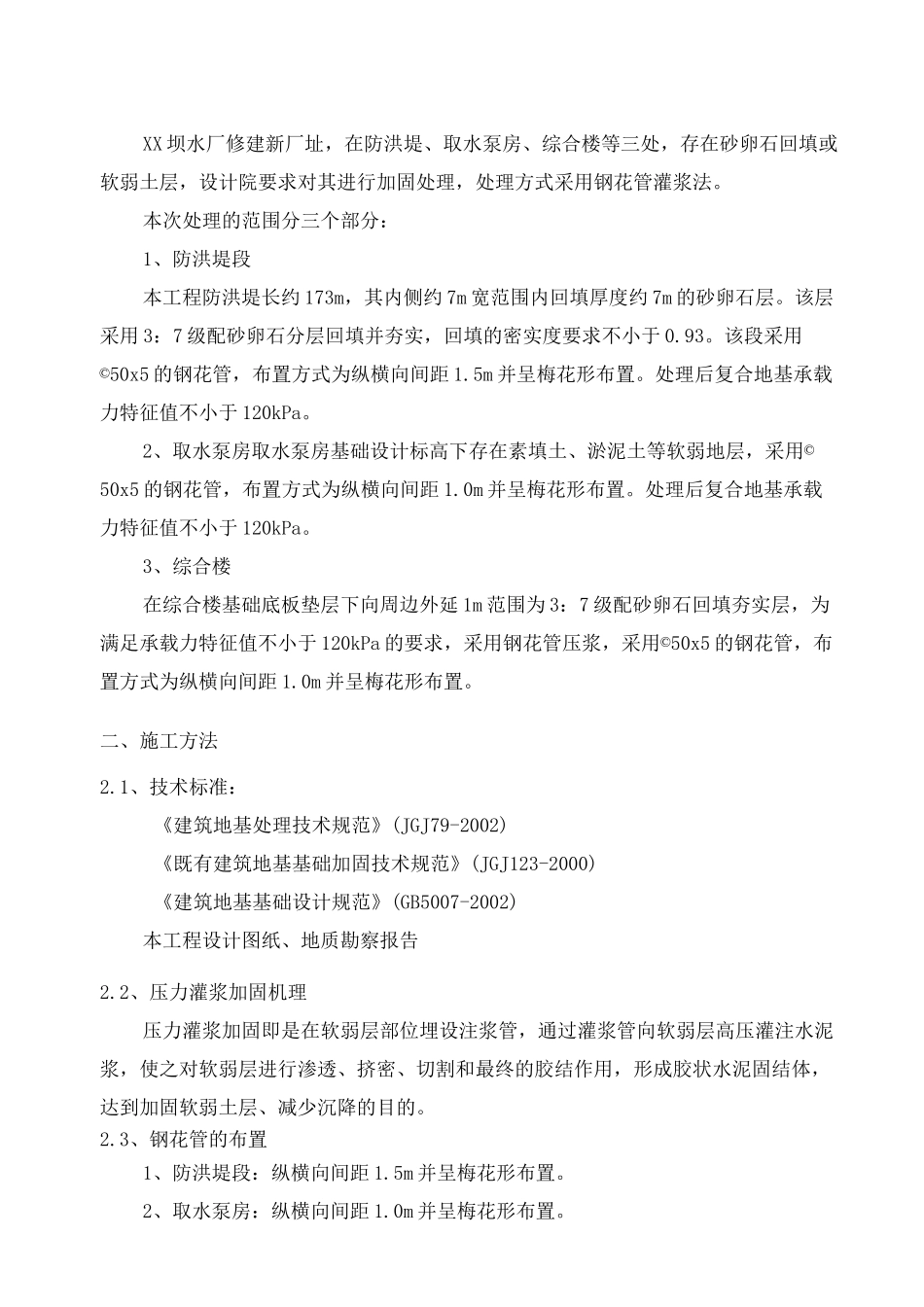

本次处理的范围分三个部分:1、防洪堤段本工程防洪堤长约 173m,其内侧约 7m 宽范围内回填厚度约 7m 的砂卵石层
该层采用 3:7 级配砂卵石分层回填并夯实,回填的密实度要求不小于 0
该段采用©50x5 的钢花管,布置方式为纵横向间距 1
5m 并呈梅花形布置
处理后复合地基承载力特征值不小于 120kPa
2、取水泵房取水泵房基础设计标高下存在素填土、淤泥土等软弱地层,采用©50x5 的钢花管,布置方式为纵横向间距 1
0m 并呈梅花形布置
处理后复合地基承载力特征值不小于 120kPa
3、综合楼在综合楼基础底板垫层下向周边外延 1m 范围为 3:7 级配砂卵石回填夯实层,为满足承载力特征值不小于 120kPa 的要求,采用钢花管压浆,采用©50x5 的钢花管,布置方式为纵横向间距 1
0m 并呈梅花形布置
二、施工方法2
1、技术标准:《建筑地基处理技术规范》(JGJ79-2002)《既有建筑地基基础加固技术规范》(JGJ123-2000)《建筑地基基础设计规范》(GB5007-2002)本工程设计图纸、
