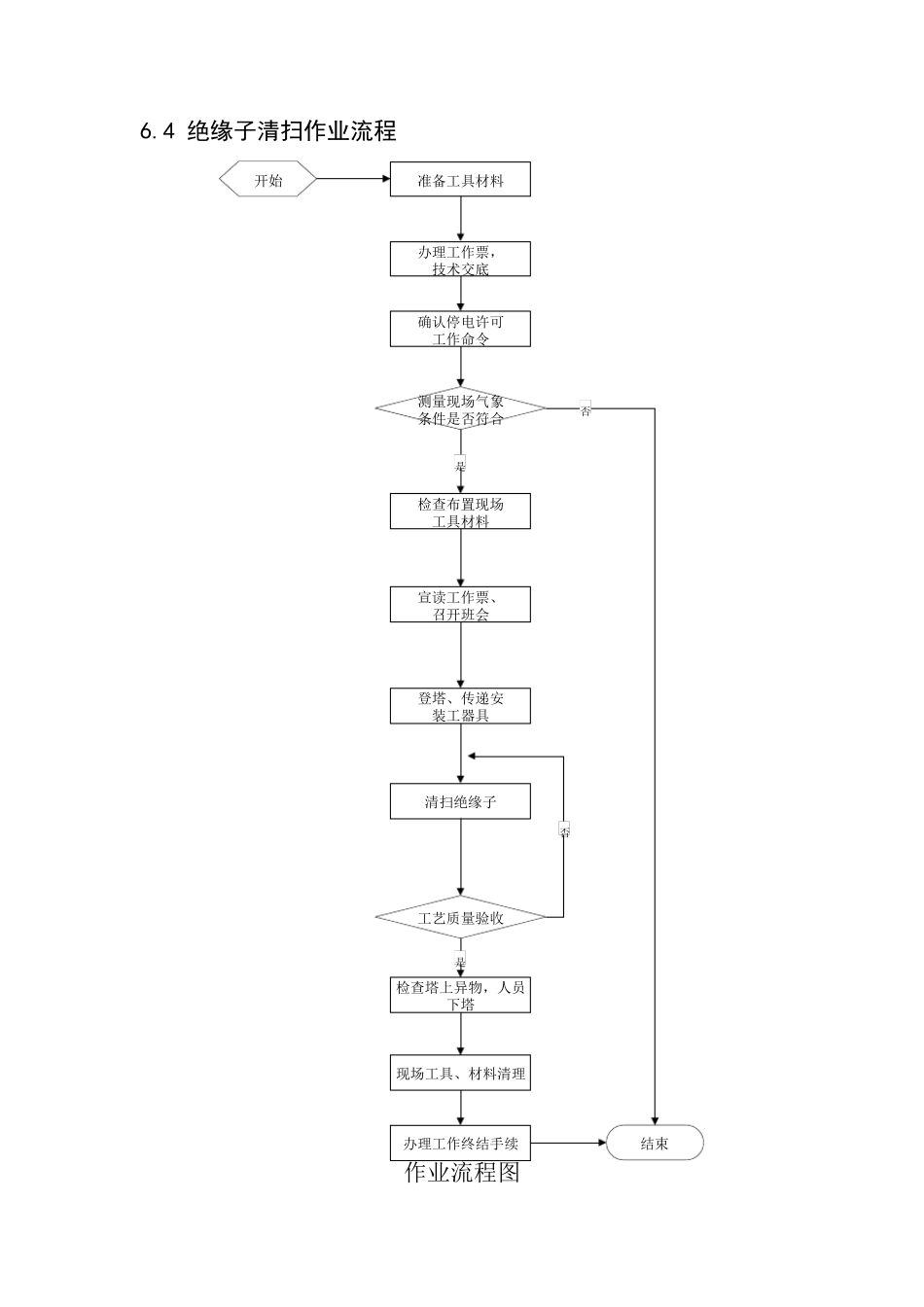

6 .施工方案 6.1 作业前准备明细表 物资 准备 仪器、工具、材料 导线接地线;绝缘手套;验电器;钢丝球;毛巾;个人工具,个人防护用品。 图纸、资料 清扫清单、技术要求 风险 评估 风险 控制措施 作业人员高空坠落 人员上下塔系好双保险安全带,移动转位保持有安全带保护。 作业人员触电 作业前核对塔号牌;工作点挂接地线;在验电前一律当设备带电,并注意安全距离。 作业人员受伤 作业点下方禁止人员停留;动作协调,防止身体与脚钉或角钢碰撞。 安全 措施 工作所需的安全措施已经完成,现场条件满足工作要求。 安全 交底 对工作班成员说明工作任务、设备带电情况、工作注意事项。 6.2 作业计划 如果是同塔双回线路又不同时停电的情况下,施工的时候一边还带电。这要求上塔前一定要确定好停电的是哪一边,作业人员必须穿静电屏蔽服;如果是单回线路,那么 上塔前,我 们 的施工作业人员接到 工作票 负 责 人和 工作票 签 发 人确认 停电后 及 接地线挂好的指 令 后 方允 许 上塔作业。施工工期 具体保障 措施如下 1、制定详 细 的切 实 可 行 的施工方案( 本 案即 是); 2、在施工前组 织 施工指 挥 班子 对现场进 行 一次 全面 摸 底,基 本 掌 握 每 基 塔的情况,标 ( 画 ) 出 示 意图。示 意图中 须正 确标 注塔的类 型 ,绝缘子 ( 瓷 瓶 ) 数量 ,行 走 路线和 有关 特 殊 情况、注意事项( 如果甲 方不安排 以 上提 前巡 视 ,则 须在施工当天 由 甲 方巡 线人员驱 车 带领 前往 每 基 塔并指 引 上山 线路) ; 3、所需工器具必须明确指 定由 哪方负 责 准备或租 赁 ( 地线挂接器、安全帽 、安全带、安全腰 绳 、工具袋 等 ) ,落实 到 班组 和 个人; 4、所需消 耗 性 材料如毛巾、水 、储 水 罐 等 准备充 足,做 到 经济 实 用、不脱毛、不拉 丝、简 便 易 携 ; 5、运 输 车 辆 应 能 满足现场人员快 速 分 布 需要,至 少 应 配 备8 辆 车 ,分 8 组 。 6、要求每 个班组 必须对塔底是否 有水 源 、道 路远 近 、附 近 车 辆 能 否 行 驶 至塔底等 情况,做 到 心 中 有数 ; 7、对各小组摸底了解的情况,在施工的前 1 天晚饭时间汇总至项目总指挥处,项目总指挥根据所反映的情况,对不合理的安排,及...
