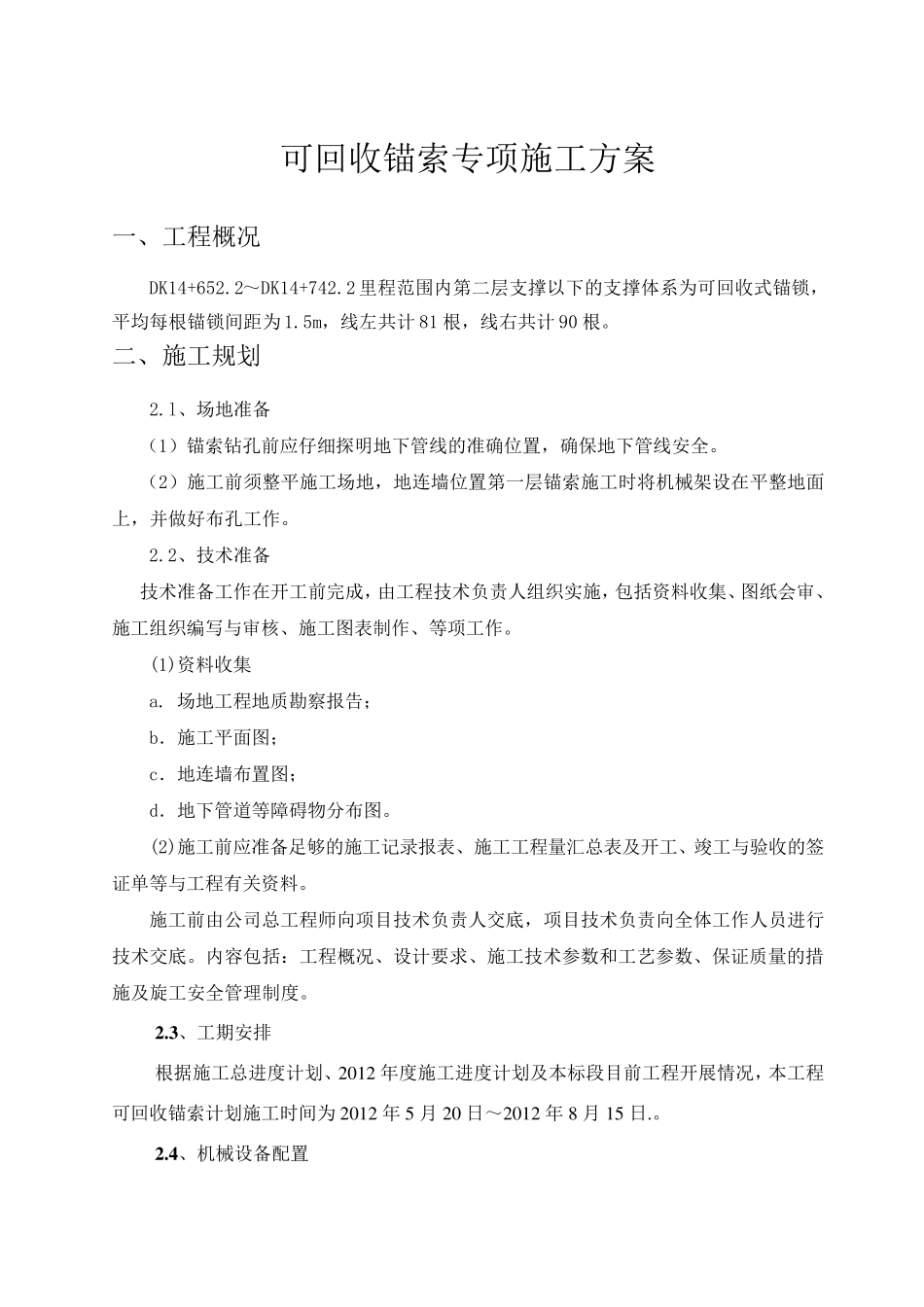

可回收锚索专项施工方案 一、工程概况 DK14+652
2~DK14+742
2 里程范围内第二层支撑以下的支撑体系为可回收式锚锁,平均每根锚锁间距为 1
5m,线左共计 81 根,线右共计 90 根
二、施工规划 2
l、场地准备 (1)锚索钻孔前应仔细探明地下管线的准确位置,确保地下管线安全
(2)施工前须整平施工场地,地连墙位置第一层锚索施工时将机械架设在平整地面上,并做好布孔工作
2、技术准备 技术准备工作在开工前完成,由工程技术负责人组织实施,包括资料收集、图纸会审、施工组织编写与审核、施工图表制作、等项工作
(1)资料收集 a
场地工程地质勘察报告; b.施工平面图; c.地连墙布置图; d.地下管道等障碍物分布图
(2)施工前应准备足够的施工记录报表、施工工程量汇总表及开工、竣工与验收的签证单等与工程有关资料
施工前由公司总工程师向项目技术负责人交底,项目技术负责向全体工作人员进行技术交底
内容包括:工程概况、设计要求、施工技术参数和工艺 参数、保证质量的措施及旋 工安全管理 制度
3 、工期 安排 根据 施工总进度 计划、2 0 1 2 年 度 施工进度 计划及本 标 段 目前工程开展 情 况,本 工程可回收锚索计划施工时间为 2 0 1 2 年 5 月 2 0 日 ~2 0 1 2 年 8 月 1 5 日

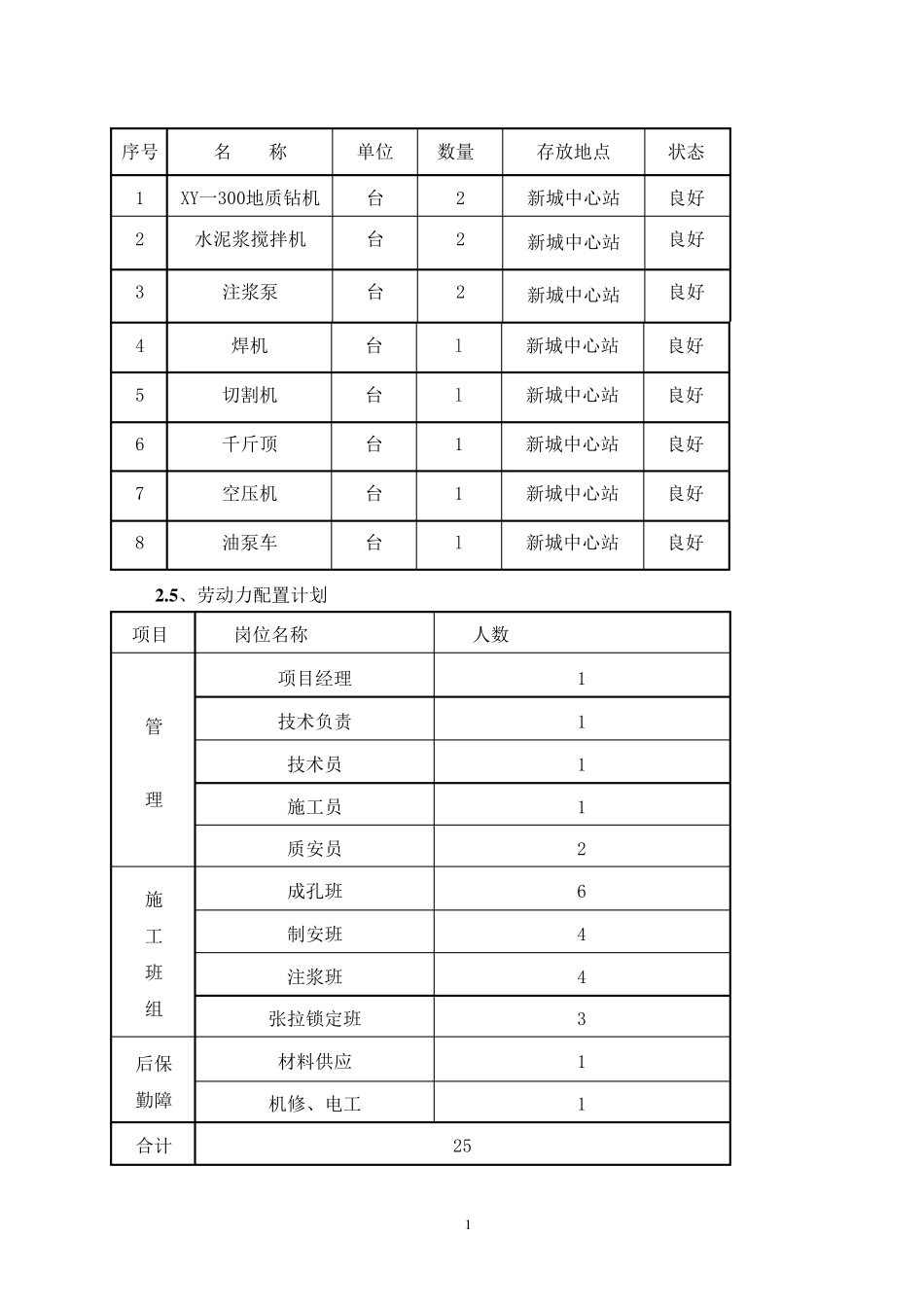

4 、机械设备配 置 1 序号 名 称 单位 数量 存放地点 状态 1 XY一300地质钻机 台 2 新城中心站 良好 2 水泥浆搅拌机 台 2 新城中心站 良好 3 注浆泵 台 2 新城中心站 良好 4 焊机 台 l 新城中心站 良好 5 切割机 台 l 新城中心站 良好 6 千斤顶 台 1 新城中心站 良好 7 空压机 台 1 新城中心站 良好 8 油泵车 台 l 新城中心站 良好 2
5 、劳动力配置计划
