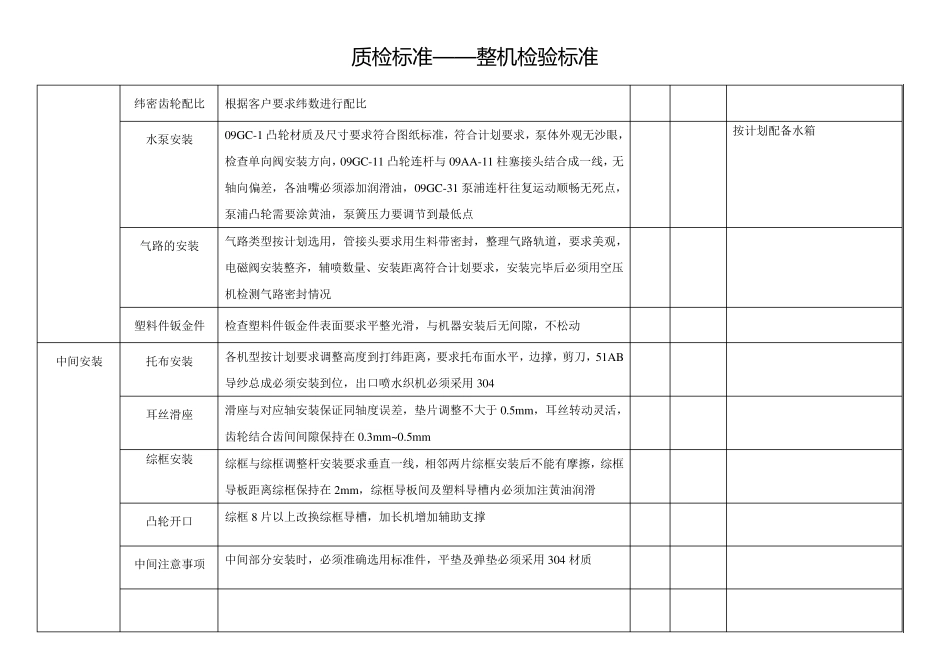

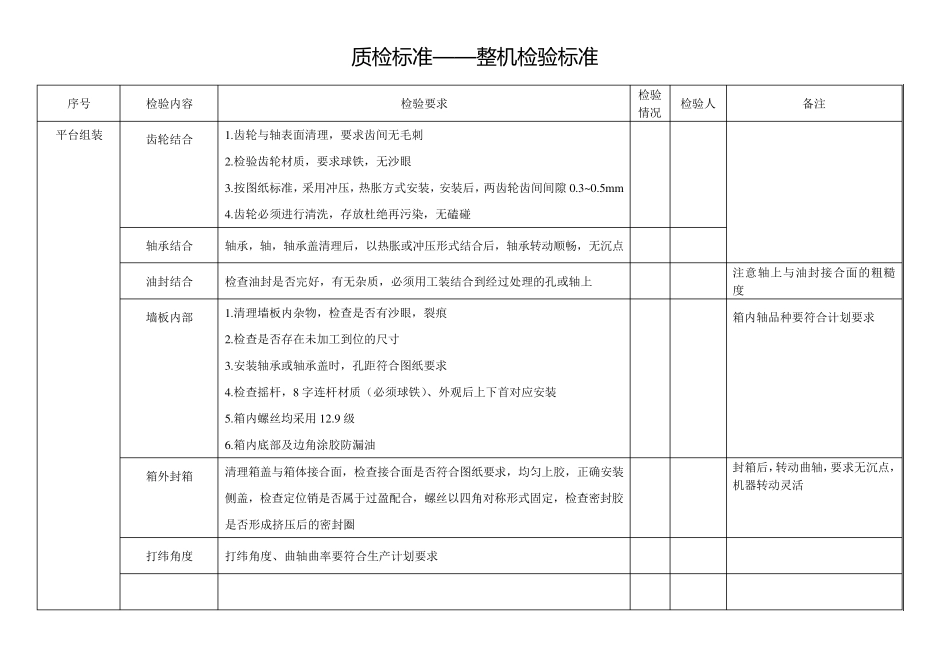

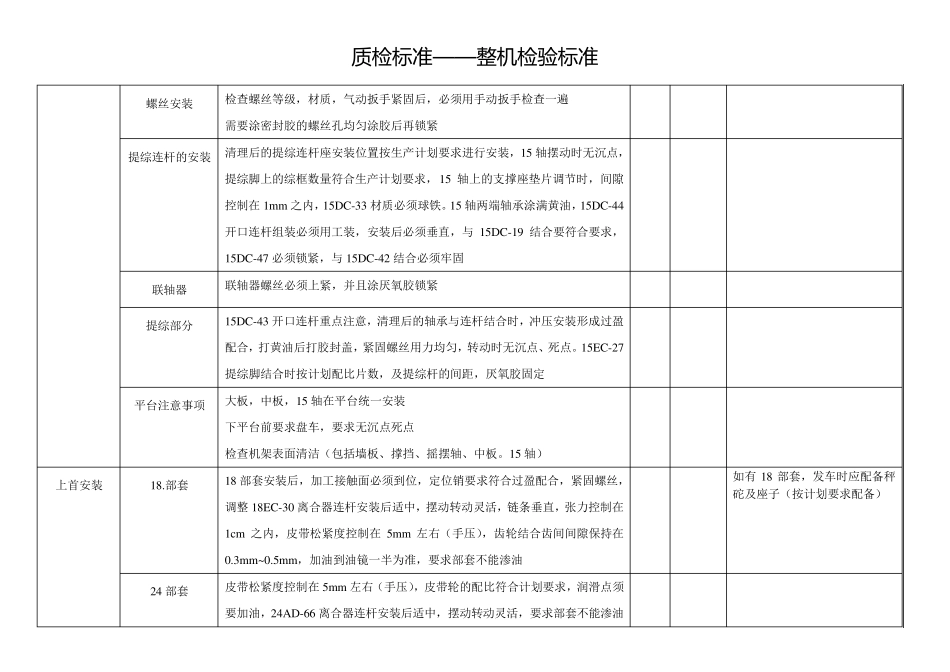

质 检 标 准——整机检 验标 准 序号 检验内容 检验要求 检验情况 检验人 备注 平台组装 齿轮结合 1.齿轮与轴表面清理,要求齿间无毛刺 2.检验齿轮材质,要求球铁,无沙眼 3.按图纸标准,采用冲压,热胀方式安装,安装后,两齿轮齿间间隙0.3~0.5mm 4.齿轮必须进行清洗,存放杜绝再污染,无磕碰 轴承结合 轴承,轴,轴承盖清理后,以热胀或冲压形式结合后,轴承转动顺畅,无沉点 油封结合 检查油封是否完好,有无杂质,必须用工装结合到经过处理的孔或轴上 注意轴上与油封接合面的粗糙度 墙板内部 1.清理墙板内杂物,检查是否有沙眼,裂痕 2.检查是否存在未加工到位的尺寸 3.安装轴承或轴承盖时,孔距符合图纸要求 4.检查摇杆,8 字连杆材质(必须球铁)、外观后上下首对应安装 5.箱内螺丝均采用12.9 级 6.箱内底部及边角涂胶防漏油 箱内轴品种要符合计划要求 箱外封箱 清理箱盖与箱体接合面,检查接合面是否符合图纸要求,均匀上胶,正确安装侧盖,检查定位销是否属于过盈配合,螺丝以四角对称形式固定,检查密封胶是否形成挤压后的密封圈 封箱后,转动曲轴,要求无沉点,机器转动灵活 打纬角度 打纬角度、曲轴曲率要符合生产计划要求 质 检 标 准——整机检 验标 准 螺丝安装 检查螺丝等级,材质,气动扳手紧固后,必须用手动扳手检查一遍 需要涂密封胶的螺丝孔均匀涂胶后再锁紧 提综连杆的安装 清理后的提综连杆座安装位置按生产计划要求进行安装,15 轴摆动时无沉点,提综脚上的综框数量符合生产计划要求,15 轴上的支撑座垫片调节时,间隙控制在1mm 之内,15DC-33 材质必须球铁。15 轴两端轴承涂满黄油,15DC-44开口连杆组装必须用工装,安装后必须垂直,与15DC-19 结合要符合要求,15DC-47 必须锁紧,与15DC-42 结合必须牢固 联轴器 联轴器螺丝必须上紧,并且涂厌氧胶锁紧 提综部分 15DC-43 开口连杆重点注意,清理后的轴承与连杆结合时,冲压安装形成过盈配合,打黄油后打胶封盖,紧固螺丝用力均匀,转动时无沉点、死点。15EC-27提综脚结合时按计划配比片数,及提综杆的间距,厌氧胶固定 平台注意事项 大板,中板,15 轴在平台统一安装 下平台前要求盘车,要求无沉点死点 检查机架表面清洁(包括墙板、撑挡、摇摆轴、中板。15 轴) 上首安装 18.部套 18 部套安装后,加工接触面必须到位,定位销要求符合过盈配合,紧固螺丝,调整 18EC-30 离合器连杆安装后适中,...
