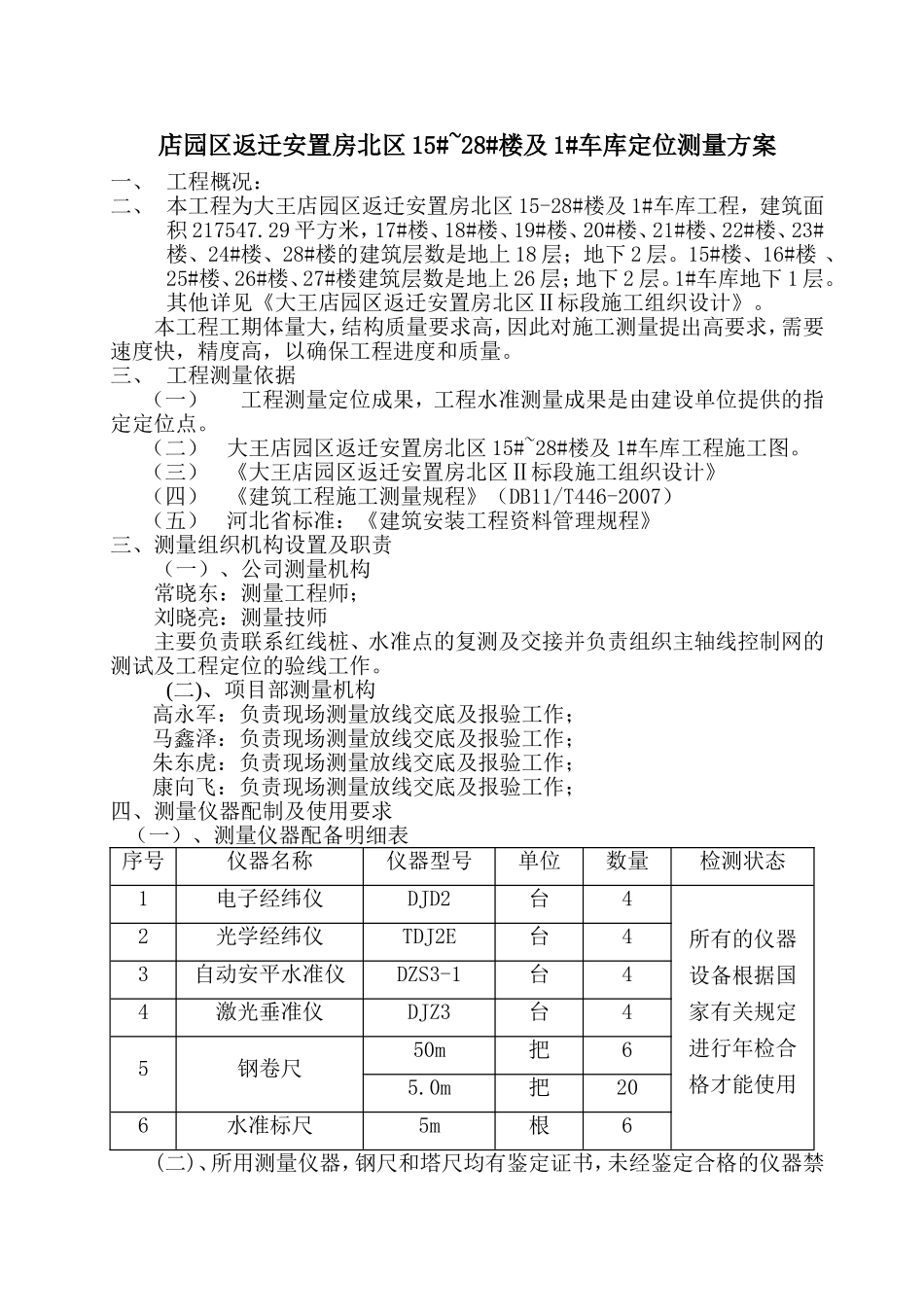

店园区返迁安置房北区15#~28#楼及1#车库定位测量方案一、工程概况:二、本工程为大王店园区返迁安置房北区15-28#楼及1#车库工程,建筑面积217547
29平方米,17#楼、18#楼、19#楼、20#楼、21#楼、22#楼、23#楼、24#楼、28#楼的建筑层数是地上18层;地下2层
15#楼、16#楼、25#楼、26#楼、27#楼建筑层数是地上26层;地下2层
1#车库地下1层
其他详见《大王店园区返迁安置房北区Ⅱ标段施工组织设计》
本工程工期体量大,结构质量要求高,因此对施工测量提出高要求,需要速度快,精度高,以确保工程进度和质量
三、工程测量依据(一)工程测量定位成果,工程水准测量成果是由建设单位提供的指定定位点
(二)大王店园区返迁安置房北区15#~28#楼及1#车库工程施工图
(三)《大王店园区返迁安置房北区Ⅱ标段施工组织设计》(四)《建筑工程施工测量规程》(DB11/T446-2007)(五)河北省标准:《建筑安装工程资料管理规程》三、测量组织机构设置及职责(一)、公司测量机构常晓东:测量工程师;刘晓亮:测量技师主要负责联系红线桩、水准点的复测及交接并负责组织主轴线控制网的测试及工程定位的验线工作
(二)、项目部测量机构高永军:负责现场测量放线交底及报验工作;马鑫泽:负责现场测量放线交底及报验工作;朱东虎:负责现场测量放线交底及报验工作;康向飞:负责现场测量放线交底及报验工作;四、测量仪器配制及使用要求(一)、测量仪器配备明细表序号仪器名称仪器型号单位数量检测状态1电子经纬仪DJD2台4所有的仪器设备根据国家有关规定进行年检合格才能使用2光学经纬仪TDJ2E台43自动安平水准仪DZS3-1台44激光垂准仪DJZ3台45钢卷尺50m把65
0m把206水准标尺5m根6(二)、所用测量仪器,钢尺和塔尺均有鉴定证书,未经鉴定合格的仪器禁止使用

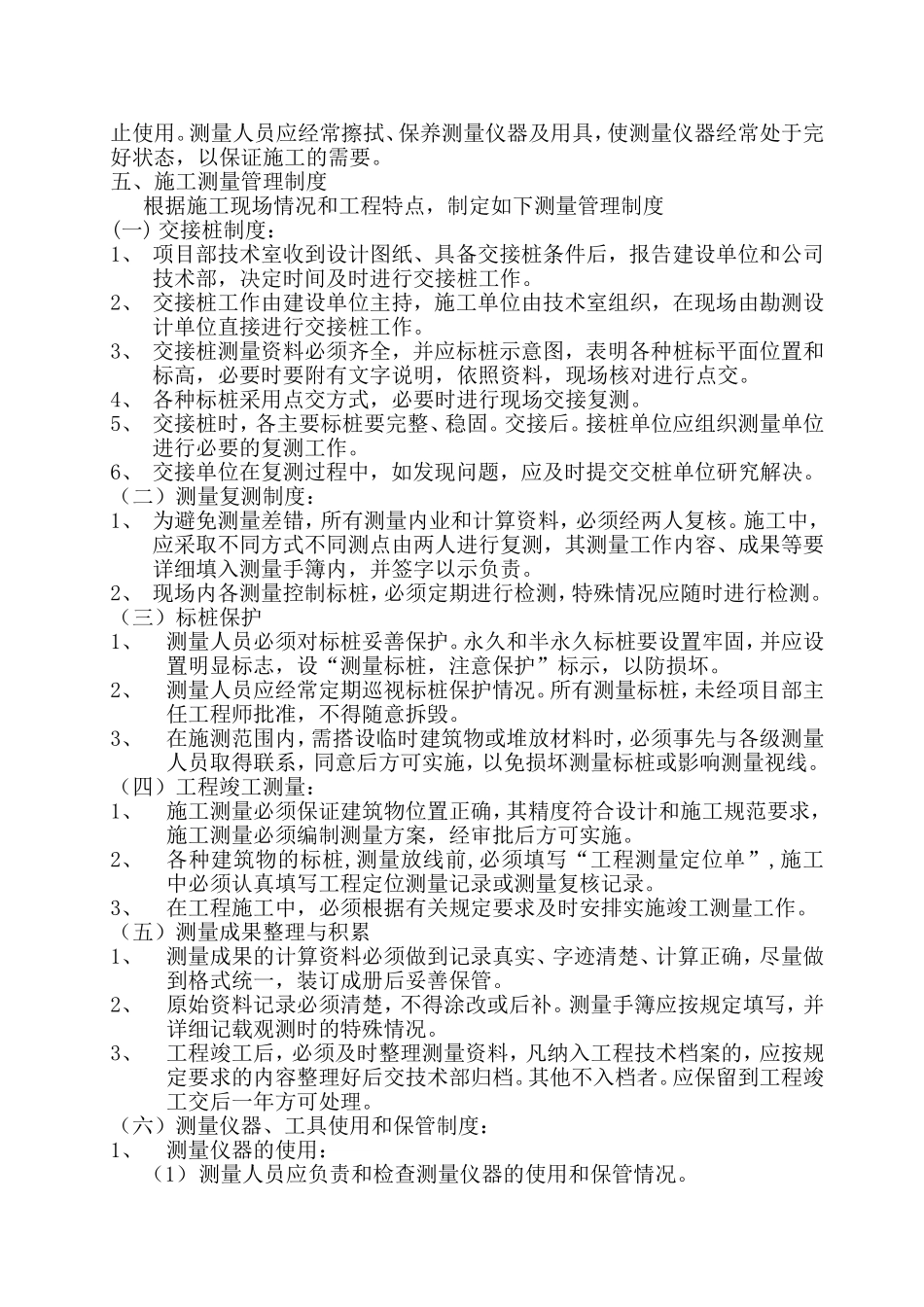

测量人员应经常擦
