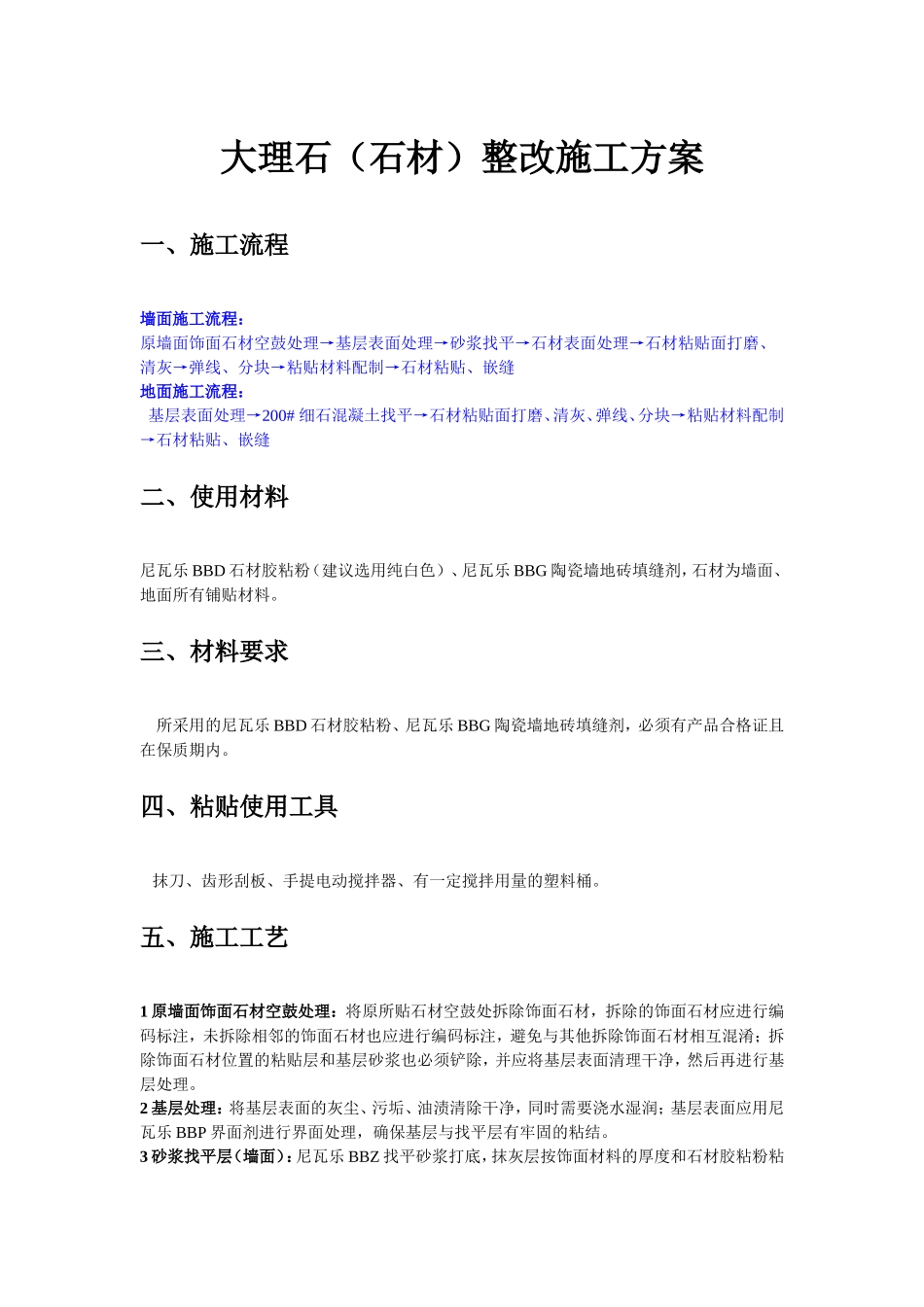

大理石(石材)整改施工方案一、施工流程墙面施工流程:原墙面饰面石材空鼓处理→基层表面处理→砂浆找平→石材表面处理→石材粘贴面打磨、清灰→弹线、分块→粘贴材料配制→石材粘贴、嵌缝地面施工流程:基层表面处理→200#细石混凝土找平→石材粘贴面打磨、清灰、弹线、分块→粘贴材料配制→石材粘贴、嵌缝二、使用材料尼瓦乐BBD石材胶粘粉(建议选用纯白色)、尼瓦乐BBG陶瓷墙地砖填缝剂,石材为墙面、地面所有铺贴材料
三、材料要求所采用的尼瓦乐BBD石材胶粘粉、尼瓦乐BBG陶瓷墙地砖填缝剂,必须有产品合格证且在保质期内
四、粘贴使用工具抹刀、齿形刮板、手提电动搅拌器、有一定搅拌用量的塑料桶
五、施工工艺1原墙面饰面石材空鼓处理:将原所贴石材空鼓处拆除饰面石材,拆除的饰面石材应进行编码标注,未拆除相邻的饰面石材也应进行编码标注,避免与其他拆除饰面石材相互混淆;拆除饰面石材位置的粘贴层和基层砂浆也必须铲除,并应将基层表面清理干净,然后再进行基层处理
2基层处理:将基层表面的灰尘、污垢、油渍清除干净,同时需要浇水湿润;基层表面应用尼瓦乐BBP界面剂进行界面处理,确保基层与找平层有牢固的粘结
3砂浆找平层(墙面):尼瓦乐BBZ找平砂浆打底,抹灰层按饰面材料的厚度和石材胶粘粉粘贴层厚进行厚度控制,基层抹灰标准应达到高级抹灰标准进行控制垂直和平整度;垂直和平整度应控制在2m靠尺偏差3mm以内
4石材表面处理:拆除后的饰面石材必须进行粘贴面处理,将原粘贴材料用批刀或铁板铲除,以免影响专用石材胶粘粉的粘合力;清理干净后再进行下道工序
5石材粘贴面打磨:为了增强石材与专用粘合剂间的粘合力,石材粘贴面必须进行打磨处理;打磨好后必须将打磨面的灰屑清理干净,石材打磨原则应遵照“谁施工谁打磨”
6弹线、分块:用线锤在墙面或门、窗部位从上之下吊线,按设计要求确定饰面石材板面距基层的距离,根据垂线在地面上顺墙或按设计排版
