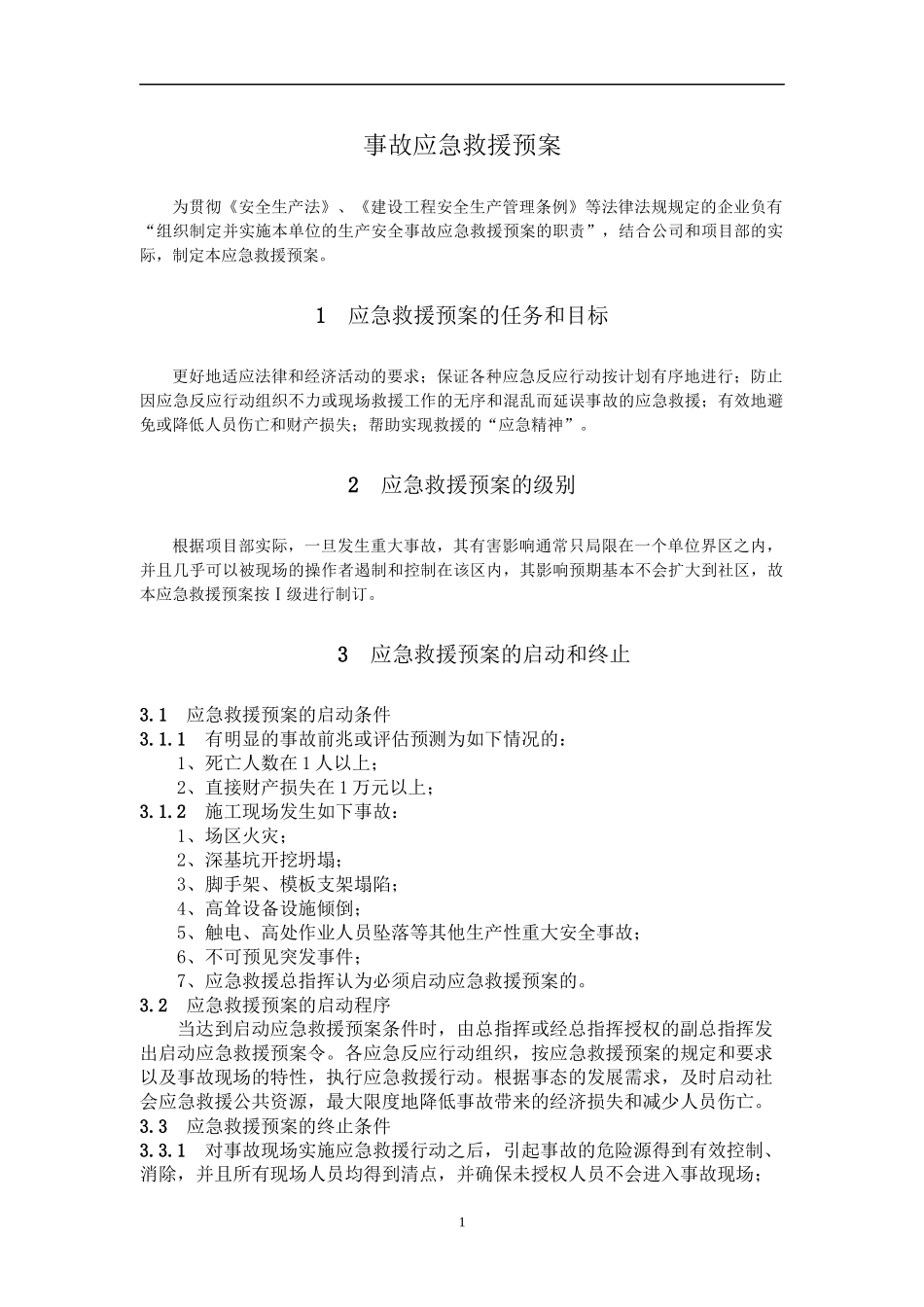

事故应急救援预案为贯彻《安全生产法》、《建设工程安全生产管理条例》等法律法规规定的企业负有“组织制定并实施本单位的生产安全事故应急救援预案的职责”,结合公司和项目部的实际,制定本应急救援预案
1 应急救援预案的任务和目标更好地适应法律和经济活动的要求;保证各种应急反应行动按计划有序地进行;防止因应急反应行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现救援的“应急精神”
2 应急救援预案的级别根据项目部实际,一旦发生重大事故,其有害影响通常只局限在一个单位界区之内,并且几乎可以被现场的操作者遏制和控制在该区内,其影响预期基本不会扩大到社区,故本应急救援预案按Ⅰ级进行制订
3 应急救援预案的启动和终止3
1 应急救援预案的启动条件3
1 有明显的事故前兆或评估预测为如下情况的:1、死亡人数在 1 人以上;2、直接财产损失在 1 万元以上;3
2 施工现场发生如下事故:1、场区火灾;2、深基坑开挖坍塌;3、脚手架、模板支架塌陷;4、高耸设备设施倾倒;5、触电、高处作业人员坠落等其他生产性重大安全事故;6、不可预见突发事件;7、应急救援总指挥认为必须启动应急救援预案的

2 应急救援预案的启动程序当达到启动应急救援预案条件时,由总指挥或经总指挥授权的副总指挥发出启动应急救援预案令
各应急反应行动组织,按应急救援预案的规定和要求以及事故现场的特性,执行应急救援行动
根据事态的发展需求,及时启动社会应急救援公共资源,最大限度地降低事故带来的经济损失和减少人员伤亡
3 应急救援预案的终止条件3
1 对事故现场实施应急救援行动之后,引起事故的危险源得到有效控制、消除,并且所有现场人员均得到清点,并确保未授权人员不会进入事故现场;1总指挥公共事务和法律咨询通信联络与协调副总指挥培训演练组物资管理组人力资源管理组事故现场
