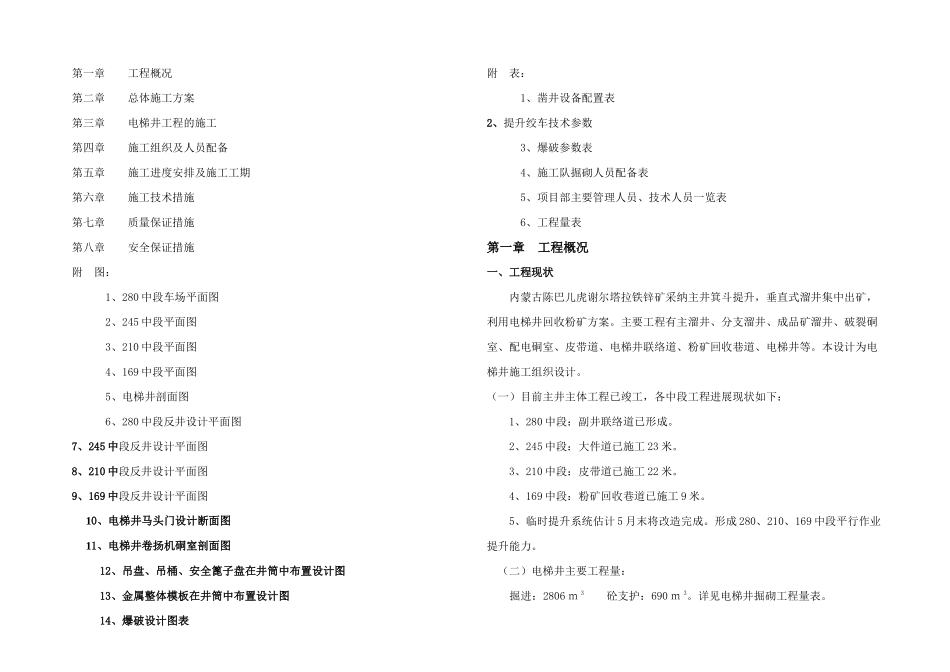

第一章 工程概况第二章 总体施工方案第三章 电梯井工程的施工第四章 施工组织及人员配备第五章 施工进度安排及施工工期第六章 施工技术措施第七章 质量保证措施第八章 安全保证措施附 图:1、280 中段车场平面图2、245 中段平面图3、210 中段平面图4、169 中段平面图5、电梯井剖面图 6、280 中段反井设计平面图7、245 中段反井设计平面图8、210 中段反井设计平面图9、169 中段反井设计平面图 10、电梯井马头门设计断面图 11、电梯井卷扬机硐室剖面图 12、吊盘、吊桶、安全篦子盘在井筒中布置设计图 13、金属整体模板在井筒中布置设计图 14、爆破设计图表附 表:1、凿井设备配置表 2、提升绞车技术参数 3、爆破参数表 4、施工队掘砌人员配备表5、项目部主要管理人员、技术人员一览表6、工程量表第一章 工程概况一、工程现状内蒙古陈巴儿虎谢尔塔拉铁锌矿采纳主井箕斗提升,垂直式溜井集中出矿,利用电梯井回收粉矿方案
主要工程有主溜井、分支溜井、成品矿溜井、破裂硐室、配电硐室、皮带道、电梯井联络道、粉矿回收巷道、电梯井等
本设计为电梯井施工组织设计
(一)目前主井主体工程已竣工,各中段工程进展现状如下:1、280 中段:副井联络道已形成
2、245 中段:大件道已施工 23 米
3、210 中段:皮带道已施工 22 米
4、169 中段:粉矿回收巷道已施工 9 米
5、临时提升系统估计 5 月末将改造完成
形成 280、210、169 中段平行作业提升能力

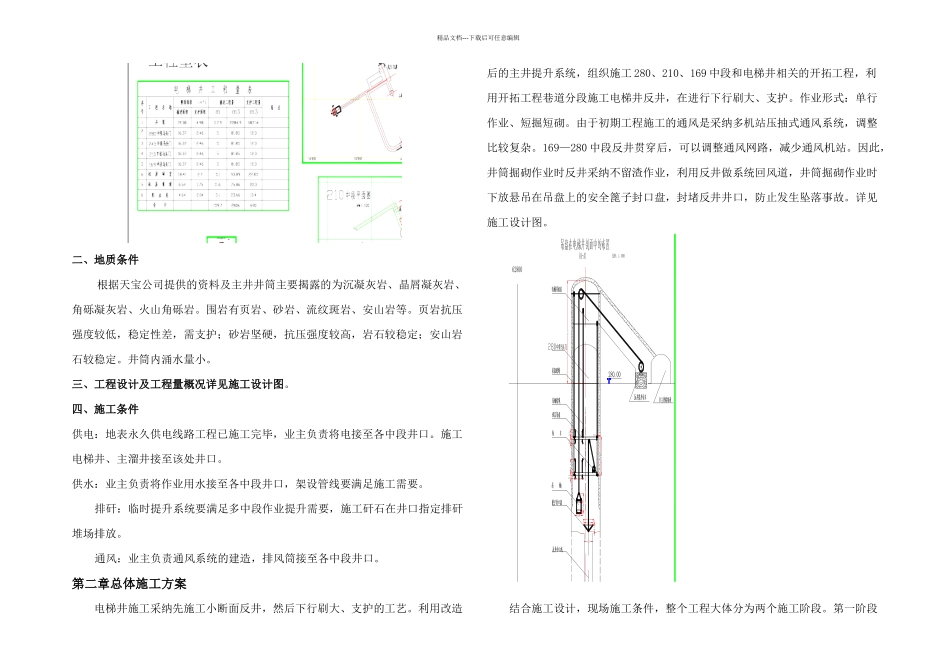

(二)电梯井主要工程量:掘进:2806 m 3 砼支护:690 m 3
详见电梯井掘砌工程量表

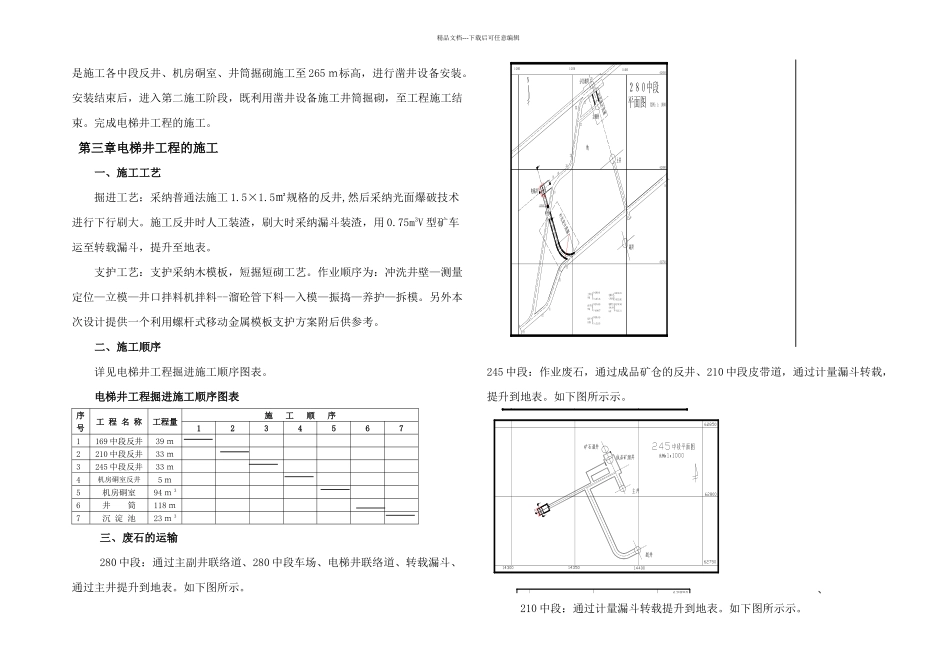

精品文档---下载后可任意编辑二、地质条件根据天宝公司提供的资料及主井井筒主要揭露的为沉凝灰岩、晶屑凝灰岩、角砾凝灰岩、火山角砾岩
围岩有页岩、砂岩、流纹斑岩、安山岩等
页岩抗压强度较低,稳定性差,需支护;砂岩坚硬,抗
